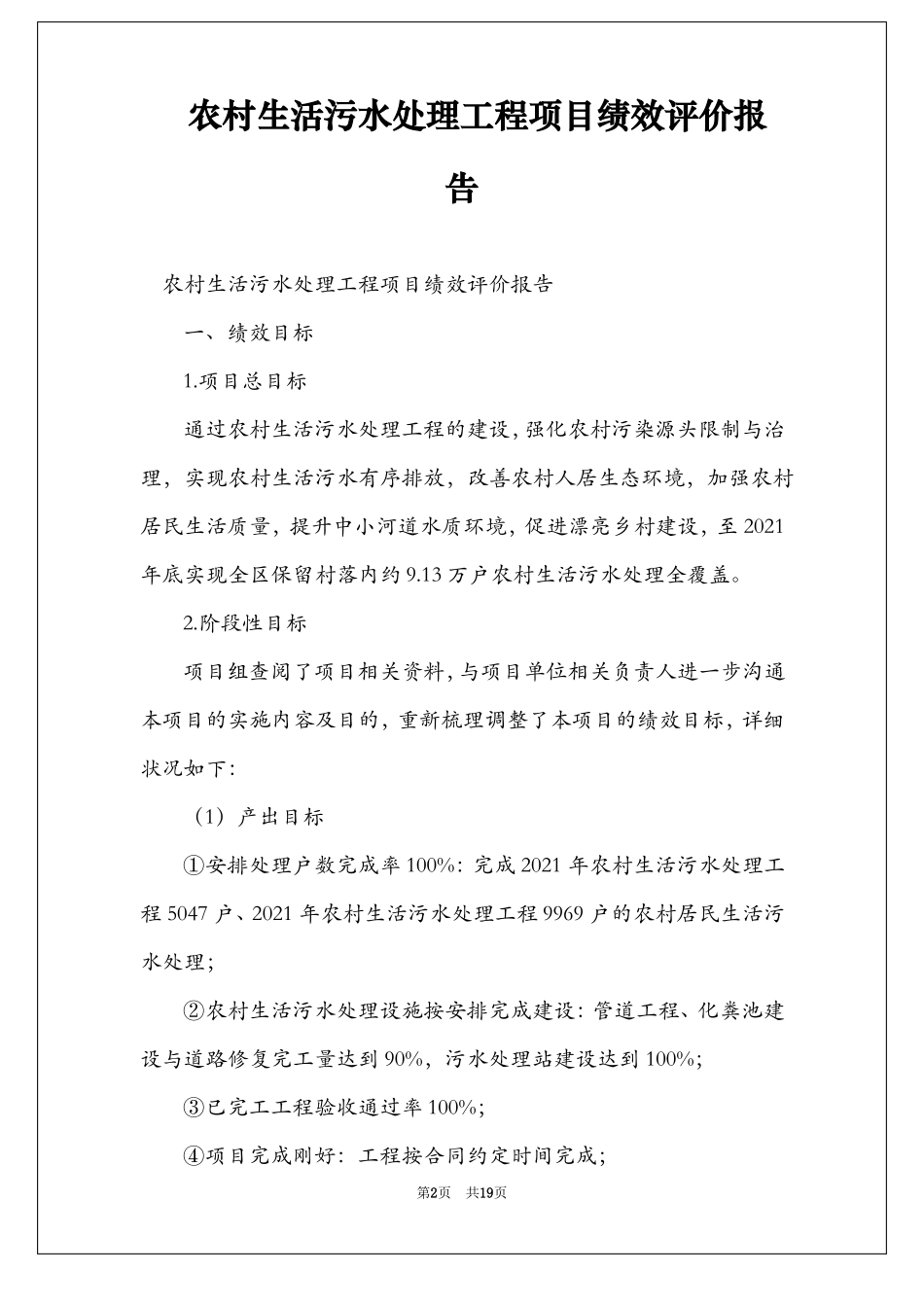

农村生活污水处理工程项目绩效评价报告Word 文档可编辑第1页共19页农村生活污水处理工程项目绩效评价报告农村生活污水处理工程项目绩效评价报告一、绩效目标1.项目总目标通过农村生活污水处理工程的建设,强化农村污染源头限制与治理,实现农村生活污水有序排放,改善农村人居生态环境,加强农村居民生活质量,提升中小河道水质环境,促进漂亮乡村建设,至 2021年底实现全区保留村落内约 9.13 万户农村生活污水处理全覆盖。2.阶段性目标项目组查阅了项目相关资料,与项目单位相关负责人进一步沟通本项目的实施内容及目的,重新梳理调整了本项目的绩效目标,详细状况如下:(1)产出目标①安排处理户数完成率 100%:完成 2021 年农村生活污水处理工程 5047 户、2021 年农村生活污水处理工程 9969 户的农村居民生活污水处理;②农村生活污水处理设施按安排完成建设:管道工程、化粪池建设与道路修复完工量达到 90%,污水处理站建设达到 100%;③已完工工程验收通过率 100%;④项目完成刚好:工程按合同约定时间完成;第2页共19页⑤成本限制有效。(2)效果目标①农村生活污水处理全覆盖:对工程范围内的生活污水全部接管处理;②农村生活污水处理后出水水质达标率 100%;③就地处理设施运用有效性:污水就地处理设施均投入运用且正常运行处理污水;④农村生态环境有效改善;⑤农村居民满足度 85%;⑥有责投诉未发生;⑦重大平安事故未发生。(3)影响力①生活污水处理设施养护机制建设完善;②资源整合有效;③沟通协调机制完善。项目产出考察项目产出的数量、质量和时效目标。指标的业绩值和绩效分值如下表所示:二、 项目产出类指标评分结果汇总表指标名称指标权重第3页共19页业绩值绩效值C11.户数完成率C111.2021 年工程户数安排完成率299.07%2.00C112.2021 年工程户数安排完成率2已完工验收工程户数完成率 99.77%2.00C12.工程主要设施建设完成率C121.管道工程建设完成率22021年工程完成率73.65%;2021年已完工验收工程完成率82.03%0.78C122.污水处理站新建完成率32021 年工程实际完成率 97.56%;2021 年已完工验收工程完成率101.25%2.82C123.化粪池建设完成率第4页共19页22021 年工程实际完成率 89.23%;2021 年已完工验收工程完成率83.13%1.62C124.道路修复工程完成率12021 年工程实际完成率 100.10%;2021 年已完工验收工程完成率107.41%1.00C13.已完工工程验收通过率6已完工工程验收通过率 100%6.00C14.项目完...
