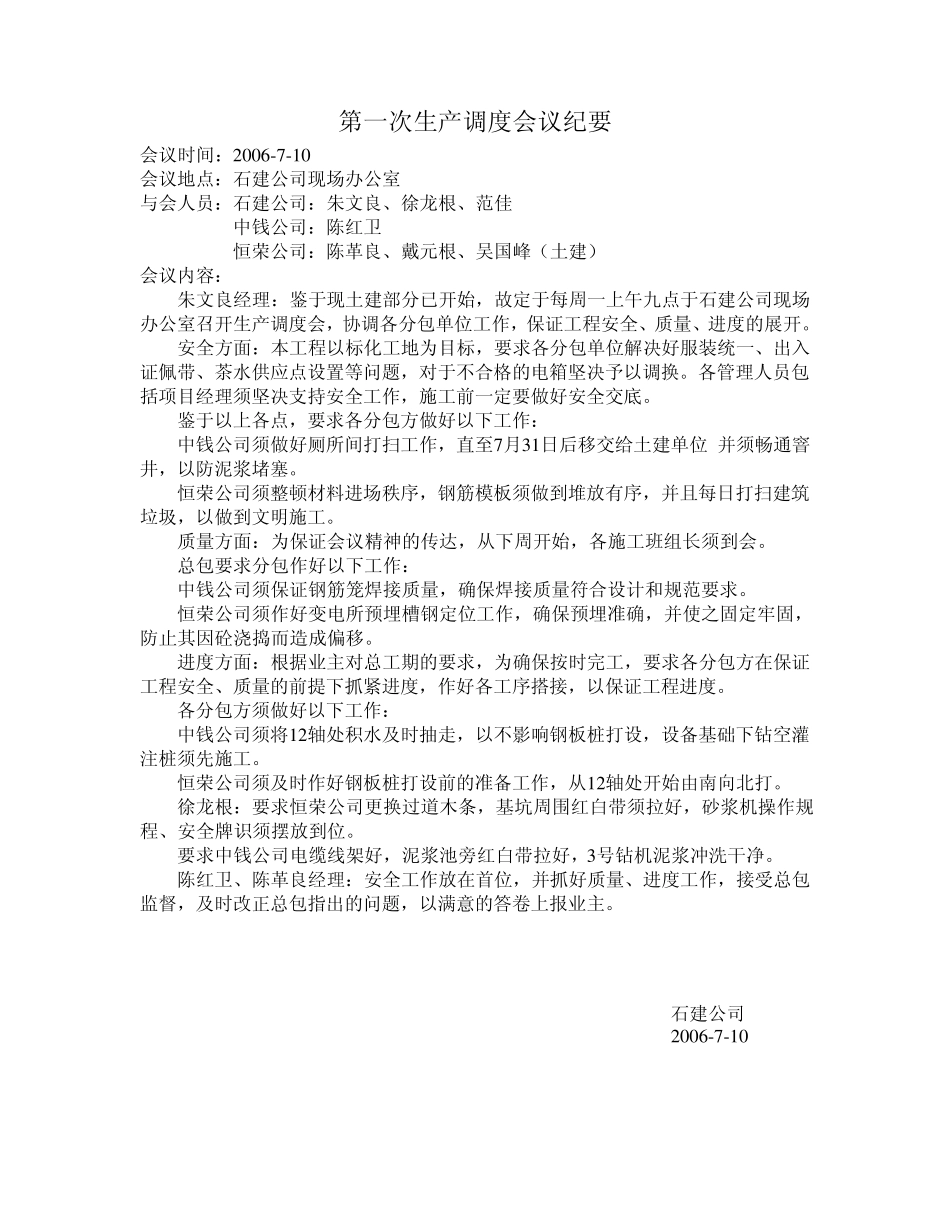

第一次生产调度会议纪要 会议时间:2 0 0 6 -7 -1 0 会议地点:石建公司现场办公室 与会人员:石建公司:朱文良、徐龙根、范佳 中钱公司:陈红卫 恒荣公司:陈革良、戴元根、吴国峰(土建) 会议内容: 朱文良经理:鉴于现土建部分已开始,故定于每周一上午九点于石建公司现场办公室召开生产调度会,协调各分包单位工作,保证工程安全、质量、进度的展开。 安全方面:本工程以标化工地为目标,要求各分包单位解决好服装统一、出入证佩带、茶水供应点设置等问题,对于不合格的电箱坚决予以调换。各管理人员包括项目经理须坚决支持安全工作,施工前一定要做好安全交底。 鉴于以上各点,要求各分包方做好以下工作: 中钱公司须做好厕所间打扫工作,直至7 月3 1 日后移交给土建单位,并须畅通窨井,以防泥浆堵塞。 恒荣公司须整顿材料进场秩序,钢筋模板须做到堆放有序,并且每日打扫建筑垃圾,以做到文明施工。 质量方面:为保证会议精神的传达,从下周开始,各施工班组长须到会。 总包要求分包作好以下工作: 中钱公司须保证钢筋笼焊接质量,确保焊接质量符合设计和规范要求。 恒荣公司须作好变电所预埋槽钢定位工作,确保预埋准确,并使之固定牢固,防止其因砼浇捣而造成偏移。 进度方面:根据业主对总工期的要求,为确保按时完工,要求各分包方在保证工程安全、质量的前提下抓紧进度,作好各工序搭接,以保证工程进度。 各分包方须做好以下工作: 中钱公司须将1 2 轴处积水及时抽走,以不影响钢板桩打设,设备基础下钻空灌注桩须先施工。 恒荣公司须及时作好钢板桩打设前的准备工作,从1 2 轴处开始由南向北打。 徐龙根:要求恒荣公司更换过道木条,基坑周围红白带须拉好,砂浆机操作规程、安全牌识须摆放到位。 要求中钱公司电缆线架好,泥浆池旁红白带拉好,3 号钻机泥浆冲洗干净。 陈红卫、陈革良经理:安全工作放在首位,并抓好质量、进度工作,接受总包监督,及时改正总包指出的问题,以满意的答卷上报业主。 石建公司 2 0 0 6 -7 -1 0 第二次生产调度会议纪要 会议时间:2 0 0 6 -7 -1 7 会议地点:石建公司现场办公室 与会人员:石建公司:朱文良、徐龙根、范佳 中钱公司:陈红卫、韩士君 恒荣公司:陈革良、戴元根、吴国峰(土建);高超(吊装、水电) 会议内容: 朱文良经理:要求中钱公司:随着钻孔灌注桩往西施工,材料需跟进往西堆放,以保证现场整齐;北面桩砼灌后,彩钢...
