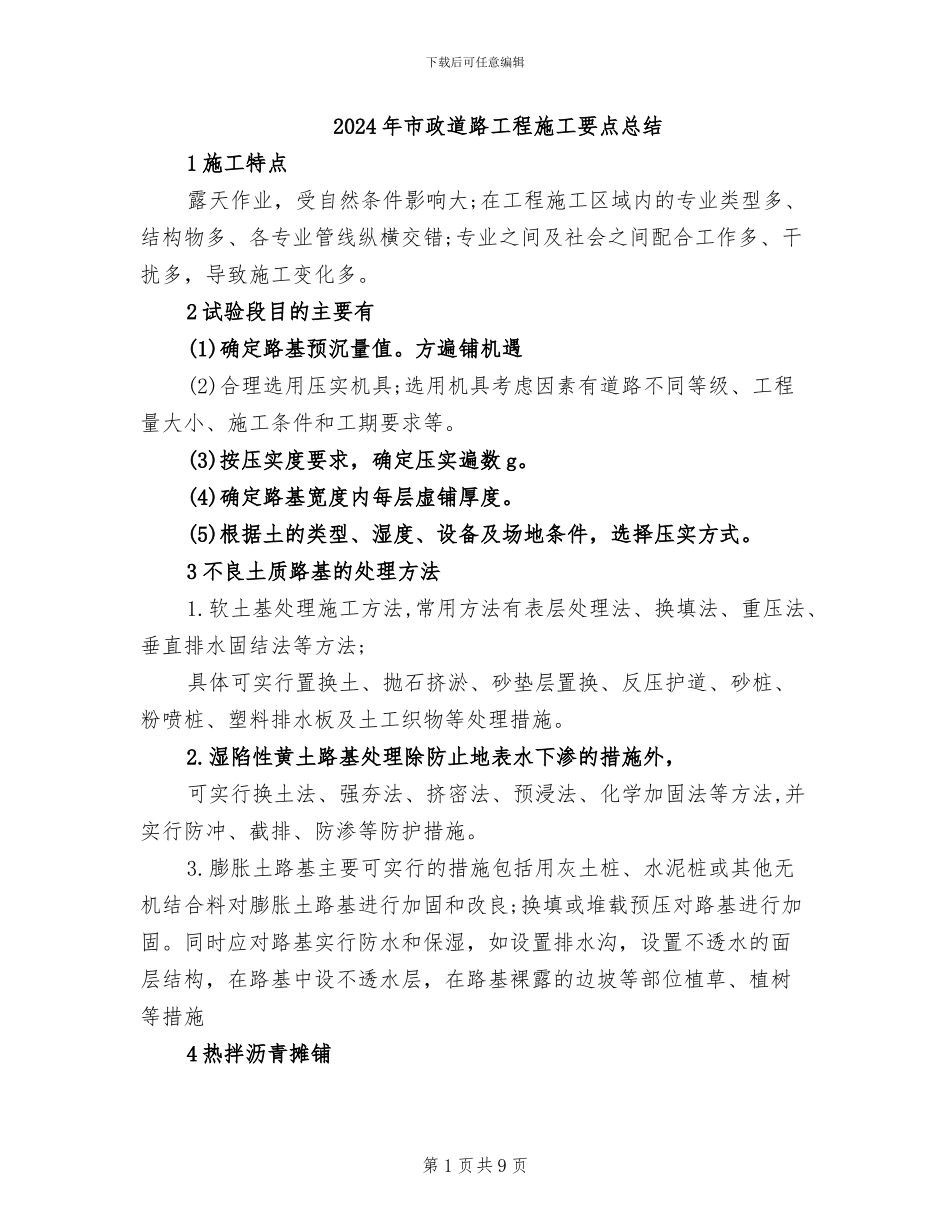

下载后可任意编辑2024 年市政道路工程施工要点总结1 施工特点露天作业,受自然条件影响大;在工程施工区域内的专业类型多、结构物多、各专业管线纵横交错;专业之间及社会之间配合工作多、干扰多,导致施工变化多。2 试验段目的主要有(1)确定路基预沉量值。方遍铺机遇(2)合理选用压实机具;选用机具考虑因素有道路不同等级、工程量大小、施工条件和工期要求等。(3)按压实度要求,确定压实遍数 g。(4)确定路基宽度内每层虚铺厚度。(5)根据土的类型、湿度、设备及场地条件,选择压实方式。3 不良土质路基的处理方法1.软土基处理施工方法,常用方法有表层处理法、换填法、重压法、垂直排水固结法等方法;具体可实行置换土、抛石挤淤、砂垫层置换、反压护道、砂桩、粉喷桩、塑料排水板及土工织物等处理措施。2.湿陷性黄土路基处理除防止地表水下渗的措施外,可实行换土法、强夯法、挤密法、预浸法、化学加固法等方法,并实行防冲、截排、防渗等防护措施。3.膨胀土路基主要可实行的措施包括用灰土桩、水泥桩或其他无机结合料对膨胀土路基进行加固和改良;换填或堆载预压对路基进行加固。同时应对路基实行防水和保湿,如设置排水沟,设置不透水的面层结构,在路基中设不透水层,在路基裸露的边坡等部位植草、植树等措施4 热拌沥青摊铺第 1 页共 9 页下载后可任意编辑1.热拌沥青混合料应采纳机械摊铺。摊铺机在开始受料前应在受料斗涂刷薄层隔离剂或防粘结剂。2.城市快速路、主干路宜采纳两台以上摊铺机联合摊铺,其表面层宜采纳多机全幅摊铺,以减少施工接缝。每台摊铺机的摊铺宽度宜小于 6m。通常采纳___台或多台摊铺机前后错开 10〜20m 呈梯队方式同步摊铺,两幅之间应有 30〜60mm 宽度的搭接,并应避开车道轮迹带,上下层搭接位置宜错开 200mm 以上。3.摊铺前应提前 0.5~1h 预热摊铺机熨平板使其不低于 100℃。铺筑时熨平板振捣或夯实装置应选择适宜的振动频率和振幅,以提高路面初始压实度。4.摊铺机必须缓慢、均匀、连续不间断地摊铺,不得随意变换速度或中途停顿,以提高平整度,减少沥青混合料的离析。摊铺速度宜控制在 2~6m/min 的范围内。当发现沥青混合料出现明显的离析、波浪、裂缝、拖痕时,应分析原因,予以及时消除。5.摊铺机应采纳自动找平方式。下面层宜采纳钢丝绳引导的高程控制方式。上面层宜采纳平衡梁或滑靴并辅以厚度控制方式。6.最低摊铺温度根据铺筑层厚度、气温、风速及下卧层表面温度,7.松铺系数应根据试铺试压...
