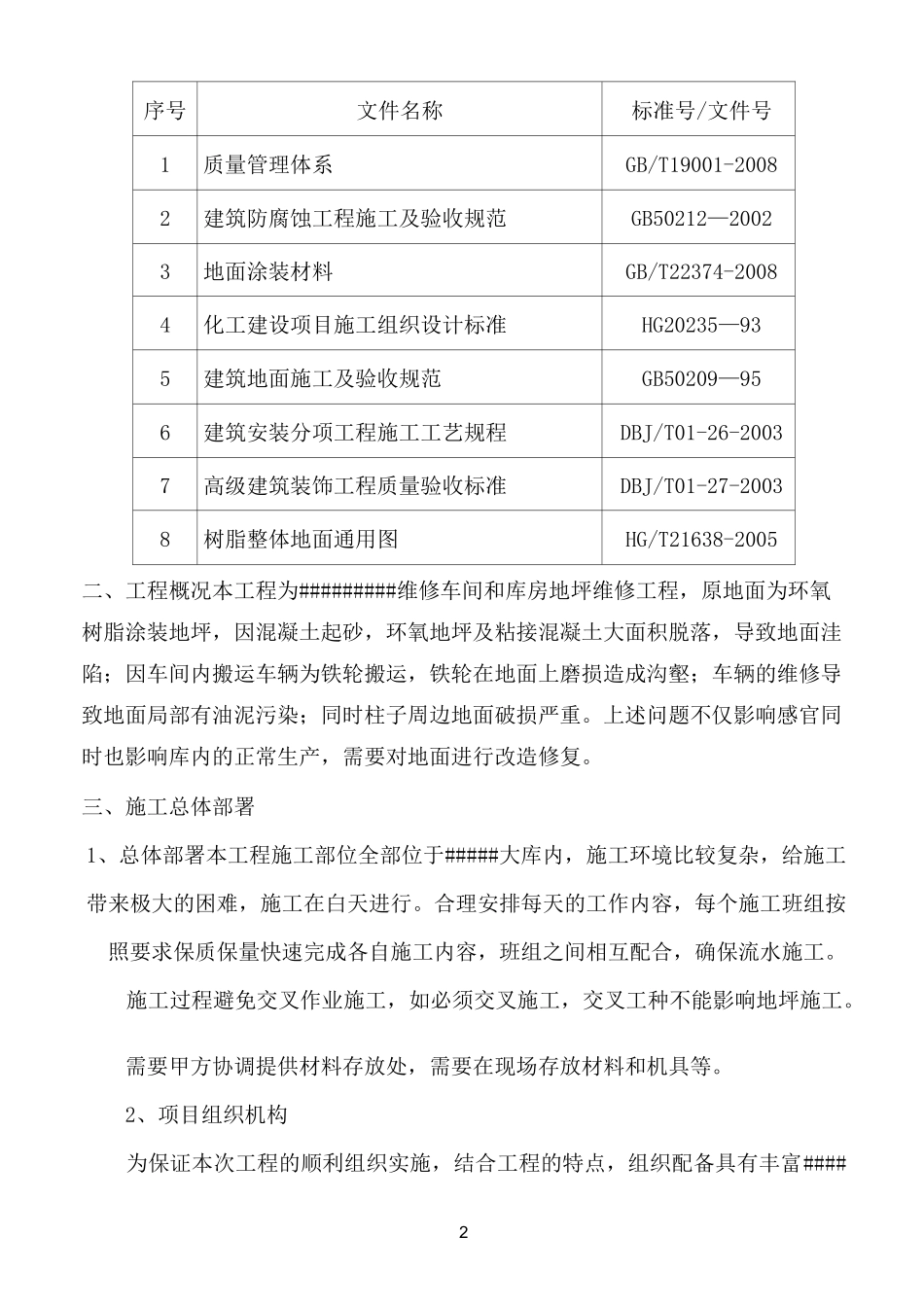

1#########维修车间和库房地坪维修工程施工方案#######一、编制依据2序号文件名称标准号/文件号1质量管理体系GB/T19001-20082建筑防腐蚀工程施工及验收规范GB50212—20023地面涂装材料GB/T22374-20084化工建设项目施工组织设计标准HG20235—935建筑地面施工及验收规范GB50209—956建筑安装分项工程施工工艺规程DBJ/T01-26-20037高级建筑装饰工程质量验收标准DBJ/T01-27-20038树脂整体地面通用图HG/T21638-2005二、工程概况本工程为#########维修车间和库房地坪维修工程,原地面为环氧树脂涂装地坪,因混凝土起砂,环氧地坪及粘接混凝土大面积脱落,导致地面洼陷;因车间内搬运车辆为铁轮搬运,铁轮在地面上磨损造成沟壑;车辆的维修导致地面局部有油泥污染;同时柱子周边地面破损严重
上述问题不仅影响感官同时也影响库内的正常生产,需要对地面进行改造修复
三、施工总体部署1、总体部署本工程施工部位全部位于#####大库内,施工环境比较复杂,给施工带来极大的困难,施工在白天进行
合理安排每天的工作内容,每个施工班组按照要求保质保量快速完成各自施工内容,班组之间相互配合,确保流水施工
施工过程避免交叉作业施工,如必须交叉施工,交叉工种不能影响地坪施工
需要甲方协调提供材料存放处,需要在现场存放材料和机具等
2、项目组织机构为保证本次工程的顺利组织实施,结合工程的特点,组织配备具有丰富####3#施工经验的技术人员和现场管理人员进行施工的现场组织管理,组织平日里经常在#####施工且具有现场作业经验的施工人员施工,并组成质量管理网络和工程控制网络
施工期间施工现场设立现场负责人,负责施工现场的施工、管理协调,全面监督施工的安全,并直接与#####各相关专业单位沟通协调

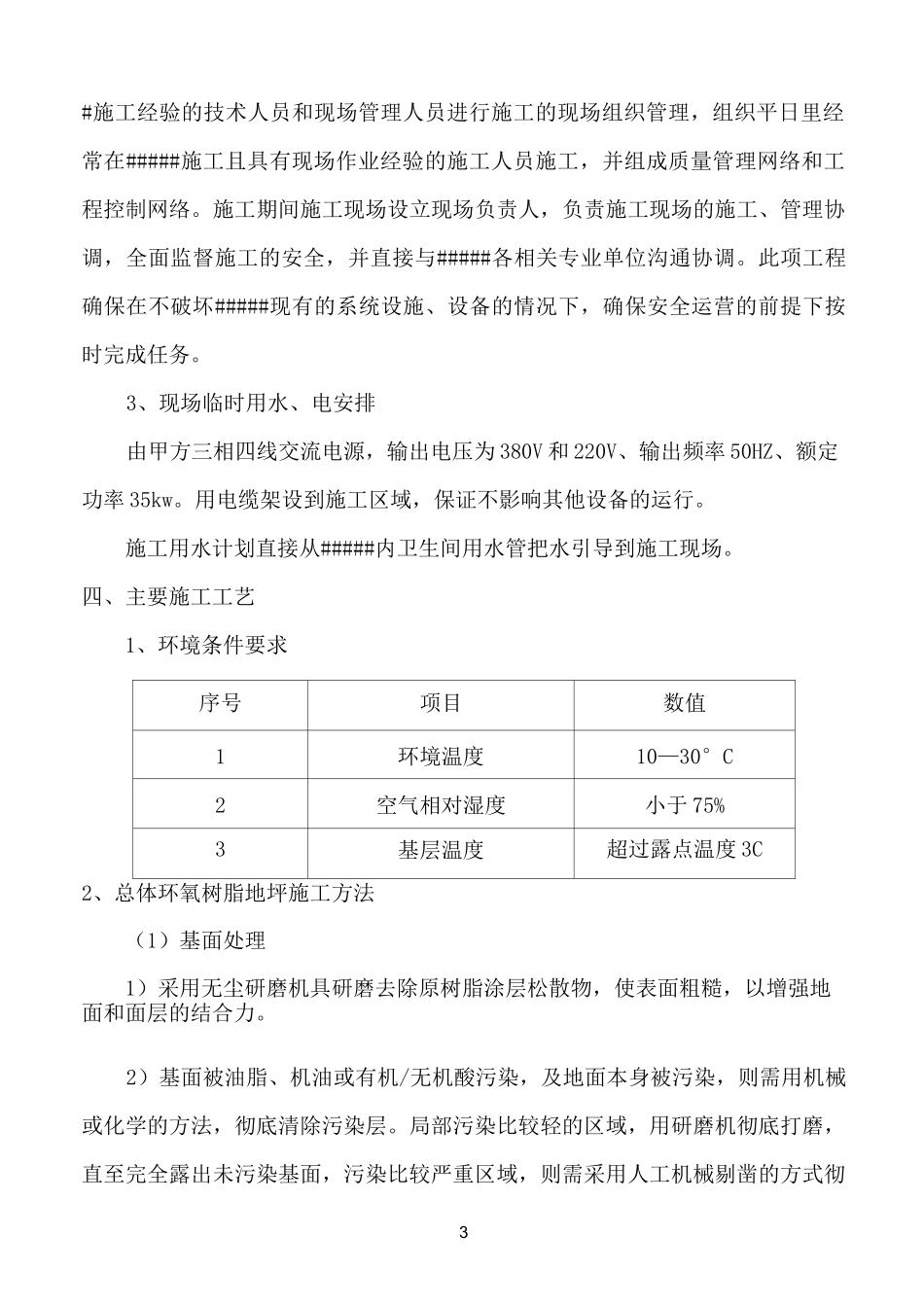

此项工程确保在不破坏#####现有
