卡压式不锈钢施工技术质量交底记录NO:建设单位交底日期交底部位引用规范规程上海市青少年校外活动营地--东方绿周工程名称交底地点上海市公共安全教育实训基地项目施工现场会议室公共安全教育实训基地实训楼给水管《建筑工程施工质量验收统一标准》 GB50300-2001 《建筑给水排水及采暖工程施工质量验收规范》 GB50242-2002交底内容:一、材料准备1 本工法采用薄壁不锈钢管及管件,管道主要材料为奥氏体不锈钢 0Cr18Ni9(304),耐腐蚀性能要求高的地方采用 0Cr17Ni12Mo2(316)或 00Cr17Ni14Mo2(316L)
密封材料牌号:氯化丁基橡胶(CIIR)
公称压力 1
6Mpa,工作温度-20℃~110℃
2 材料应具有中文质量合格证明文件,规格、型号和性能检测报告应符合国家技术标准或设计要求
3 管材的内外壁应光滑平整,无明显的裂痕、凹陷
管件应完整,无缺损变形
管材、管件上应标明规格、公称压力、生产厂名或商标
二、 机具设备主要机具为液压钳、割管器、六角量规、扳手、台钻、压力工作台、砂轮切割机、电锤等

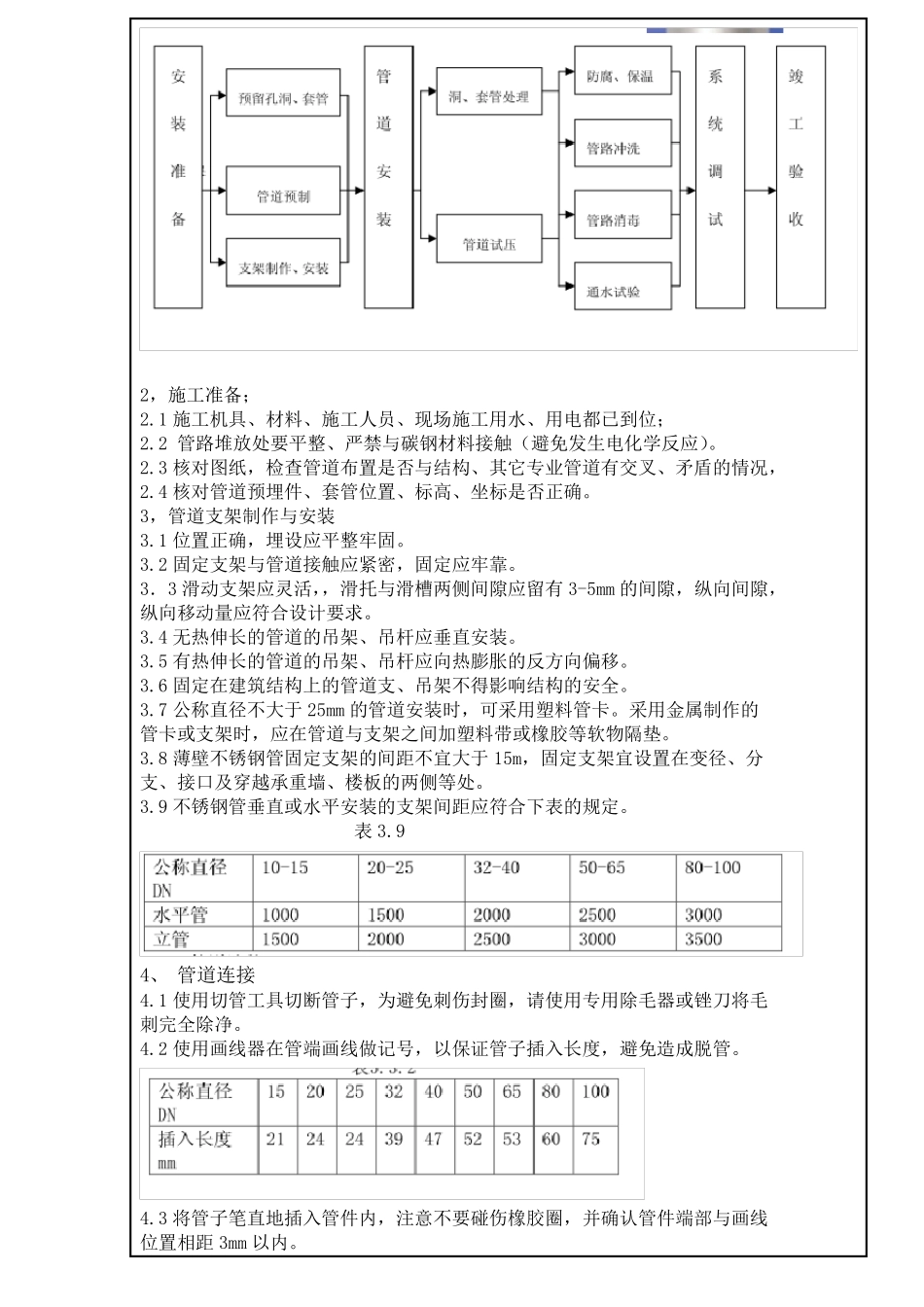

薄壁不锈钢管压接主要机具见下图:六角量规手动液压钳( 便携)三、操作工艺1,施工流程2,施工准备;2
1 施工机具、材料、施工人员、现场施工用水、用电都已到位;2
2 管路堆放处要平整、严禁与碳钢材料接触(避免发生电化学反应)
3 核对图纸,检查管道布置是否与结构、其它专业管道有交叉、矛盾的情况,2
4 核对管道预埋件、套管位置、标高、坐标是否正确
3,管道支架制作与安装3
1 位置正确,埋设应平整牢固
2 固定支架与管道接触应紧密,固定应牢靠
3.3 滑动支架应灵活,,滑托与滑槽两侧间隙应留有 3-5mm 的间隙,纵向间隙,纵向移动量应符合设计要求
4 无热伸长的管道的吊架、吊杆应垂直安装
5 有热伸长的管道的吊架、吊杆应向热膨
