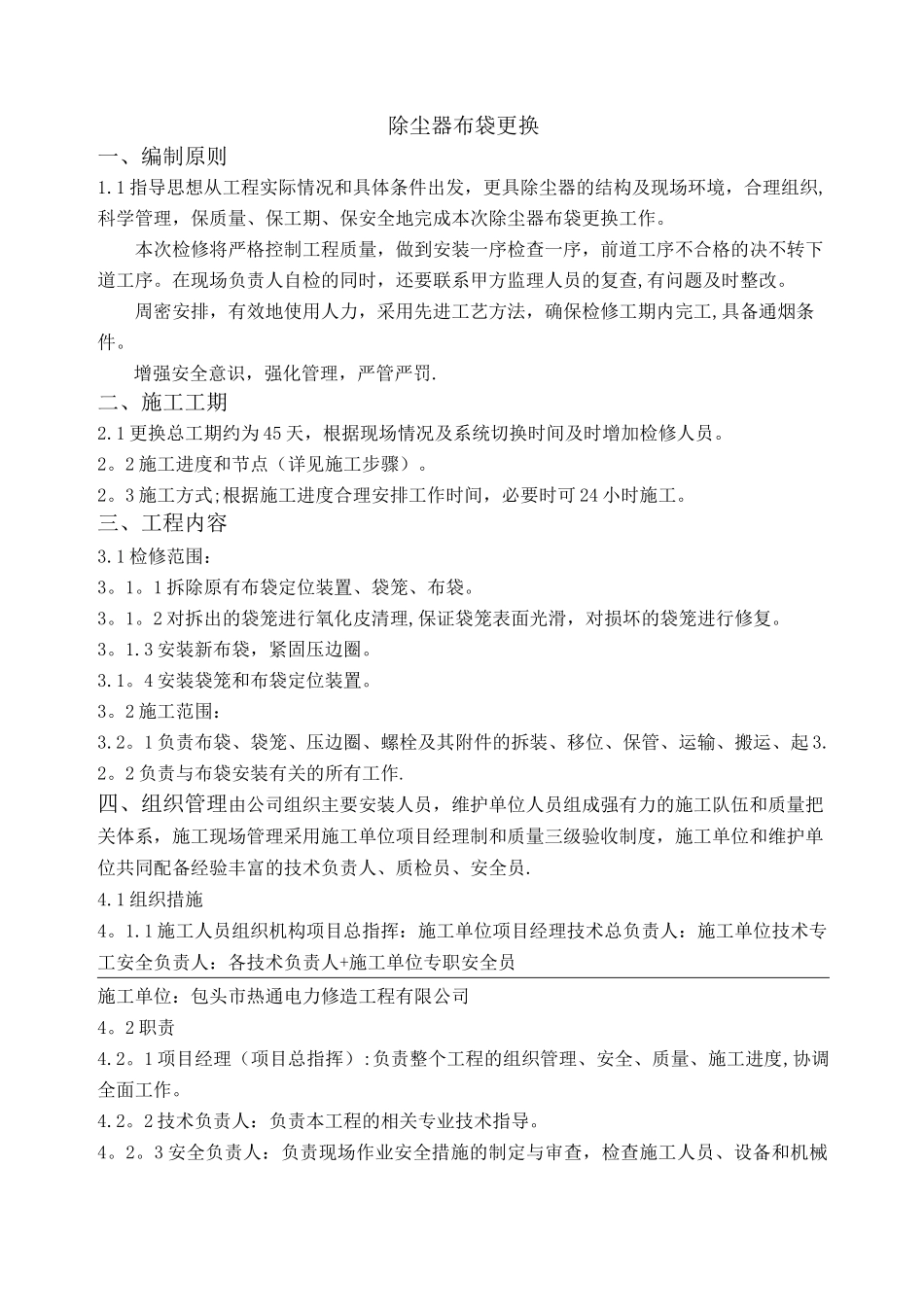

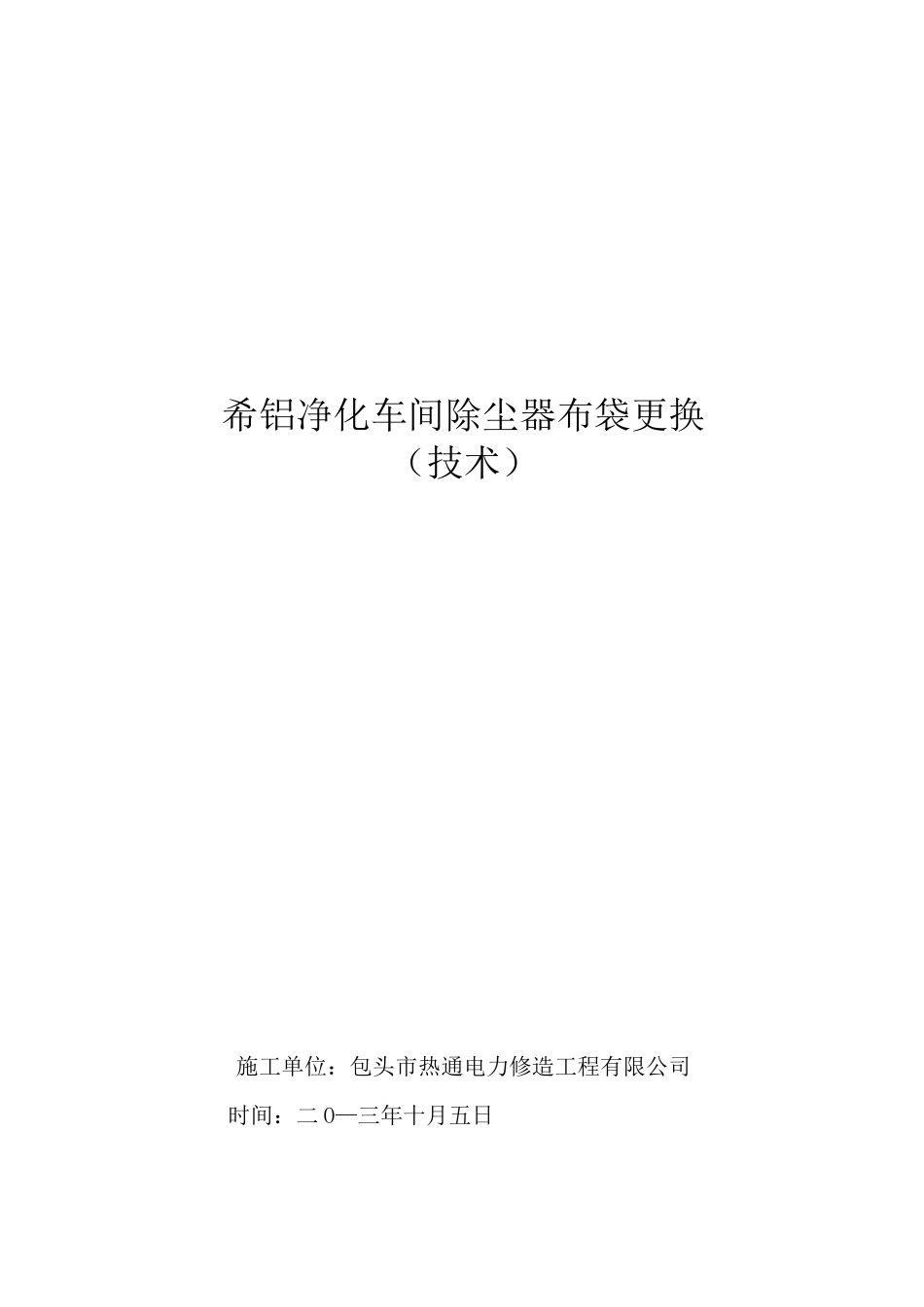

希铝净化车间除尘器布袋更换(技术)施工单位:包头市热通电力修造工程有限公司时间:二 O—三年十月五日除尘器布袋更换一、编制原则1
1 指导思想从工程实际情况和具体条件出发,更具除尘器的结构及现场环境,合理组织,科学管理,保质量、保工期、保安全地完成本次除尘器布袋更换工作
本次检修将严格控制工程质量,做到安装一序检查一序,前道工序不合格的决不转下道工序
在现场负责人自检的同时,还要联系甲方监理人员的复查,有问题及时整改
周密安排,有效地使用人力,采用先进工艺方法,确保检修工期内完工,具备通烟条件
增强安全意识,强化管理,严管严罚
二、施工工期2
1 更换总工期约为 45 天,根据现场情况及系统切换时间及时增加检修人员
2 施工进度和节点(详见施工步骤)
3 施工方式;根据施工进度合理安排工作时间,必要时可 24 小时施工
三、工程内容3
1 检修范围:3
1 拆除原有布袋定位装置、袋笼、布袋
2 对拆出的袋笼进行氧化皮清理,保证袋笼表面光滑,对损坏的袋笼进行修复
3 安装新布袋,紧固压边圈
4 安装袋笼和布袋定位装置
2 施工范围:3
1 负责布袋、袋笼、压边圈、螺栓及其附件的拆装、移位、保管、运输、搬运、起 3
2 负责与布袋安装有关的所有工作
四、组织管理由公司组织主要安装人员,维护单位人员组成强有力的施工队伍和质量把关体系,施工现场管理采用施工单位项目经理制和质量三级验收制度,施工单位和维护单位共同配备经验丰富的技术负责人、质检员、安全员

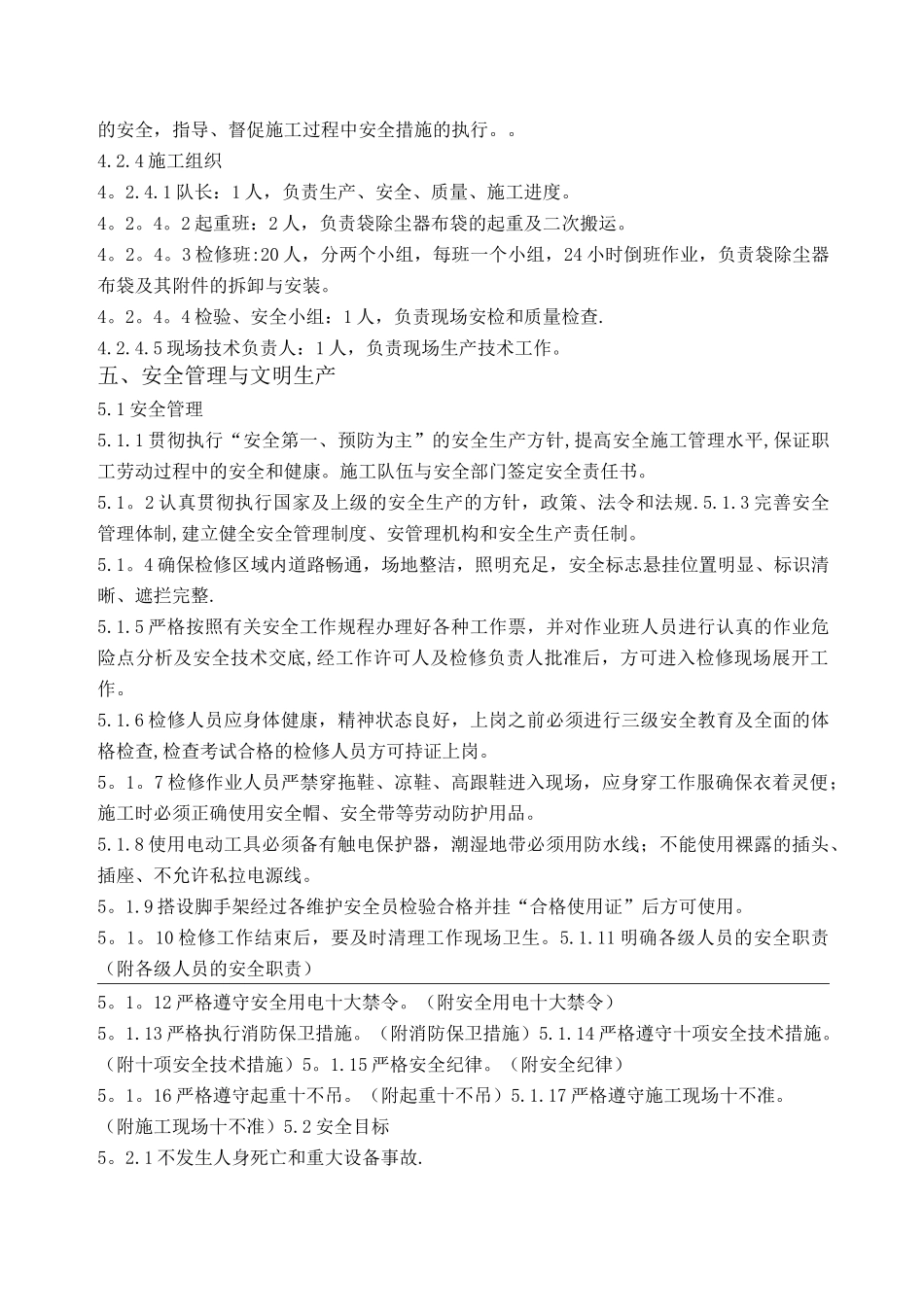

1 组织措施4
1 施工人员组织机构项目总指挥:施工单位项目经理技术总负责人:施工单位技术专工安全负责人:各技术负责人+施工单位专职安全员施工单位:包头市热通电力修造工程有限公司4
1 项目经理(项目总指挥):负责整个工程的组织管理、安全、质量、施工进度,协调全面
