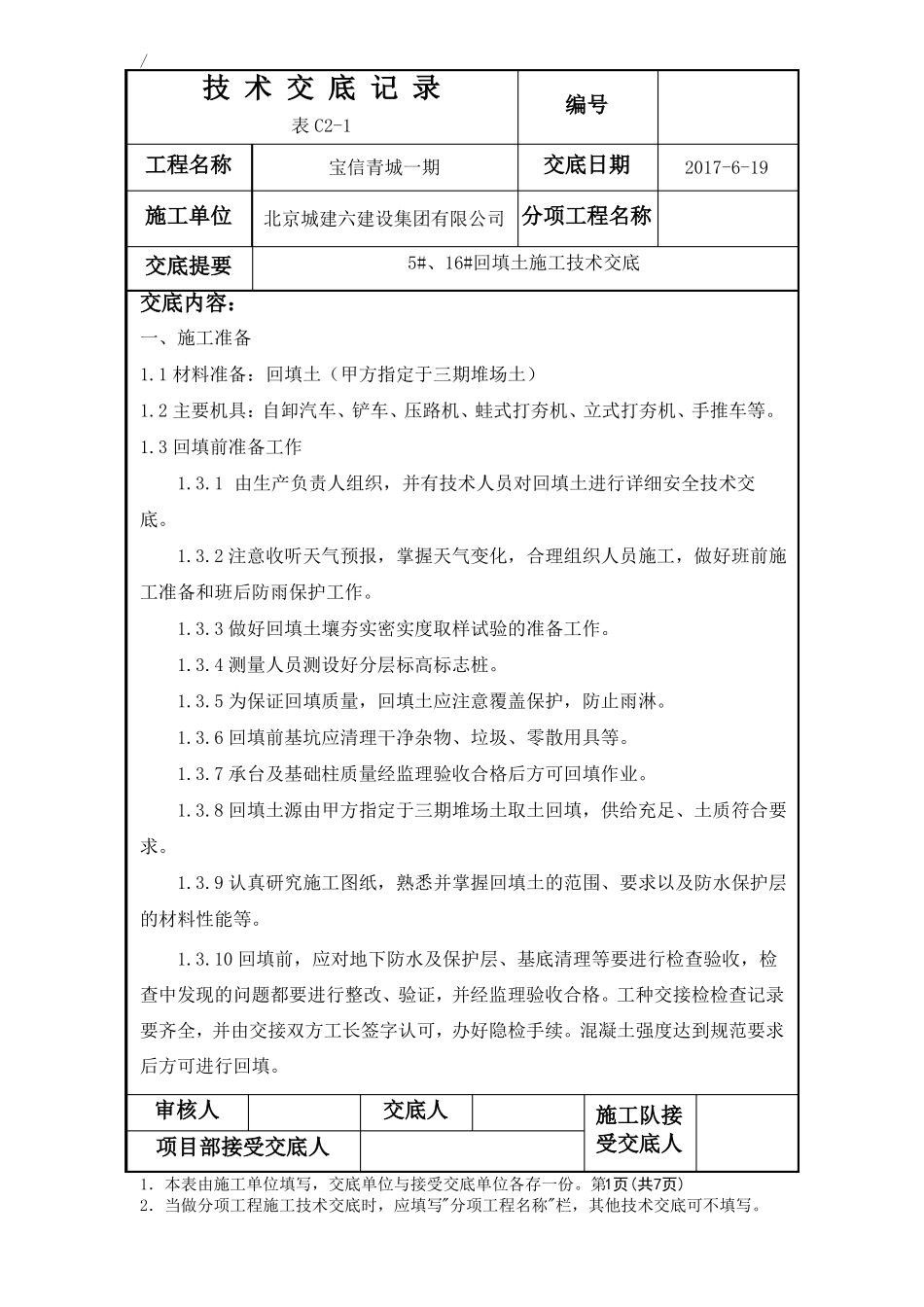

/技 术 交 底 记 录表 C2-1编号交底日期2017-6-19工程名称宝信青城一期施工单位北京城建六建设集团有限公司 分项工程名称交底提要交底内容:一、施工准备1
1 材料准备:回填土(甲方指定于三期堆场土)5#、16#回填土施工技术交底1
2 主要机具:自卸汽车、铲车、压路机、蛙式打夯机、立式打夯机、手推车等
3 回填前准备工作1
1 由生产负责人组织,并有技术人员对回填土进行详细安全技术交底
2 注意收听天气预报,掌握天气变化,合理组织人员施工,做好班前施工准备和班后防雨保护工作
3 做好回填土壤夯实密实度取样试验的准备工作
4 测量人员测设好分层标高标志桩
5 为保证回填质量,回填土应注意覆盖保护,防止雨淋
6 回填前基坑应清理干净杂物、垃圾、零散用具等
7 承台及基础柱质量经监理验收合格后方可回填作业
8 回填土源由甲方指定于三期堆场土取土回填,供给充足、土质符合要求
9 认真研究施工图纸,熟悉并掌握回填土的范围、要求以及防水保护层的材料性能等
10 回填前,应对地下防水及保护层、基底清理等要进行检查验收,检查中发现的问题都要进行整改、验证,并经监理验收合格
工种交接检检查记录要齐全,并由交接双方工长签字认可,办好隐检手续
混凝土强度达到规范要求后方可进行回填
审核人交底人项目部接受交底人施工队接受交底人1.本表由施工单位填写,交底单位与接受交底单位各存一份
第1页(共7页)2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写

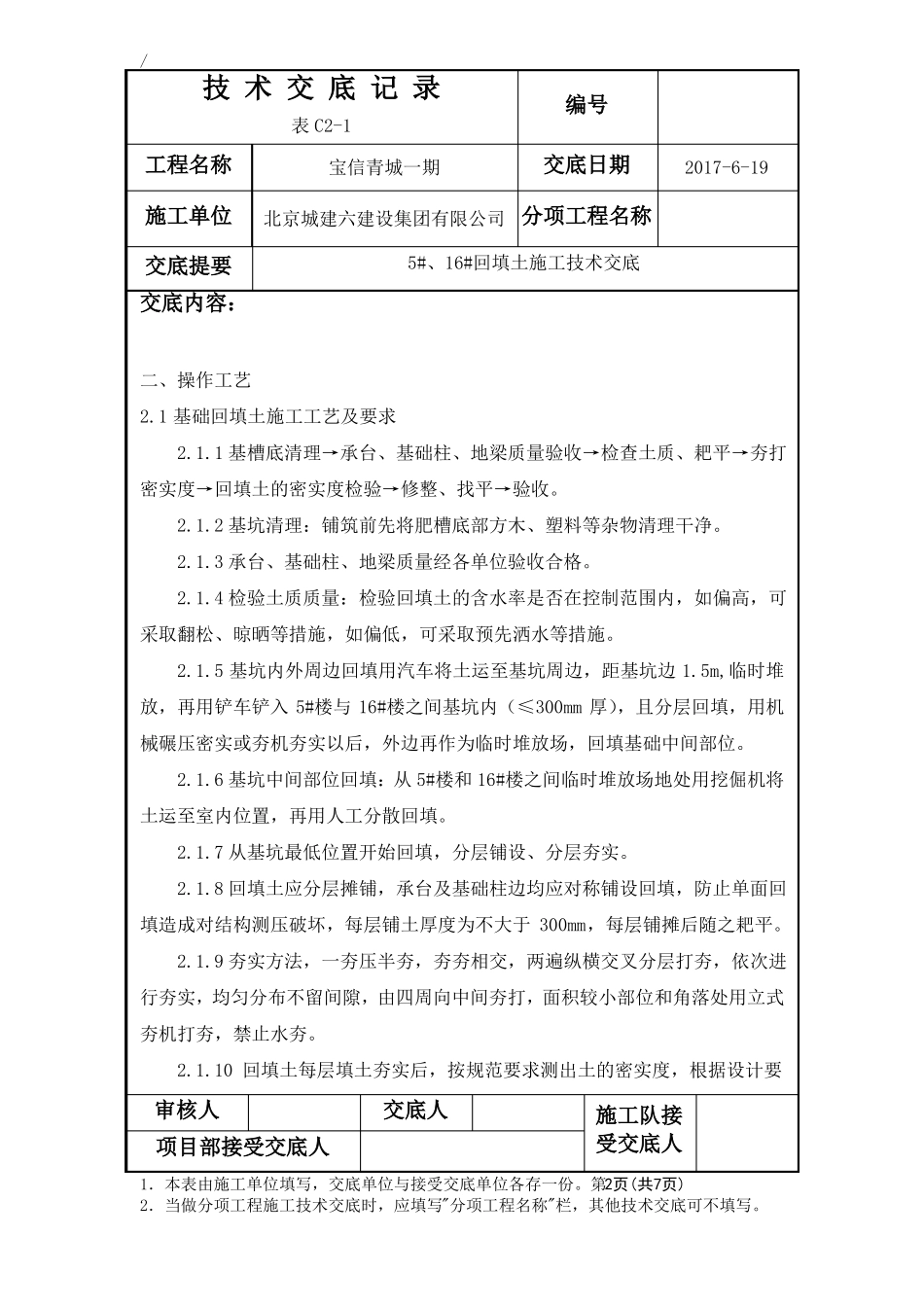

/技 术 交 底 记 录表 C2-1编号交底日期2017-6-19工程名称宝信青城一期施工单位北京城建六建设集团有限公司 分项工程名称交底提要交底内容:二、操作工艺2
1 基础回填土施工工艺及要求5#、16#回填土施工技术交底2
