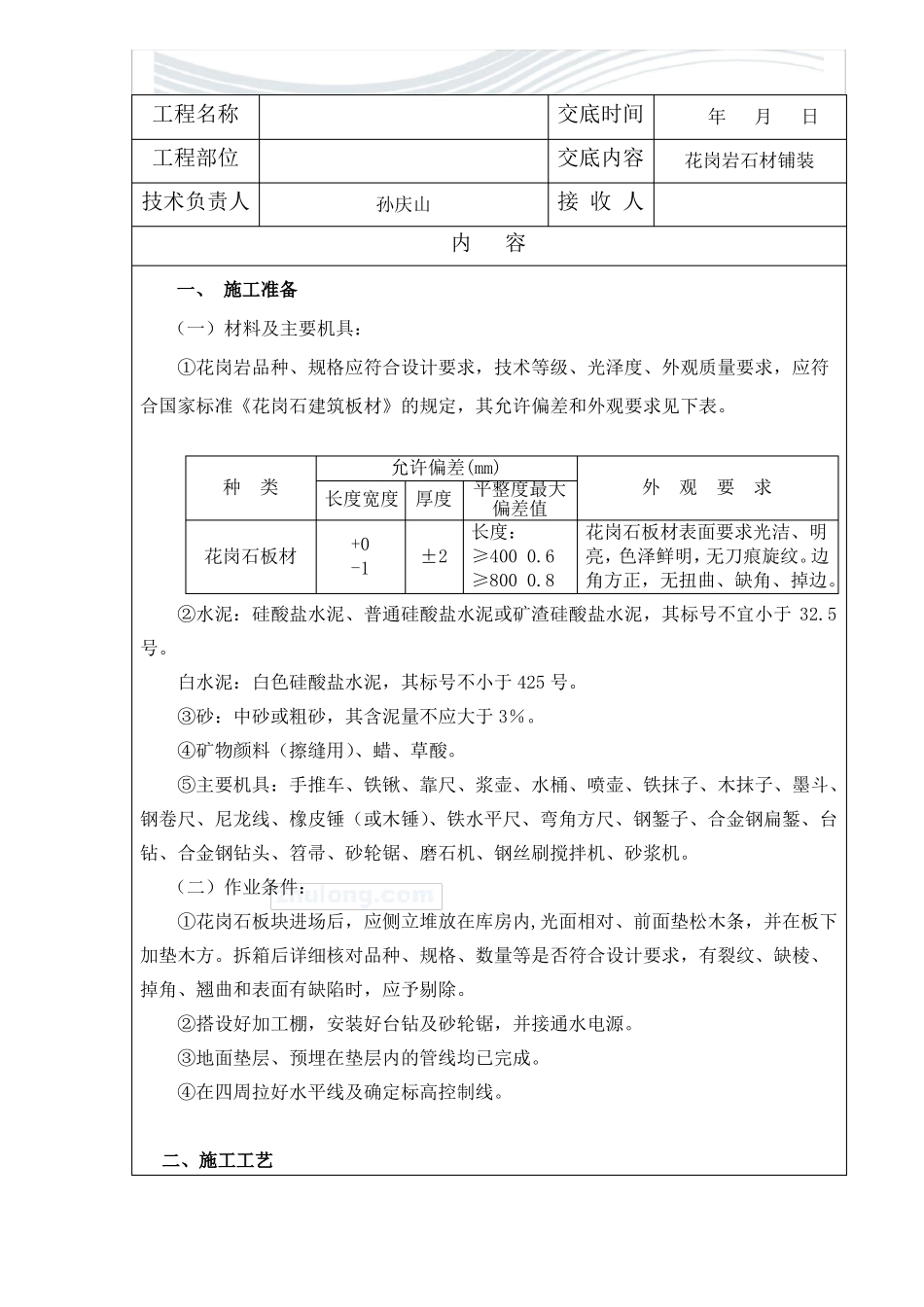

工程名称工程部位技术负责人孙庆山交底时间交底内容接 收 人内容年月日花岗岩石材铺装一、 施工准备(一)材料及主要机具:①花岗岩品种、规格应符合设计要求,技术等级、光泽度、外观质量要求,应符合国家标准《花岗石建筑板材》的规定,其允许偏差和外观要求见下表
允许偏差(mm)种类平整度最大长度宽度厚度偏差值长度:+0花岗石板材±2≥400 0
6-1≥800 0
8外观要求花岗石板材表面要求光洁、明亮,色泽鲜明,无刀痕旋纹
边角方正,无扭曲、缺角、掉边
②水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不宜小于 32
白水泥:白色硅酸盐水泥,其标号不小于 425 号
③砂:中砂或粗砂,其含泥量不应大于 3%
④矿物颜料(擦缝用)、蜡、草酸
⑤主要机具:手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、合金钢扁錾、台钻、合金钢钻头、笤帚、砂轮锯、磨石机、钢丝刷搅拌机、砂浆机
(二)作业条件:①花岗石板块进场后,应侧立堆放在库房内,光面相对、前面垫松木条,并在板下加垫木方
拆箱后详细核对品种、规格、数量等是否符合设计要求,有裂纹、缺棱、掉角、翘曲和表面有缺陷时,应予剔除
②搭设好加工棚,安装好台钻及砂轮锯,并接通水电源
③地面垫层、预埋在垫层内的管线均已完成
④在四周拉好水平线及确定标高控制线

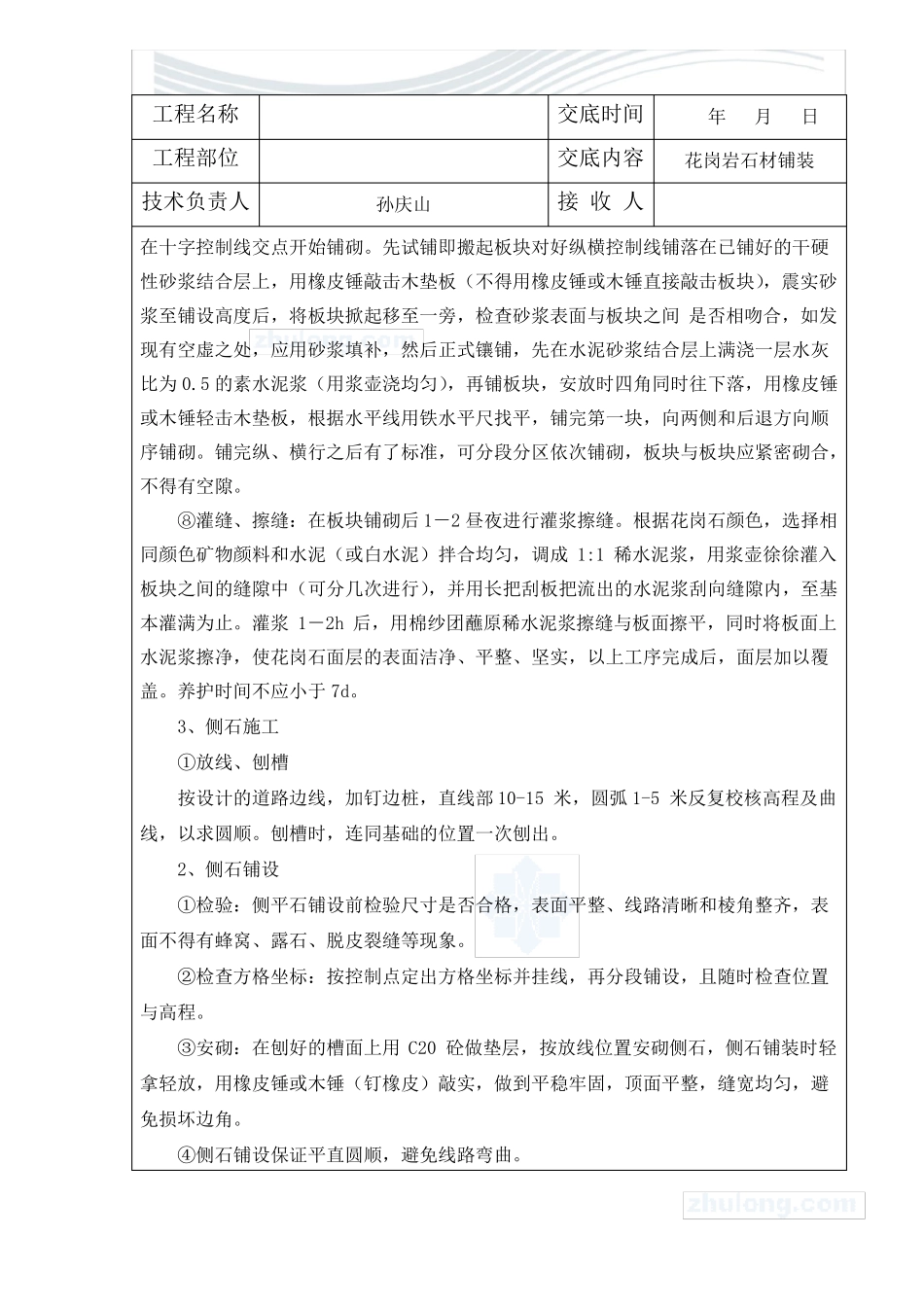

二、施工工艺工程名称工程部位技术负责人1、工艺流程:准备工作铺花岗石板块2、操作工艺试拼孙庆山交底时间交底内容接 收 人年月日花岗岩石材铺装弹线试排刷水泥浆及铺砂浆结合层保养、维护灌缝、擦缝①以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清各部位之间的关系
②基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,并清扫干净

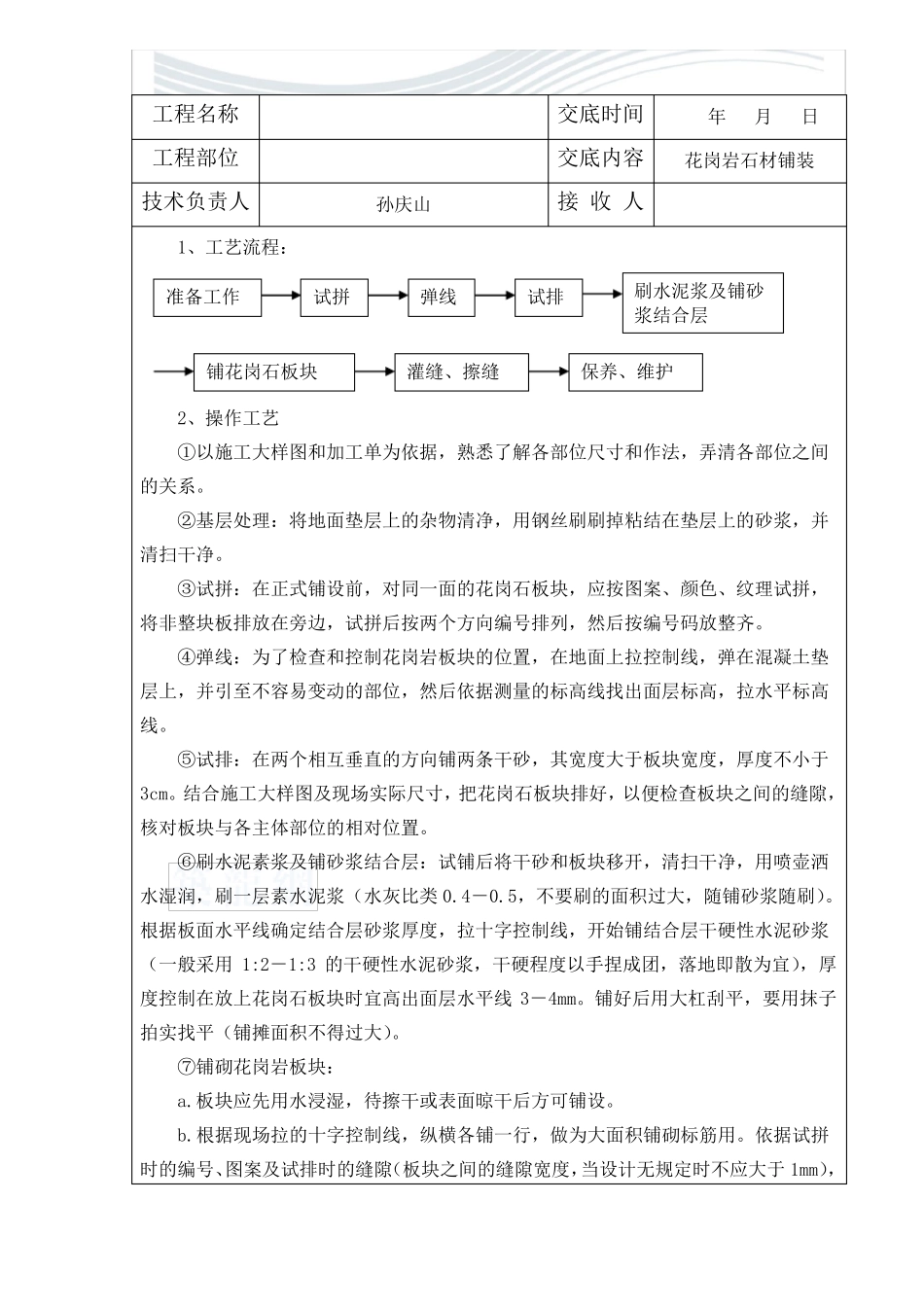

③试拼:在正式铺设前,对同一面的花岗石板块,应按图案、颜色、纹理试
