网络计划优化示例 一、工期优化示例 已知某工程双代号网络计划如图1 所示,图中箭线下方括号外数字为工作的正常持续时间,括号内数字为最短持续时间;箭线上方括号内数字为优选系数,该系数综合考虑质量、安全和费用增加情况而确定
选择关键工作压缩其持续时间时,应选择优选系数最小的关键工作
若需要同时压缩多个关键工作的持续时间时,则它们的优选系数之和(组合优选系数)最小者应优先作为压缩对象
现假设要求工期为15,试对其进行工期优化

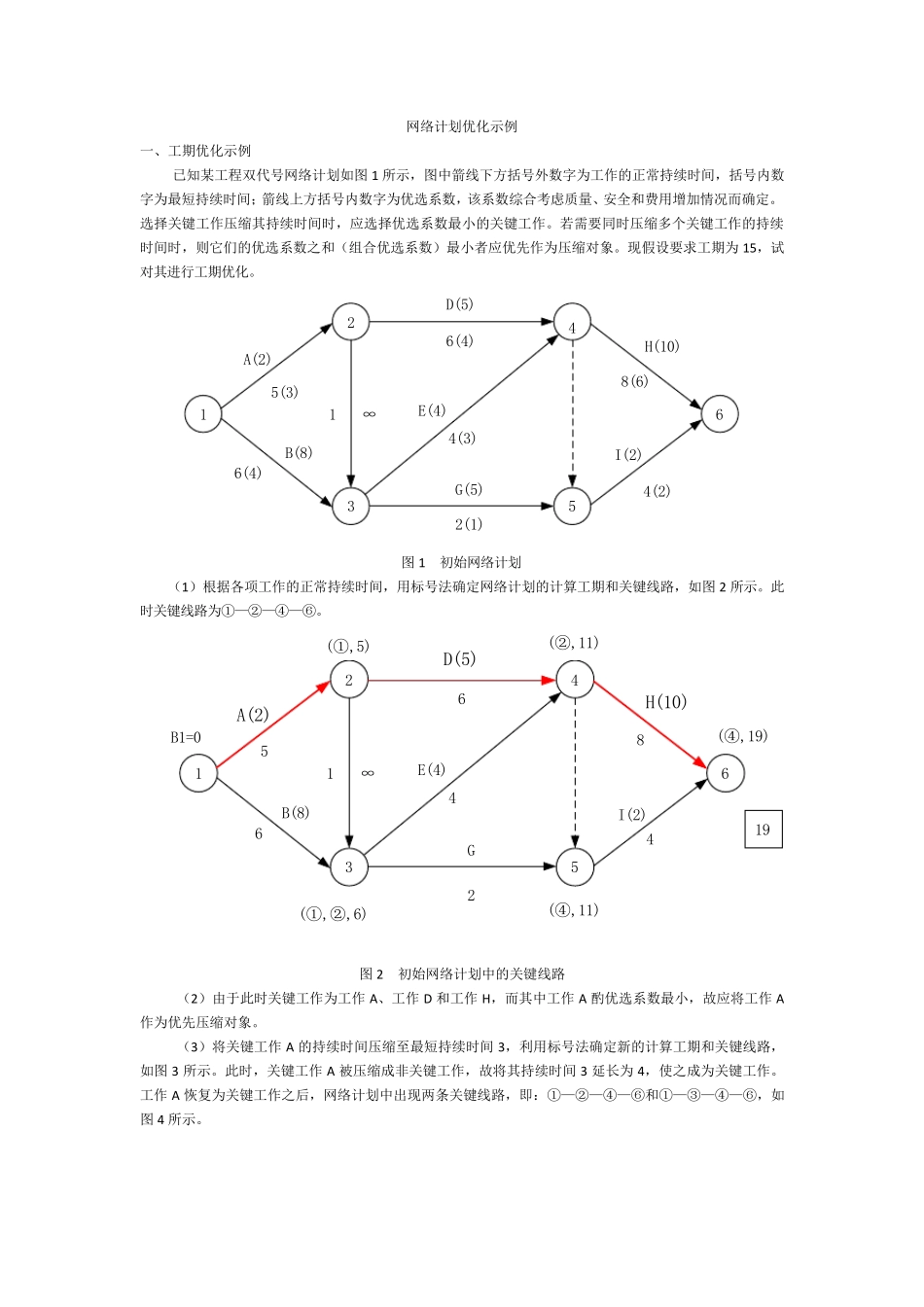

253614D(5)6(4)H(10)8(6)A(2)5(3)B(8)6(4)E(4)4(3)1∞G(5)2(1)I(2)4(2) 图1 初始网络计划 (1)根据各项工作的正常持续时间,用标号法确定网络计划的计算工期和关键线路,如图2 所示
此时关键线路为①—②—④—⑥
245361D(5)6H(10)8A(2)5B(8)6E(4)41∞G2I(2)419B1=0(①,5)(②,11)(④,19)(①,②,6)(④,11) 图2 初始网络计划中的关键线路 (2)由于此时关键工作为工作A、工作D 和工作H,而其中工作A 酌优选系数最小,故应将工作A作为优先压缩对象
(3)将关键工作A 的持续时间压缩至最短持续时间3,利用标号法确定新的计算工期和关键线路,如图3 所示

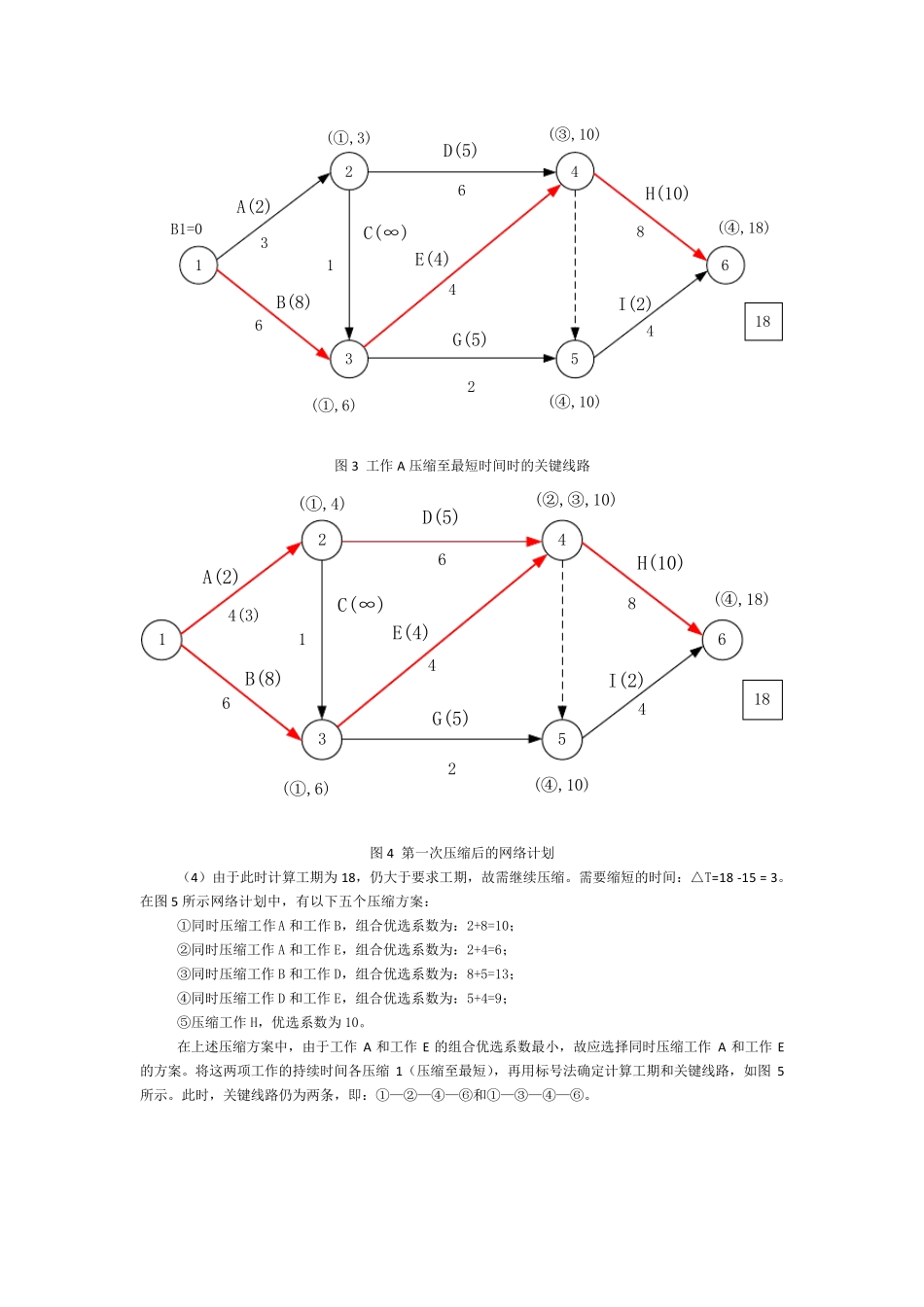

此时,关键工作A 被压缩成非关键工作,故将其持续时间3 延长为4,使之成为关键工作

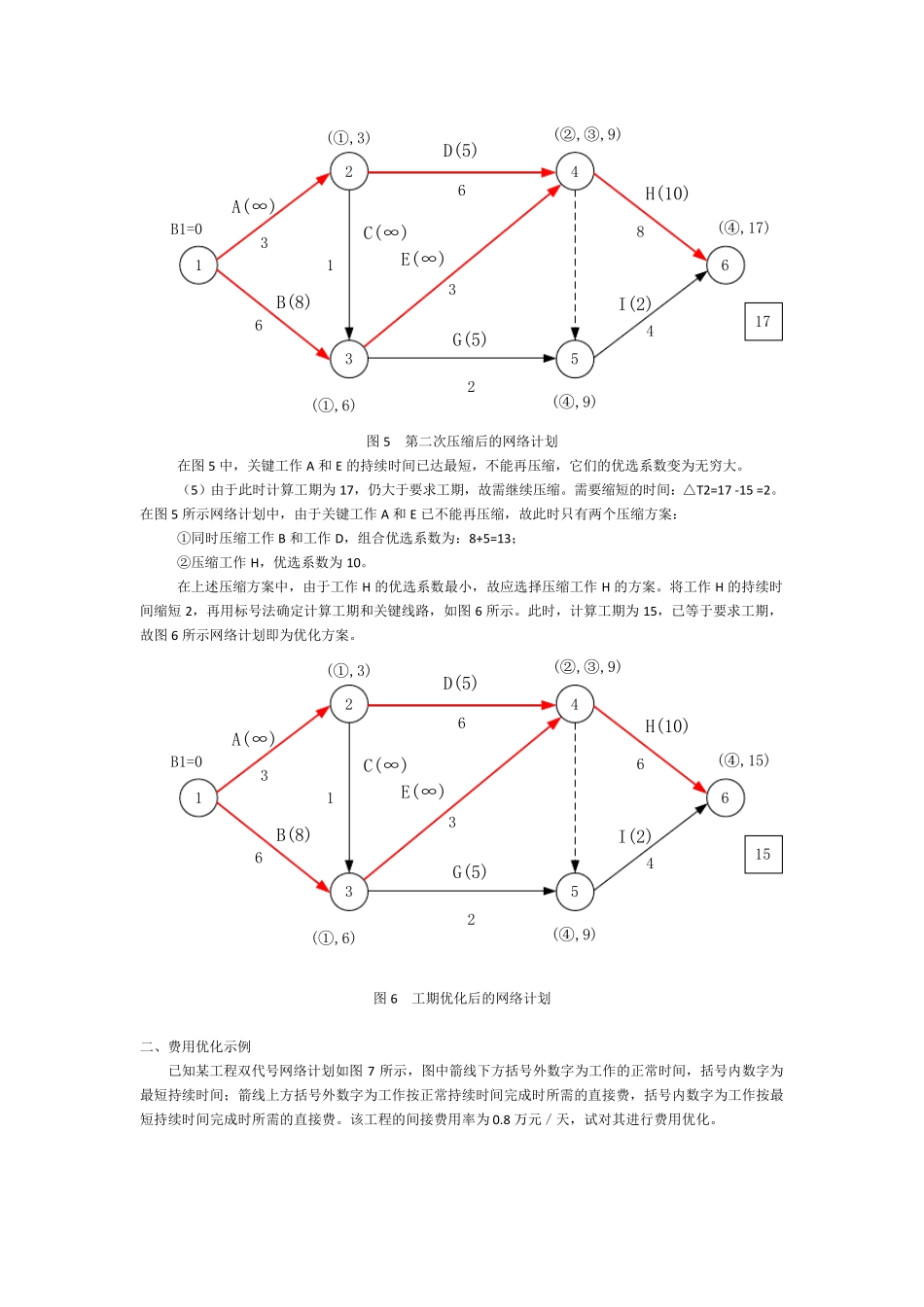

工作A 恢复为关键工作之后,网络计划中出现两条关键线路,即:①—②—④—⑥和①—③—④—⑥,如图4 所示
245361D(5)6H(10)8A(2)3B(8)6E(4)41C(∞)G(5)2I(2)418B1=0(①,3)(③,10)(④,18)(①,6)(④,10) 图3 工作A 压缩至最短时间时的关键线路 245361D(5)6H(10)8A(2)4(3)B(8)6E(4)41C(∞)G(5)2I(2)
