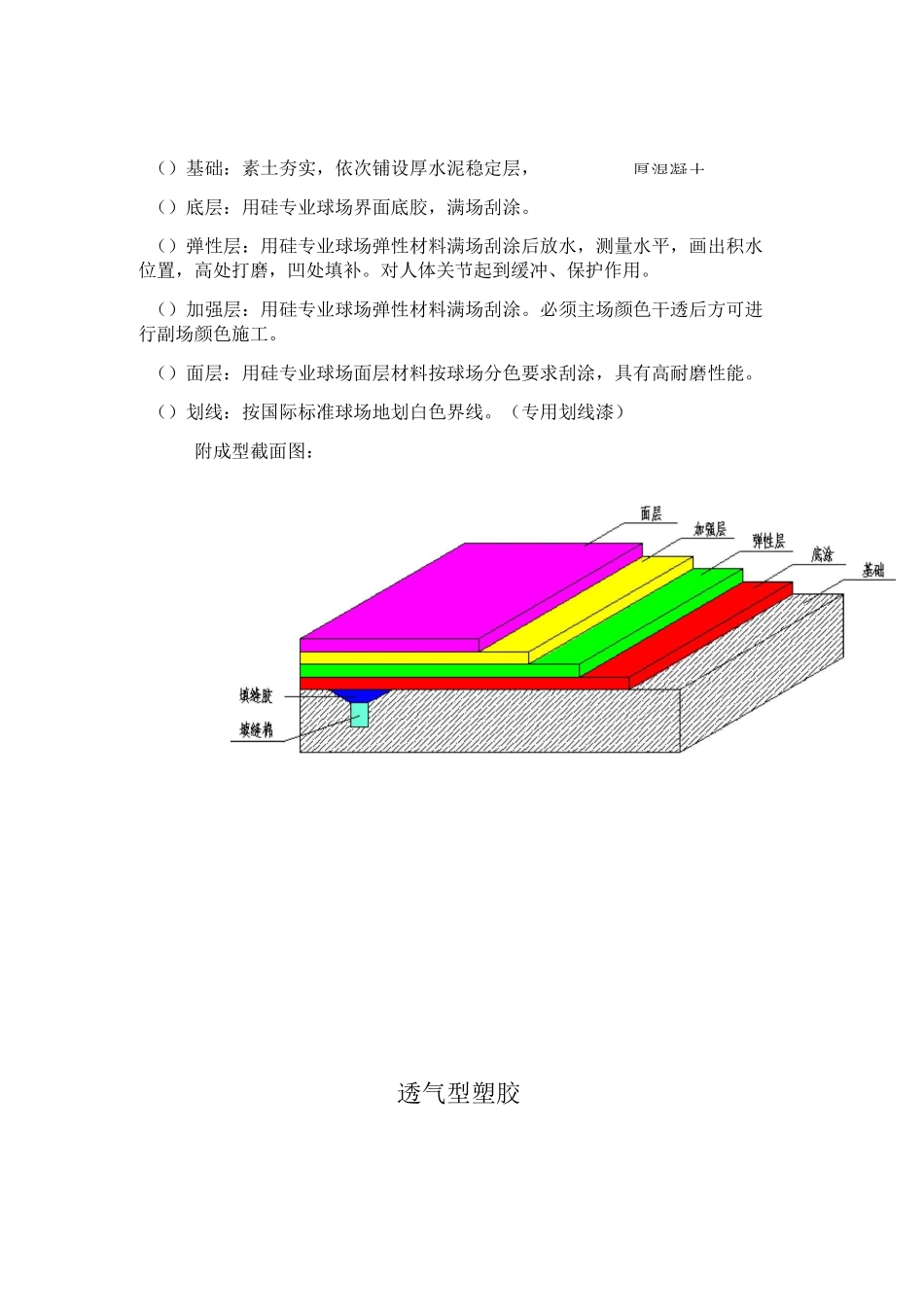

()基础:素土夯实,依次铺设厚水泥稳定层,()底层:用硅专业球场界面底胶,满场刮涂
()弹性层:用硅专业球场弹性材料满场刮涂后放水,测量水平,画出积水位置,高处打磨,凹处填补
对人体关节起到缓冲、保护作用
()加强层:用硅专业球场弹性材料满场刮涂
必须主场颜色干透后方可进行副场颜色施工
()面层:用硅专业球场面层材料按球场分色要求刮涂,具有高耐磨性能
()划线:按国际标准球场地划白色界线

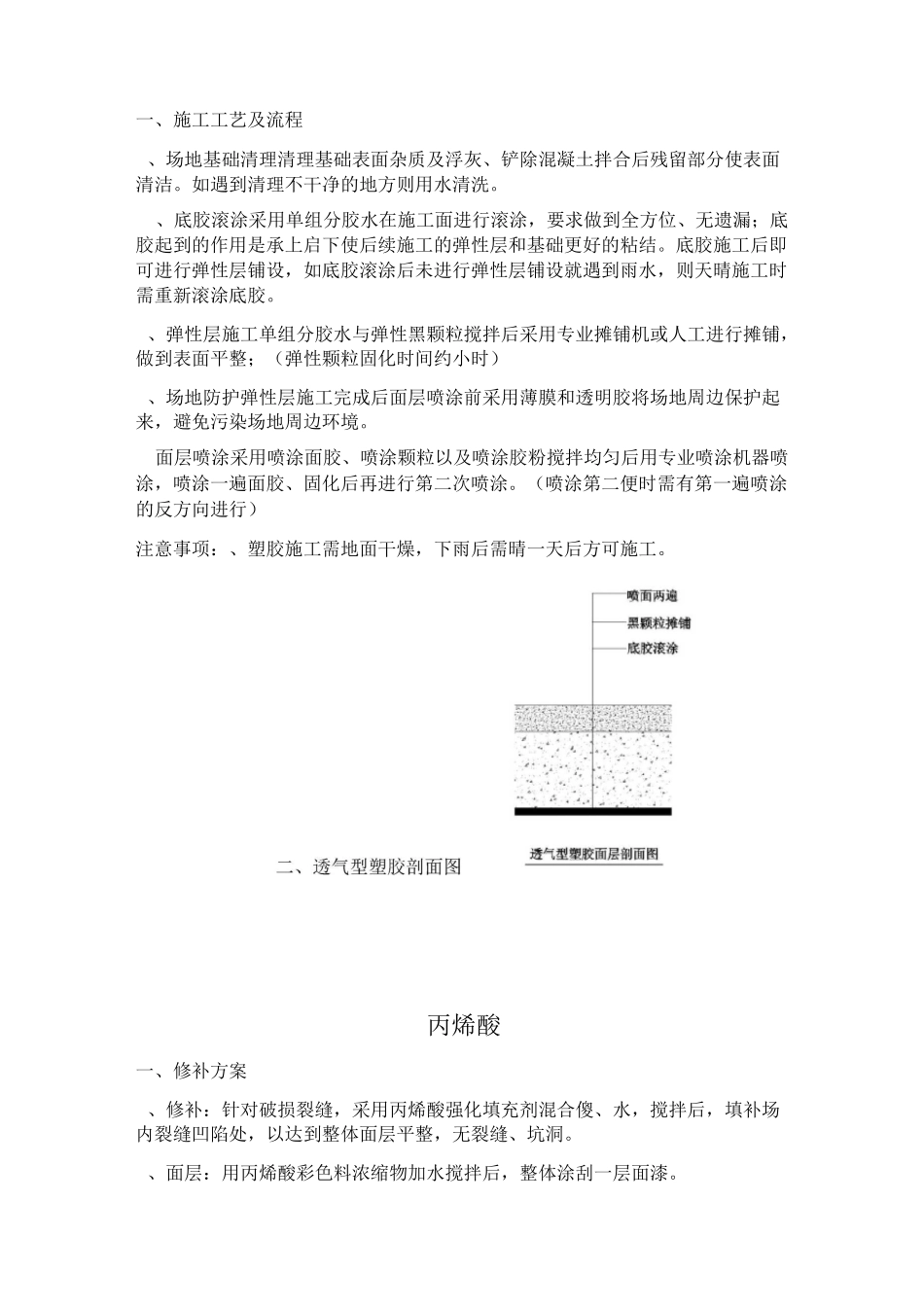

(专用划线漆)附成型截面图:透气型塑胶一、施工工艺及流程、场地基础清理清理基础表面杂质及浮灰、铲除混凝土拌合后残留部分使表面清洁
如遇到清理不干净的地方则用水清洗
、底胶滚涂采用单组分胶水在施工面进行滚涂,要求做到全方位、无遗漏;底胶起到的作用是承上启下使后续施工的弹性层和基础更好的粘结
底胶施工后即可进行弹性层铺设,如底胶滚涂后未进行弹性层铺设就遇到雨水,则天晴施工时需重新滚涂底胶
、弹性层施工单组分胶水与弹性黑颗粒搅拌后采用专业摊铺机或人工进行摊铺,做到表面平整;(弹性颗粒固化时间约小时)、场地防护弹性层施工完成后面层喷涂前采用薄膜和透明胶将场地周边保护起来,避免污染场地周边环境
面层喷涂采用喷涂面胶、喷涂颗粒以及喷涂胶粉搅拌均匀后用专业喷涂机器喷涂,喷涂一遍面胶、固化后再进行第二次喷涂
(喷涂第二便时需有第一遍喷涂的反方向进行)注意事项:、塑胶施工需地面干燥,下雨后需晴一天后方可施工

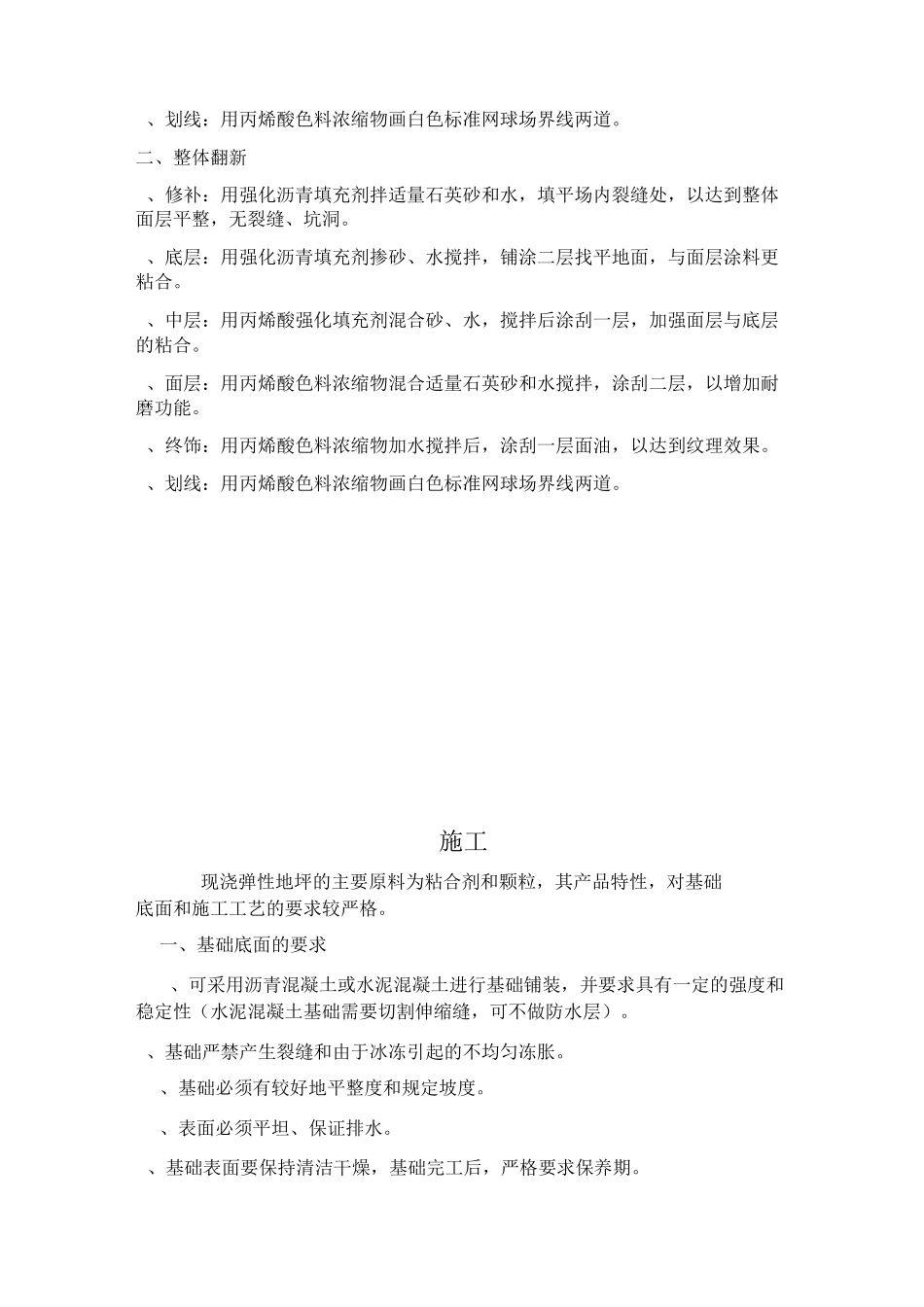

丙烯酸一、修补方案、修补:针对破损裂缝,采用丙烯酸强化填充剂混合傻、水,搅拌后,填补场内裂缝凹陷处,以达到整体面层平整,无裂缝、坑洞
、面层:用丙烯酸彩色料浓缩物加水搅拌后,整体涂刮一层面漆
、划线:用丙烯酸色料浓缩物画白色标准网球场界线两道
二、整体翻新、修补:用强化沥青填充剂拌适量石英砂和水,填平场内裂缝处,以达到整体面层平整,无裂缝、坑洞
、底层:用强化沥青填充剂掺砂、水搅拌,铺涂二层找
