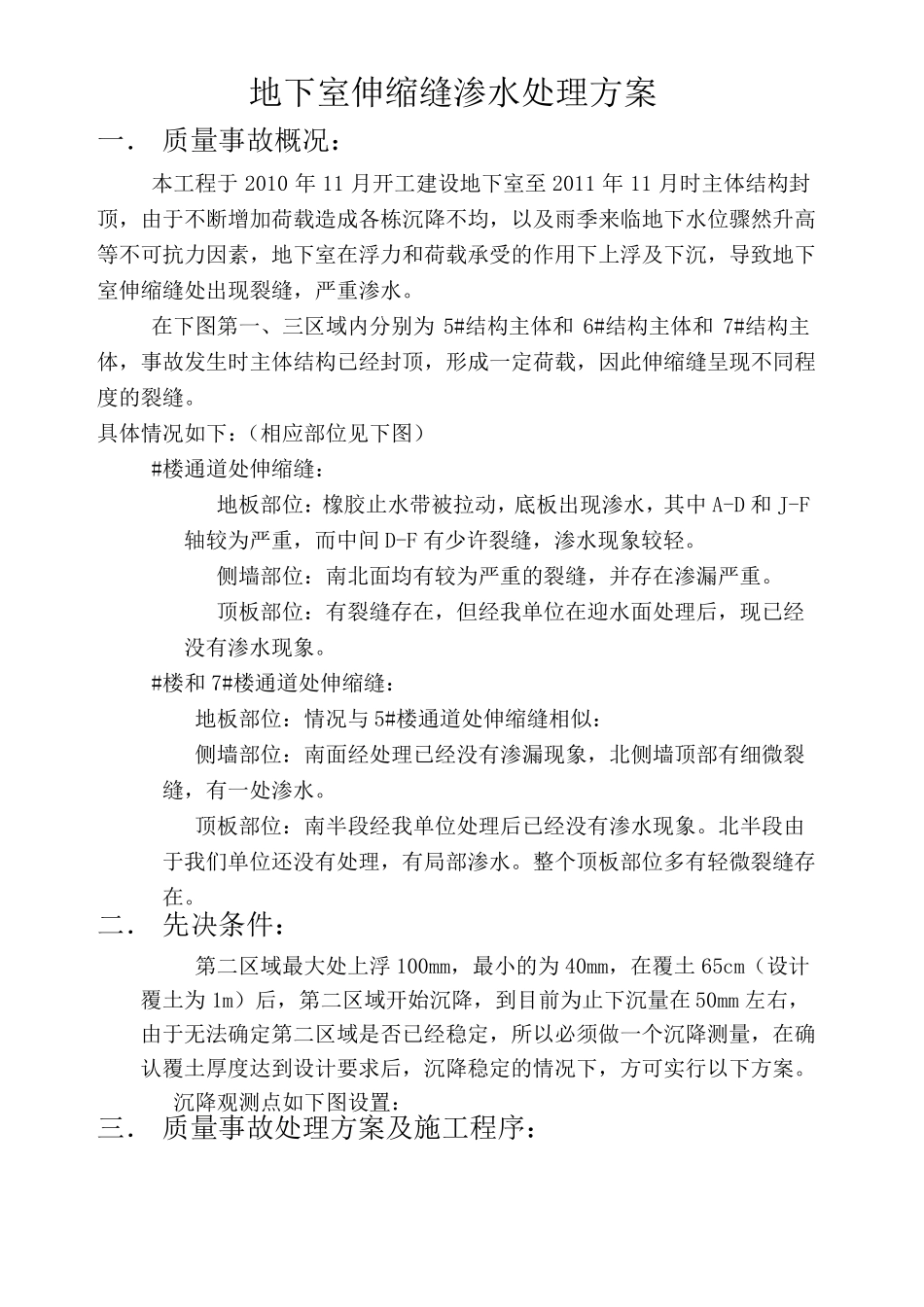

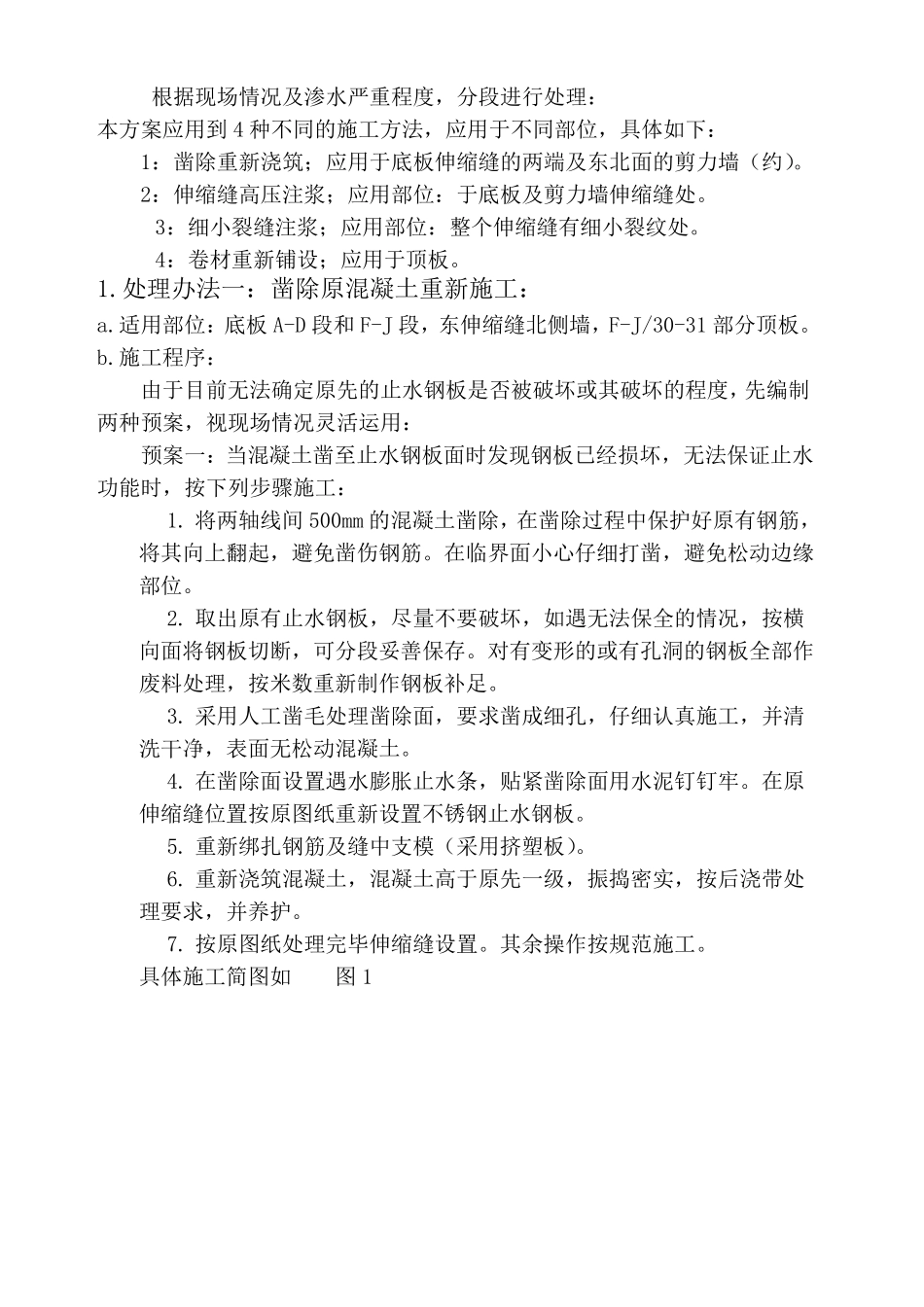

住宅·莲花尚院 2#地块地下室及上部工程地下室伸缩缝防水处理方案住宅·莲花尚院 2#地块项目部2012 年 01 月 10 日地下室伸缩缝渗水处理方案一. 质量事故概况:本工程于 2010 年 11 月开工建设地下室至 2011 年 11 月时主体结构封顶,由于不断增加荷载造成各栋沉降不均,以及雨季来临地下水位骤然升高等不可抗力因素,地下室在浮力和荷载承受的作用下上浮及下沉,导致地下室伸缩缝处出现裂缝,严重渗水。在下图第一、三区域内分别为 5#结构主体和 6#结构主体和 7#结构主体,事故发生时主体结构已经封顶,形成一定荷载,因此伸缩缝呈现不同程度的裂缝。具体情况如下:(相应部位见下图)#楼通道处伸缩缝:地板部位:橡胶止水带被拉动,底板出现渗水,其中 A-D 和 J-F轴较为严重,而中间 D-F 有少许裂缝,渗水现象较轻。侧墙部位:南北面均有较为严重的裂缝,并存在渗漏严重。顶板部位:有裂缝存在,但经我单位在迎水面处理后,现已经没有渗水现象。 #楼和 7#楼通道处伸缩缝:地板部位:情况与 5#楼通道处伸缩缝相似:侧墙部位:南面经处理已经没有渗漏现象,北侧墙顶部有细微裂缝,有一处渗水。顶板部位:南半段经我单位处理后已经没有渗水现象。北半段由于我们单位还没有处理,有局部渗水。整个顶板部位多有轻微裂缝存在。二. 先决条件:第二区域最大处上浮 100mm,最小的为 40mm,在覆土 65cm(设计覆土为 1m)后,第二区域开始沉降,到目前为止下沉量在 50mm 左右,由于无法确定第二区域是否已经稳定,所以必须做一个沉降测量,在确认覆土厚度达到设计要求后,沉降稳定的情况下,方可实行以下方案。沉降观测点如下图设置:三. 质量事故处理方案及施工程序:根据现场情况及渗水严重程度,分段进行处理:本方案应用到 4 种不同的施工方法,应用于不同部位,具体如下:1:凿除重新浇筑;应用于底板伸缩缝的两端及东北面的剪力墙(约)。2:伸缩缝高压注浆;应用部位:于底板及剪力墙伸缩缝处。3:细小裂缝注浆;应用部位:整个伸缩缝有细小裂纹处。4:卷材重新铺设;应用于顶板。1.处理办法一:凿除原混凝土重新施工:a.适用部位:底板 A-D 段和 F-J 段,东伸缩缝北侧墙,F-J/30-31 部分顶板。b.施工程序:由于目前无法确定原先的止水钢板是否被破坏或其破坏的程度,先编制两种预案,视现场情况灵活运用:预案一:当混凝土凿至止水钢板面时发现钢板已经损坏,无法保证止水功能时,按下列步骤施工:1....

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地下室伸缩缝防水方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
