地下室工程施工技术交底

地下室工程施工技术交底_第1页
1/6
地下室工程施工技术交底_第2页
2/6
地下室工程施工技术交底_第3页
3/6

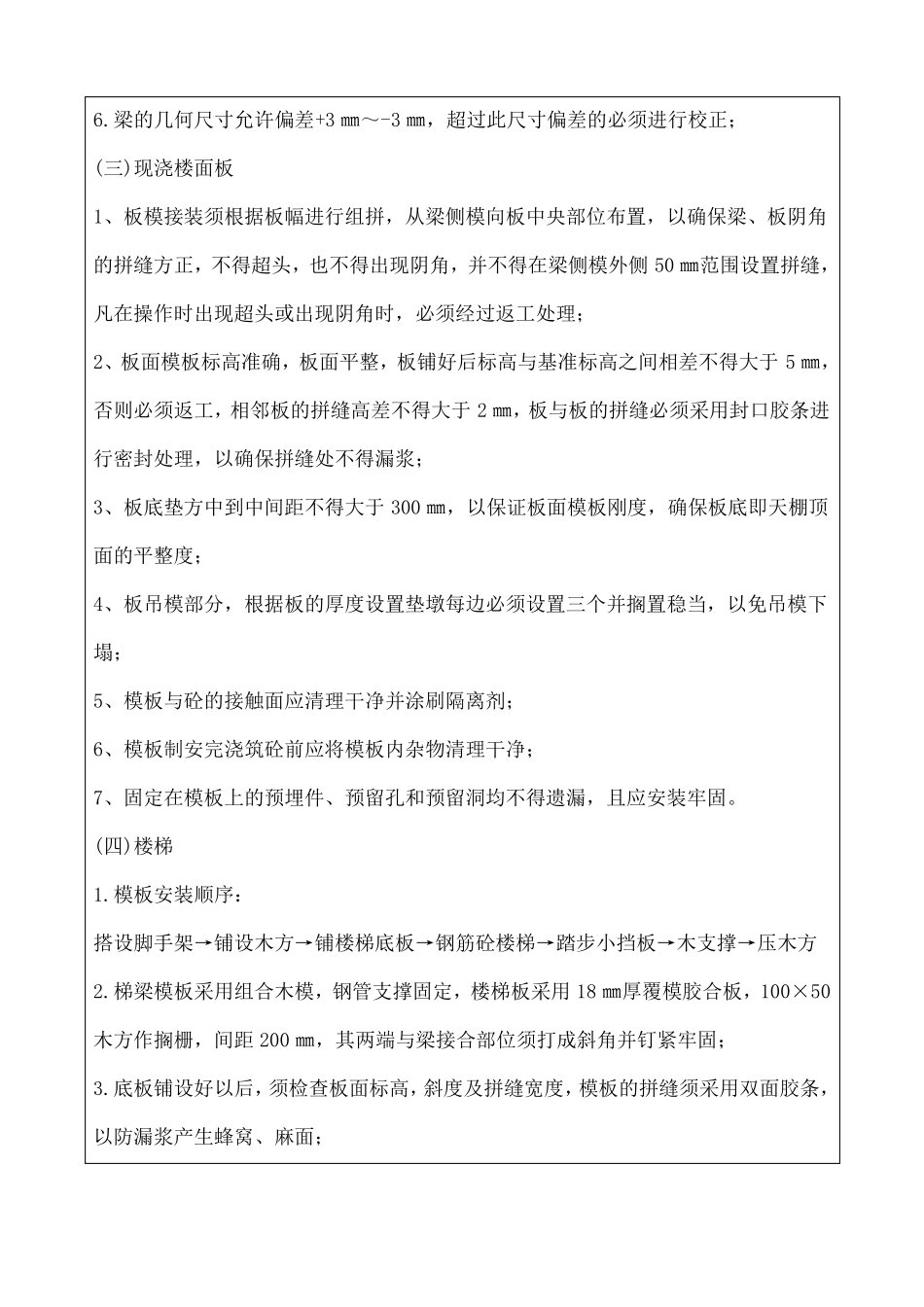

工程名称交底部位中央商务区 A-3-13-1 地块住1#地下车库层交底日期2016 年 6 月工序名称 模版安装与拆除交底内容:一、架子搭设:架子搭设必须横平竖直,立杆间距不大于 1.2m,底部设扫地杆连通,中部设置水平拉杆,顶部也必须要设置一道水平杆,水平杆间距不得大于 1.5 米,整个钢管架必须稳固,保证在施工中不发生变形和移位,支架顶部上边顶托自由端不得大于 20 厘米。二、模板体系1.模板的形状、几何尺寸必须规范,腐朽、烂板等不符合使用要求的模板禁止使用;2.模板接缝严密,不应漏浆,不易变形,要有足够的强度、刚度和稳定性;3.模板安装前须使用脱模剂或水质隔离剂。三、模板安装(一)柱墙1.模板必须采用 12-18 ㎜厚竹胶板或多层板,50 ㎜×80 ㎜木方,对拉螺杆、蝴蝶卡钢管、十字卡和双面胶条等材料进行组装,其断面尺寸必须符合设计尺寸要求;2.关模前须先检查柱钢筋的砼保护层厚度是否符合要求,否则须通知相关人员进行处理后方可关模,如因钢筋保护层原因不能就位的须无条件的拆除处理;3.模板底口与楼层砼板面间的缝隙,超过 5 ㎜的必须采用塞缝处理牢固,以防浇筑砼时漏浆,如果在浇砼前发现未处理塞缝问题,每根必须返工;4.模板的竖向拼缝和水平拼缝处须采用双面胶条进行密封,以保证模板拼缝严密,避免阳角和水平拼缝处发生漏浆现象,凡未按要求加设双面胶条的部位,须立即返工加设胶条;5.模板不得在根部以下 500 ㎜和顶部以下 300 ㎜范围内设置水平接缝;6.模板背枋横向间距不得大于 200 ㎜,钢管井字箍竖向第一道间距离根部不得大于300 ㎜,以上间距不得大于 500 ㎜;7.当柱墙断面长大于 600 ㎜时必须设置对接螺杆,加设对拉螺杆的横向间距不得大于600 ㎜,竖向间距不得大于 500 ㎜;8.必须按要求加设钢管井字箍和对拉螺杆,防止导致的模板爆模和成型后产生变形较大;9.模板安装后的垂直度允许偏差 5 ㎜,如大于要求则须进行校正。(二)梁1.梁模须采用 12-18 ㎜厚竹胶板或多层板,50 ㎜×80 ㎜木方,对拉螺杆、三形卡,双面胶条等材料进行制安,其断面尺寸在设计尺寸基础上收 5 ㎜进行施工;梁内撑应按间距设置均匀,特别是吊模部分,必须保证梁断面一致;2.对跨度不小于 4m 的梁,要求按长度的 1/1000 到 3/1000 起拱;3.梁端部 300 ㎜范围内不得设置梁底模水平接缝和侧模竖向接缝,且必须在接缝处设置双面胶条;4.梁侧模竖向背枋间距不得大于 250 ㎜净高≥500 ㎜的梁必须...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

地下室工程施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
