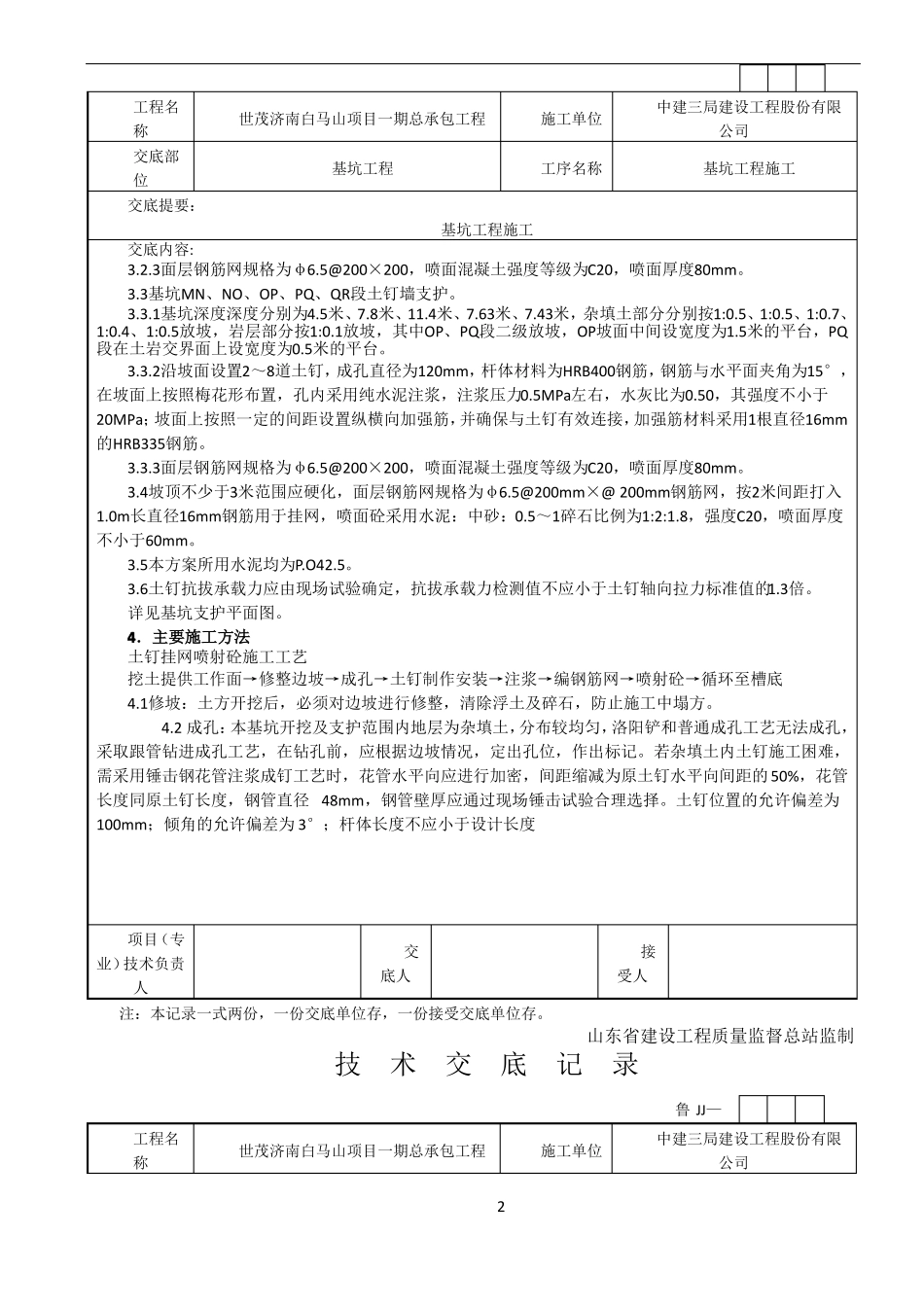

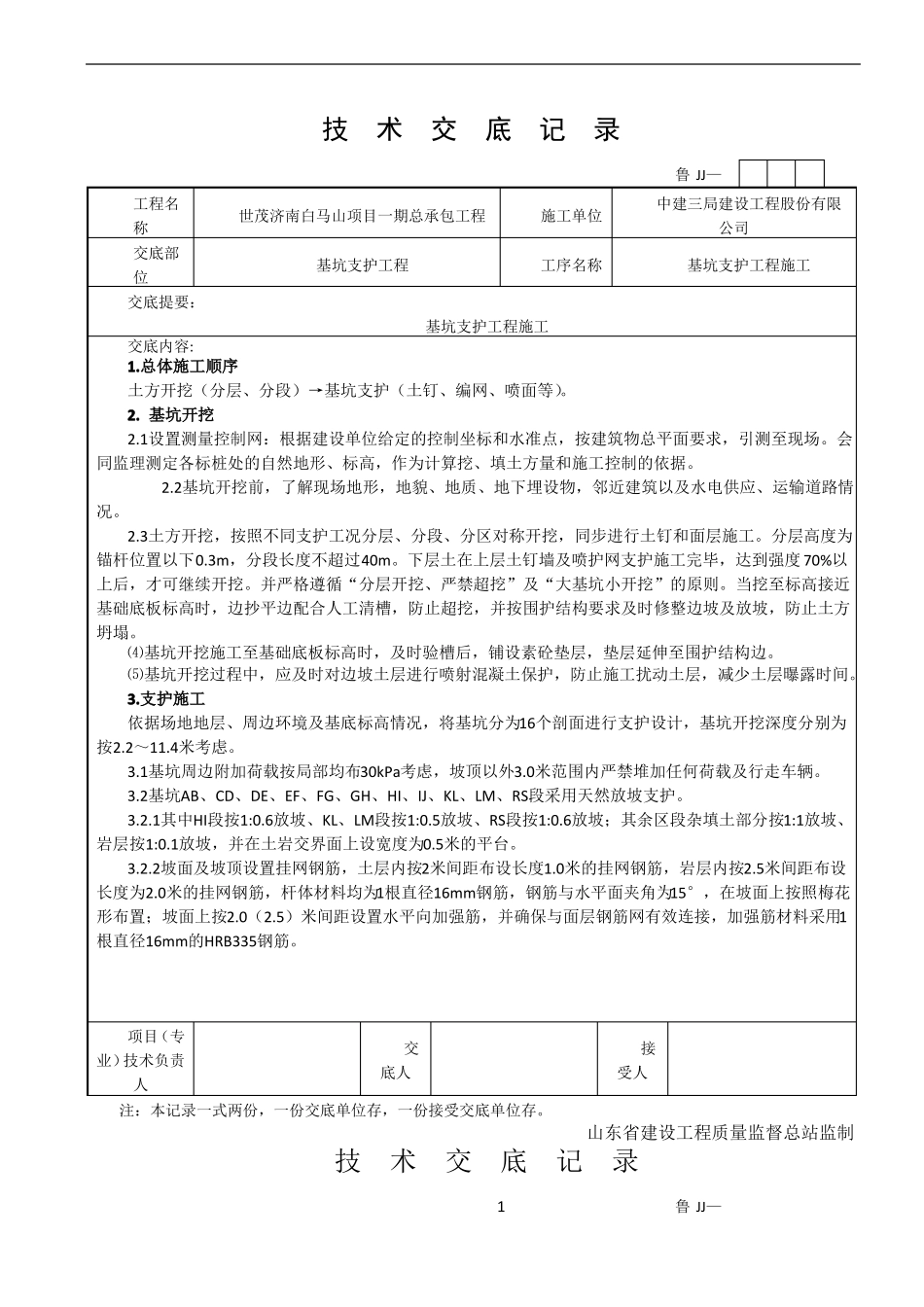

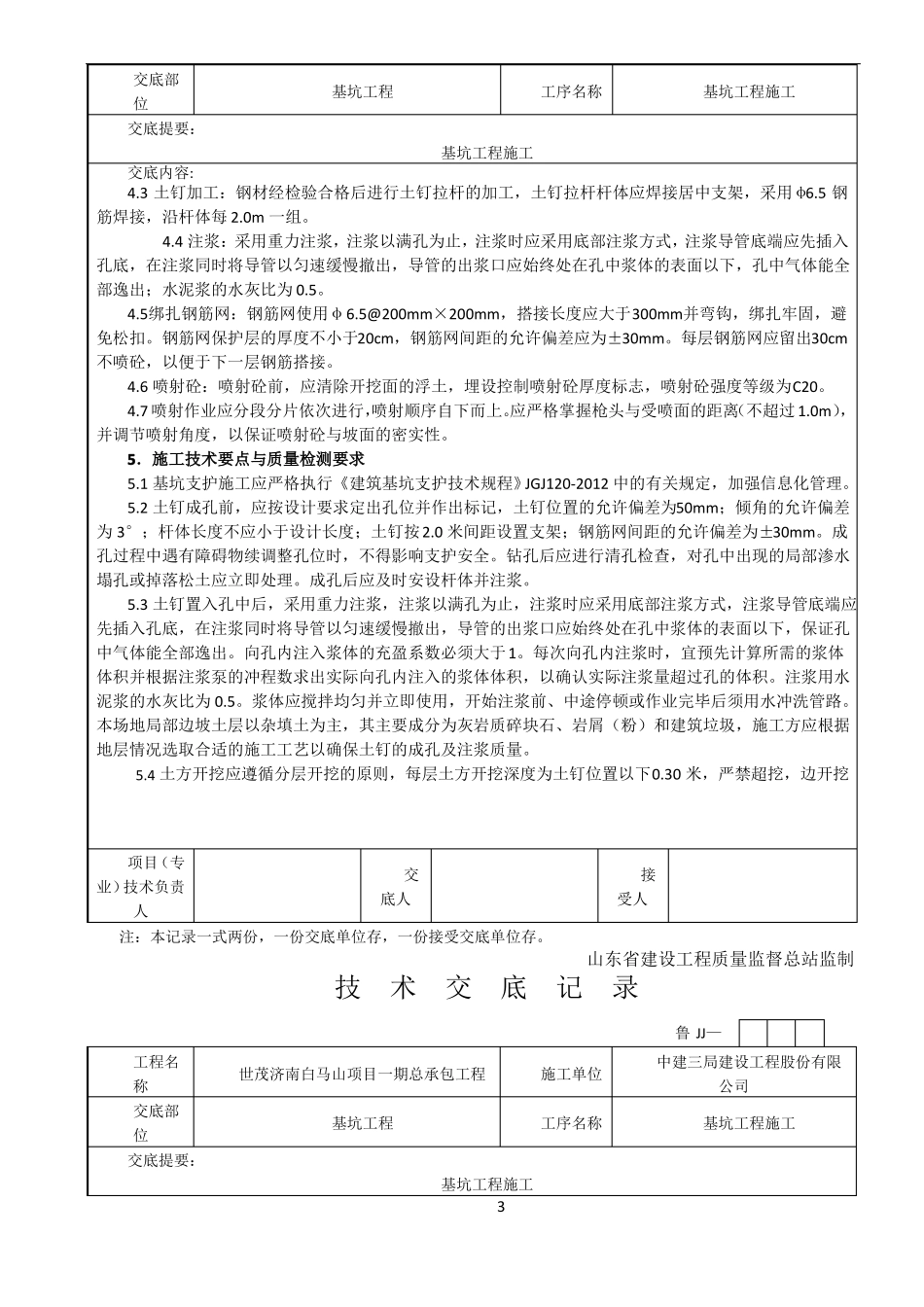

技术交底记录鲁 JJ—工程名称交底部位交底提要:基坑支护工程施工交底内容:世茂济南白马山项目一期总承包工程基坑支护工程施工单位工序名称中建三局建设工程股份有限公司基坑支护工程施工1
总体施工顺序土方开挖(分层、分段)→基坑支护(土钉、编网、喷面等)
1设置测量控制网:根据建设单位给定的控制坐标和水准点,按建筑物总平面要求,引测至现场
会同监理测定各标桩处的自然地形、标高,作为计算挖、填土方量和施工控制的依据
2基坑开挖前,了解现场地形,地貌、地质、地下埋设物,邻近建筑以及水电供应、运输道路情况
3土方开挖,按照不同支护工况分层、分段、分区对称开挖,同步进行土钉和面层施工
分层高度为锚杆位置以下0
3m,分段长度不超过40m
下层土在上层土钉墙及喷护网支护施工完毕,达到强度 70%以上后,才可继续开挖
并严格遵循“分层开挖、严禁超挖”及“大基坑小开挖”的原则
当挖至标高接近基础底板标高时,边抄平边配合人工清槽,防止超挖,并按围护结构要求及时修整边坡及放坡,防止土方坍塌
⑷基坑开挖施工至基础底板标高时,及时验槽后,铺设素砼垫层,垫层延伸至围护结构边
⑸基坑开挖过程中,应及时对边坡土层进行喷射混凝土保护,防止施工扰动土层,减少土层曝露时间
支护施工依据场地地层、周边环境及基底标高情况,将基坑分为16个剖面进行支护设计,基坑开挖深度分别为按2
1基坑周边附加荷载按局部均布30kPa考虑,坡顶以外3
0米范围内严禁堆加任何荷载及行走车辆
2基坑AB、CD、DE、EF、FG、GH、HI、IJ、KL、LM、RS段采用天然放坡支护
1其中HI段按1:0
6放坡、KL、LM段按1:0
5放坡、RS段按1:0
6放坡;其余区段杂填土部分按1:1放坡、岩层按1:0
1放坡,并在土岩交界面上设宽度为0
