基坑工程设计施工图:基坑周边环境平面示意图——基坑支护平面布置示意图——灌注桩平面布置示意图——支护剖面图——支护结构构造详图
土参数的取值;B
支挡式结构分为锚拉式支挡结构、支撑式支挡结构、悬臂式支挡结构、双排桩
锚杆倾角宜取 15~25 度,不应大于 45 度,不应小于 10 度
本工程设计支护结构计算采用北京理正设计研究院《理正深基坑支护结构设计软件》
基坑降水设计采用管井配合止水帷幕降水

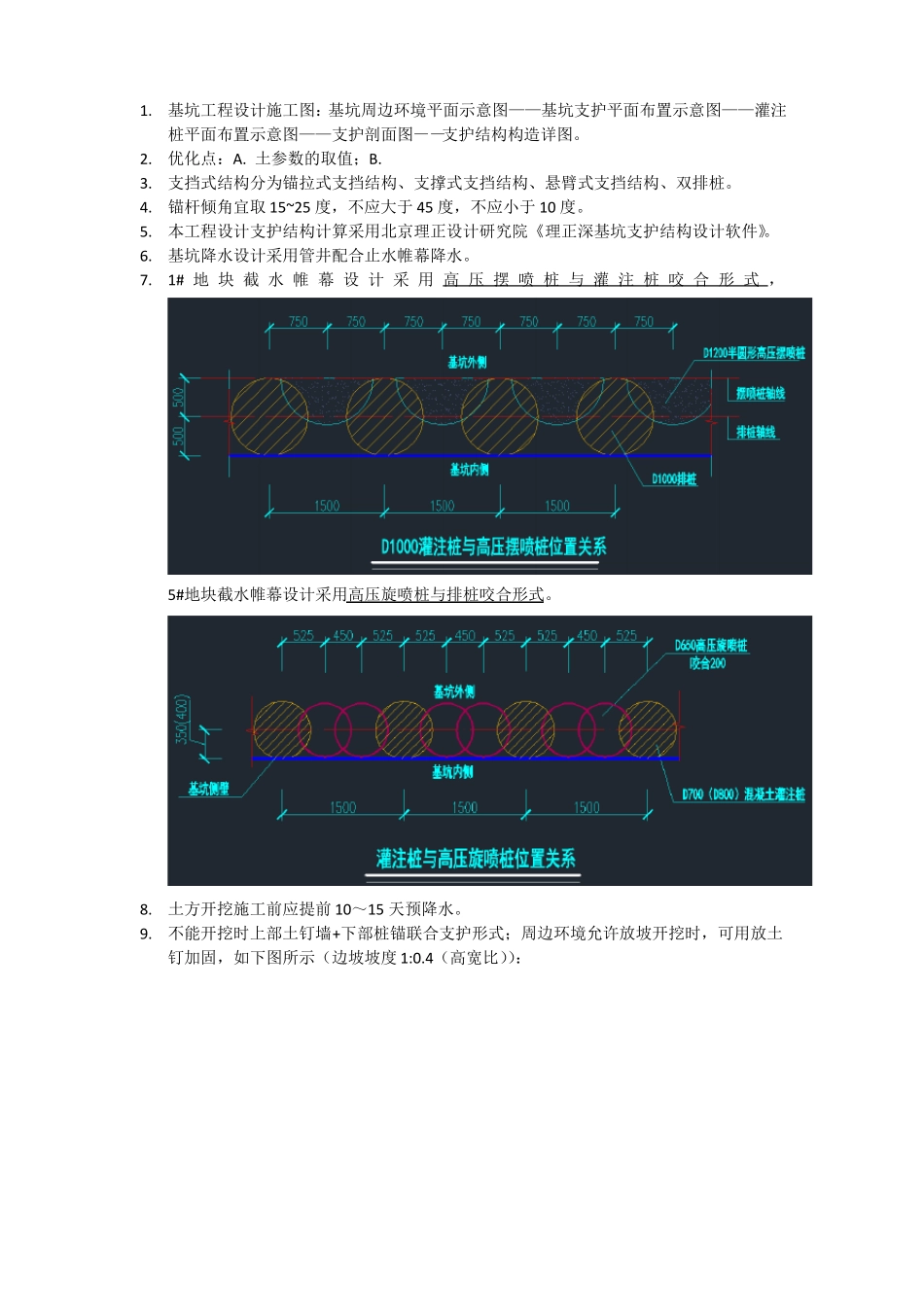

1# 地 块 截 水 帷 幕 设 计 采 用 高 压 摆 喷 桩 与 灌 注 桩 咬 合 形 式 ,5#地块截水帷幕设计采用高压旋喷桩与排桩咬合形式
土方开挖施工前应提前 10~15 天预降水

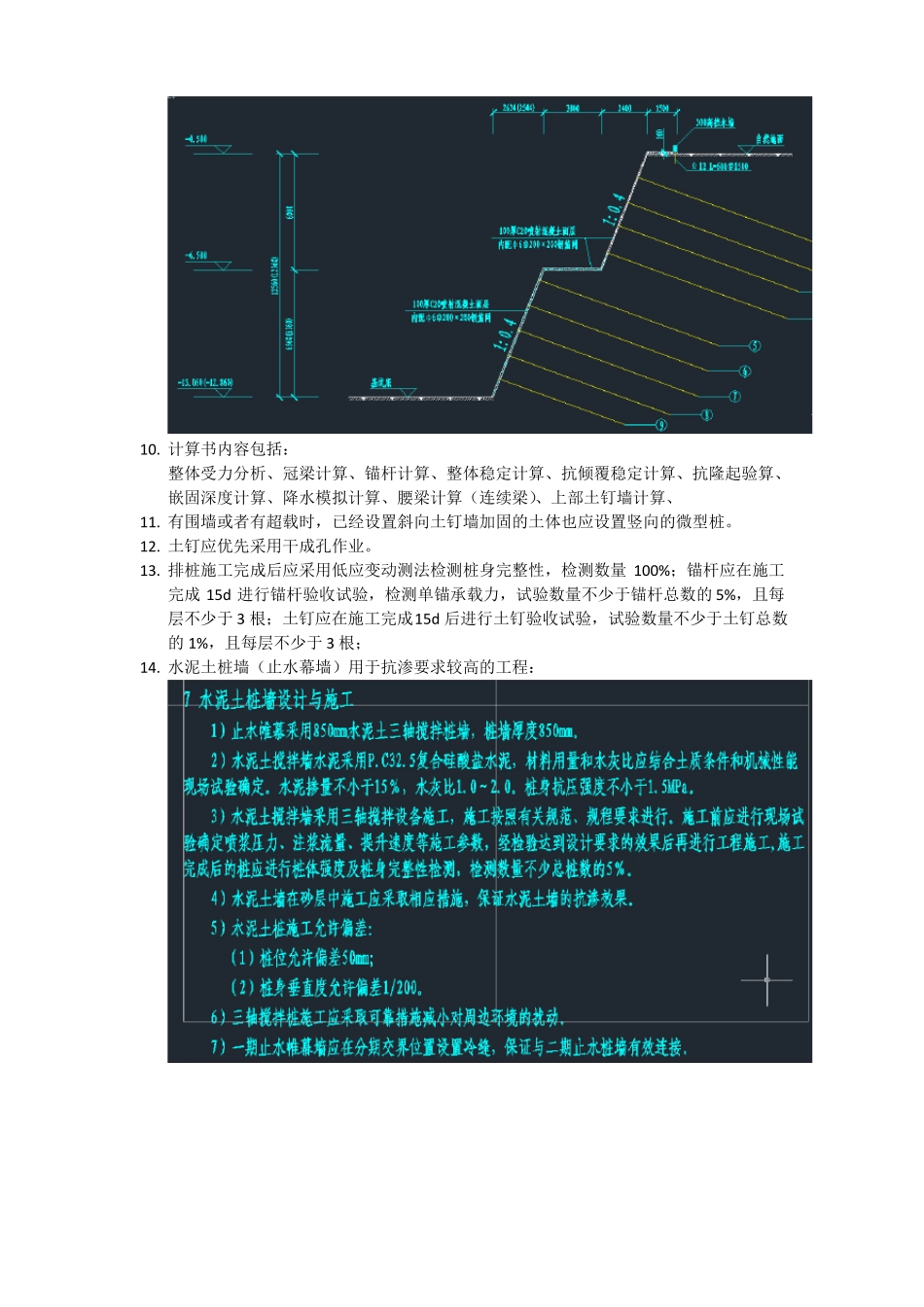

不能开挖时上部土钉墙+下部桩锚联合支护形式;周边环境允许放坡开挖时,可用放土钉加固,如下图所示(边坡坡度 1:0
4(高宽比)):10
计算书内容包括:整体受力分析、冠梁计算、锚杆计算、整体稳定计算、抗倾覆稳定计算、抗隆起验算、嵌固深度计算、降水模拟计算、腰梁计算(连续梁)、上部土钉墙计算、11
有围墙或者有超载时,已经设置斜向土钉墙加固的土体也应设置竖向的微型桩
土钉应优先采用干成孔作业
排桩施工完成后应采用低应变动测法检测桩身完整性,检测数量 100%;锚杆应在施工完成 15d 进行锚杆验收试验,检测单锚承载力,试验数量不少于锚杆总数的 5%,且每层不少于 3 根;土钉应在施工完成15d 后进行土钉验收试验,试验数量不少于土钉总数的 1%,且每层不少于 3 根;14

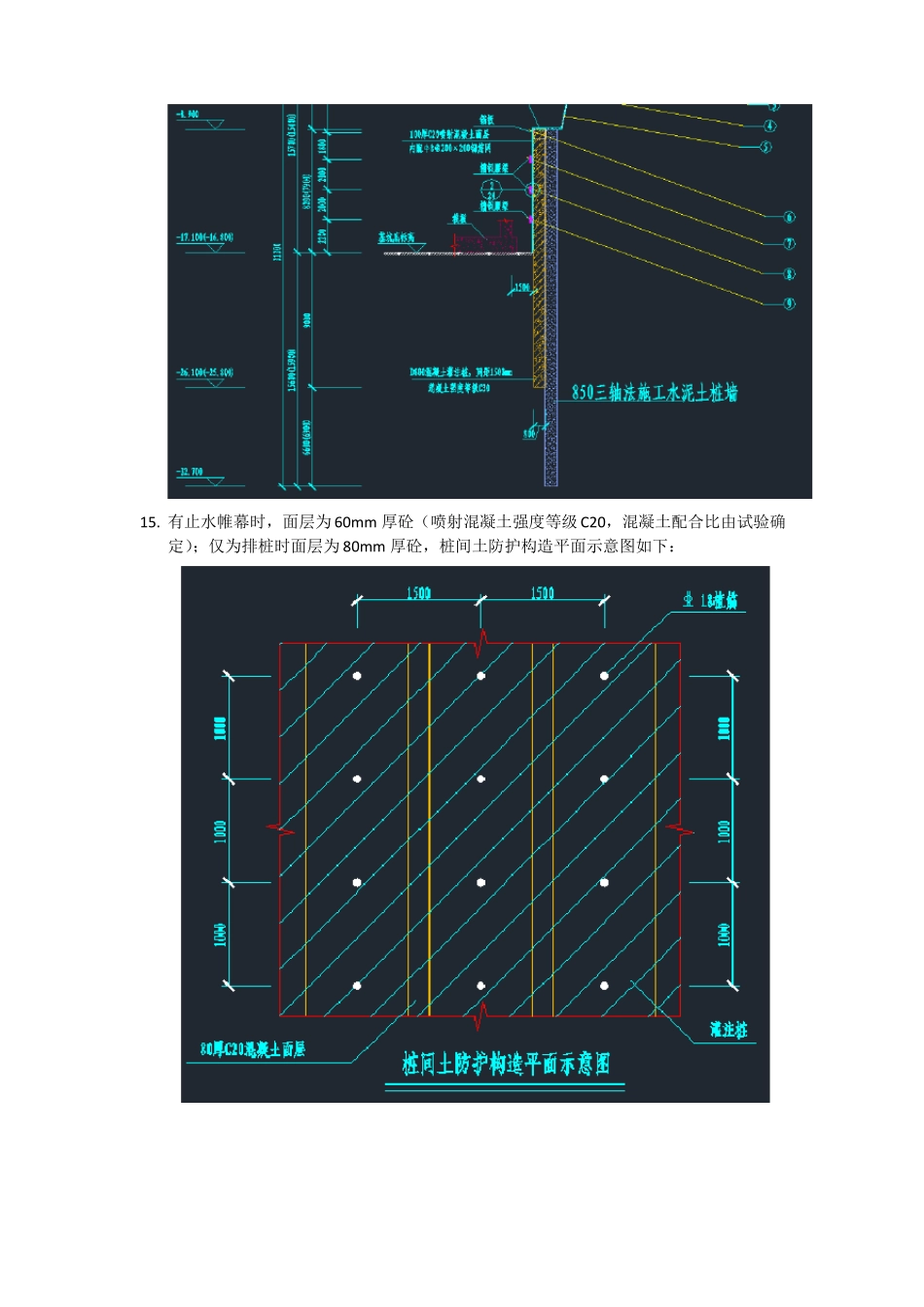

水泥土桩墙(止水幕墙)用于抗渗要求较高的工程:15
有止水帷幕时,面层为 60mm 厚砼(喷射混凝土强度等级 C20,混凝土配合比由试验确定);仅为排桩时面层为 80mm 厚砼,桩间土防护构造平面示意图如下:16
沉降观测点大样:17
无砂混凝土小
