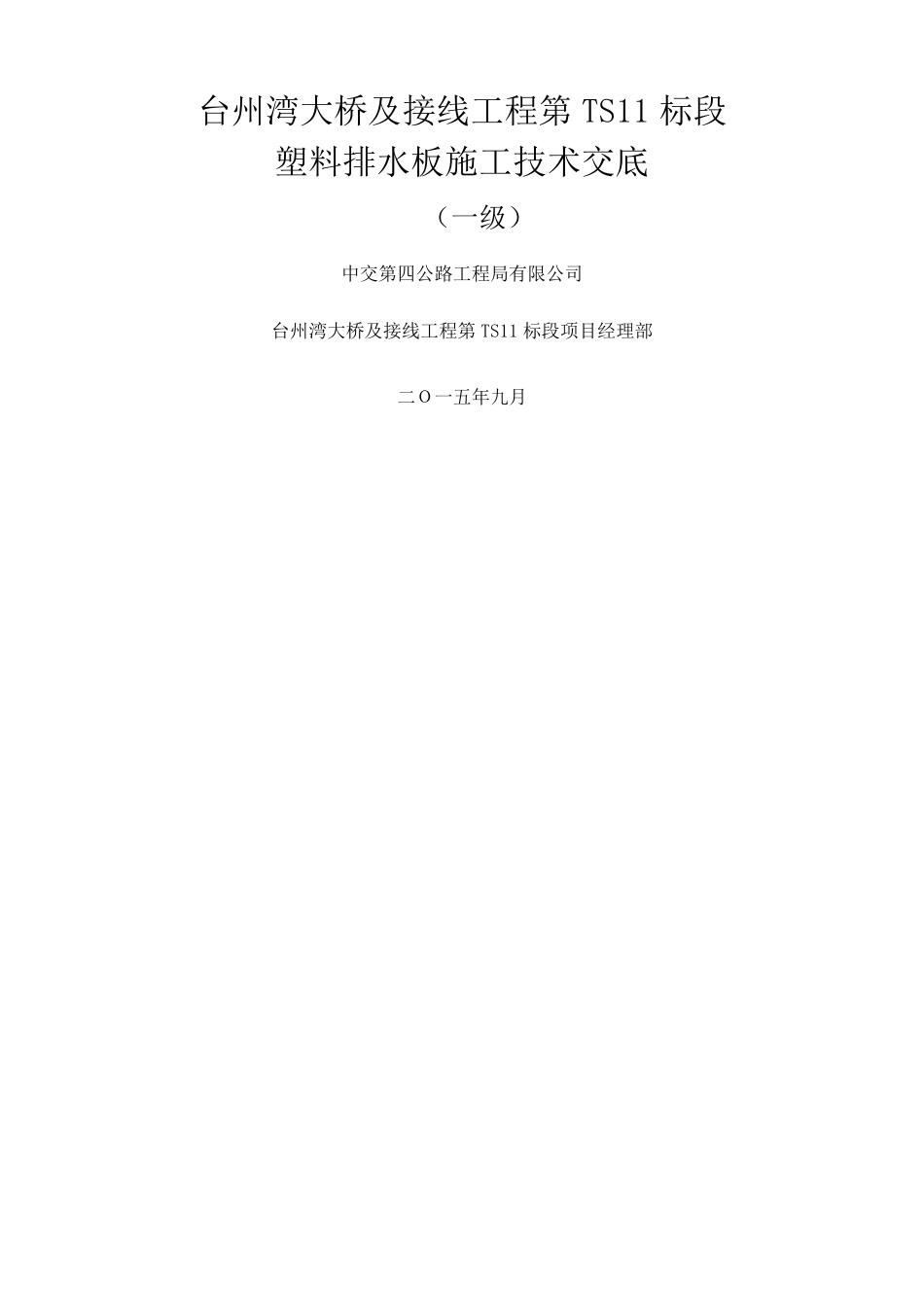

台州湾大桥及接线工程第 TS11 标段塑料排水板施工技术交底(一级)中交第四公路工程局有限公司台州湾大桥及接线工程第 TS11 标段项目经理部二O一五年九月目录塑料排水板施工技术交底一、 工程概况本标段软基处理为塑料排水板处理方式的段落有 12 处,主要用于一般路段的地基处理,塑料排水板采用正三角形布设,采用可测深式塑料排水板。本标段塑料排水板总根数为 22223 根,合计长度为 533100m,平均深度为 24m。具体工程量见下表 1。表 1塑料排水板工程数量表序号间距深度处理宽度(m)(m)(m)根数(根)长度桩号段落数量备注(m)1AK0+020-AK0+1102433238257159互通区2AK0+110-AK0+13024571136963AK0+180-AK0+20024693166284AK0+200-AK0+49824132243173785DK0+070-DK0+1072438291626DK0+107-DK0+1272326160137DK0+177-DK0+1972431776048DK0+197-DK0+298241417340179DK0+298-DK0+31824351842910EK0+203-EK0+22324345829111EK0+223-EK0+3302418484435812EK0+330-EK0+35012443210365合计二、施工准备222235331001、场地平整:塑料排水板施工前先清除地表土,铺设碎石垫层;场地周围挖排水沟引水,保证作业区域场地无积水。合理规划作业区,材料堆放场地要求平整坚实,不得产生不均匀沉陷。2、材料、人员、机械设备、各种工具应提前进场准备好,完成临水、临电设施架设、便道铺设等工作。3、准确放样出各个塑料排水板的位置,并做好标记。4、根据施工图绘制排水板布置图并编号,根据布置图及现场实际情况,确定施工顺序。5、塑料排水板施工前,完成对塑料排水板的技术指标检测,合格后,方可施工。6、做好现场标识、标牌。注明塑料排水板施工段落、开工日期、现场负责人等。三、塑料排水板的材料要求按设计,本工程采用 SPB—C 型原生塑料排水板。排水板由芯板和滤膜组成,板芯材质采用全新聚乙烯或聚丙烯新料,滤膜采用粘合性涤纶无纺土工布。塑料排水板技术指标要求见下表:项目单位规格备注芯板材料滤膜聚乙烯或聚丙烯新料mm涤纶无纺土工布厚度宽度复合体抗拉强度mm100延伸率 10%时KN/10cm≥纵向通水量cm3/s≥50侧向压力 350KPa干态纵向抗N/cm≥30延伸率 10%时延伸率 15%拉强度滤膜≥5×10-3湿态N/cm≥25水中浸泡 24h渗透系数cm/s水中浸泡 24h等效孔径四、塑料排水板施工工艺μm<75以 O95计1、一般路段:测量放样→整平工作面→挖纵、横向排水沟→摊铺下层碎石垫层(30cm)→铺设复合土工布→布板位→打设塑料排水板→割断塑...
