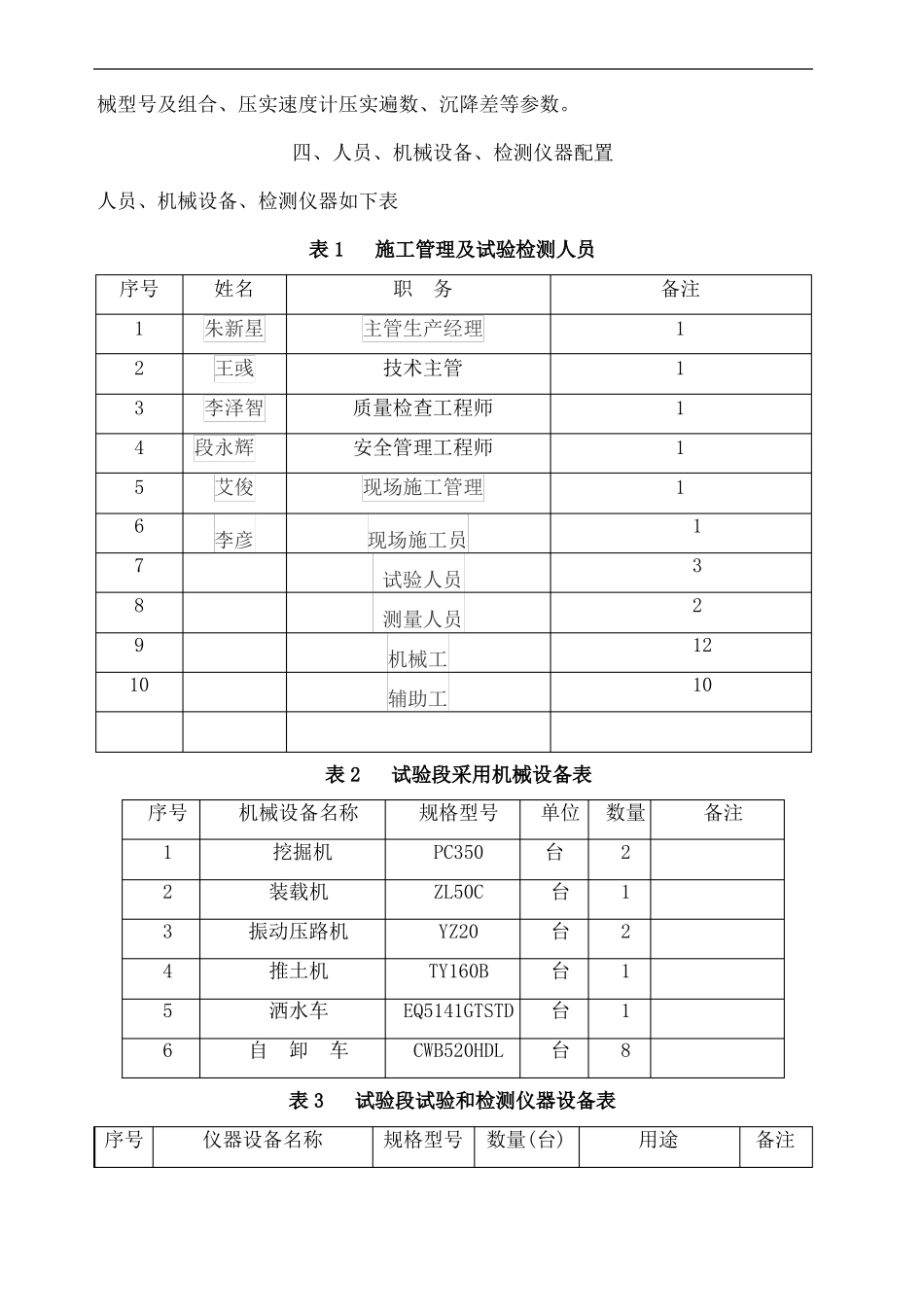

填石路基试验段公司内部编号:(GOOD-TMMT-MMUT-UUPTY-UUYY-DTTI-填石路基试验段施工组织方案一、 编制依据1、根据合同段工程招、投标文件、施工图纸、合同文件等。2、通过现场调查、采集、咨询所获得的资料及现场施工条件。3、依据现行规范、标准:《公路路基施工技术规范》(JTGD30-2004)《市政道路工程质量检验评定标准》(CJJ1-2008 )《公路土工试验规程》(JTG E40-2007)二、工程概述内陆港大道里程为K0+000 、K4+160 ,标段全长4610 米。路基挖土石方 676230方,路基填土石方642920方。路基挖石方路基填筑,依据就近利用土石方调配方案本段路基填方为填石路基。根据工程的实际情况及路基试验段确定原则,我部拟定K0+150 ~K0+250 段为填石路基试验段。试验段长度为100m ,最高填方高度为6m 。路面宽度 50m ,横坡为 2% ,纵坡为 %。填方拟利用借石作填。填筑过程中采用推土机摊铺整型,振动压路机压实的方法分层填筑成型。三、试验段的目的在进行填石路基施工之前,通过填筑试验路段进行施工优化组合,找出主要问题,并加以解决,由此提出标准施工方法用以指导大面积施工,从而使整个工程施工质量高、进度快、经济效益显着,其主要目的为:确定能够满足设计要求孔隙率标准及最大压实度标准的松铺厚度、压实机械型号及组合、压实速度计压实遍数、沉降差等参数。四、人员、机械设备、检测仪器配置人员、机械设备、检测仪器如下表表 1施工管理及试验检测人员序号12345678910姓名朱新星王彧李泽智段永辉艾俊李彦职务主管生产经理技术主管质量检查工程师安全管理工程师现场施工管理现场施工员试验人员测量人员机械工辅助工备注111111321210表 2试验段采用机械设备表序号123456机械设备名称挖掘机装载机振动压路机推土机洒水车自卸车规格型号PC350ZL50CYZ20TY160BEQ5141GTSTDCWB520HDL单位数量台台台台台台212118备注表 3试验段试验和检测仪器设备表序号仪器设备名称规格型号数量(台)用途备注序号1234仪器设备名称全站仪水准仪50m 米尺3m 直尺规格型号数量(台)拓普康DZS3-1用途平面测量高程测量测量路基宽度平整度备注1111五、试验段施工项目部已经完成全线控制点的复测、平差和加密工作。严格按设计文件提供的桩号进行桩位放样,并适当加桩,进行了断面测量,经过监理工程师确认。提前组织好施工机械的进场、调试,确保性能完好,保证路基清表和基底处理完成后能够迅速展开路基施工。1、施工准备在开工之前应平整场地,修...
