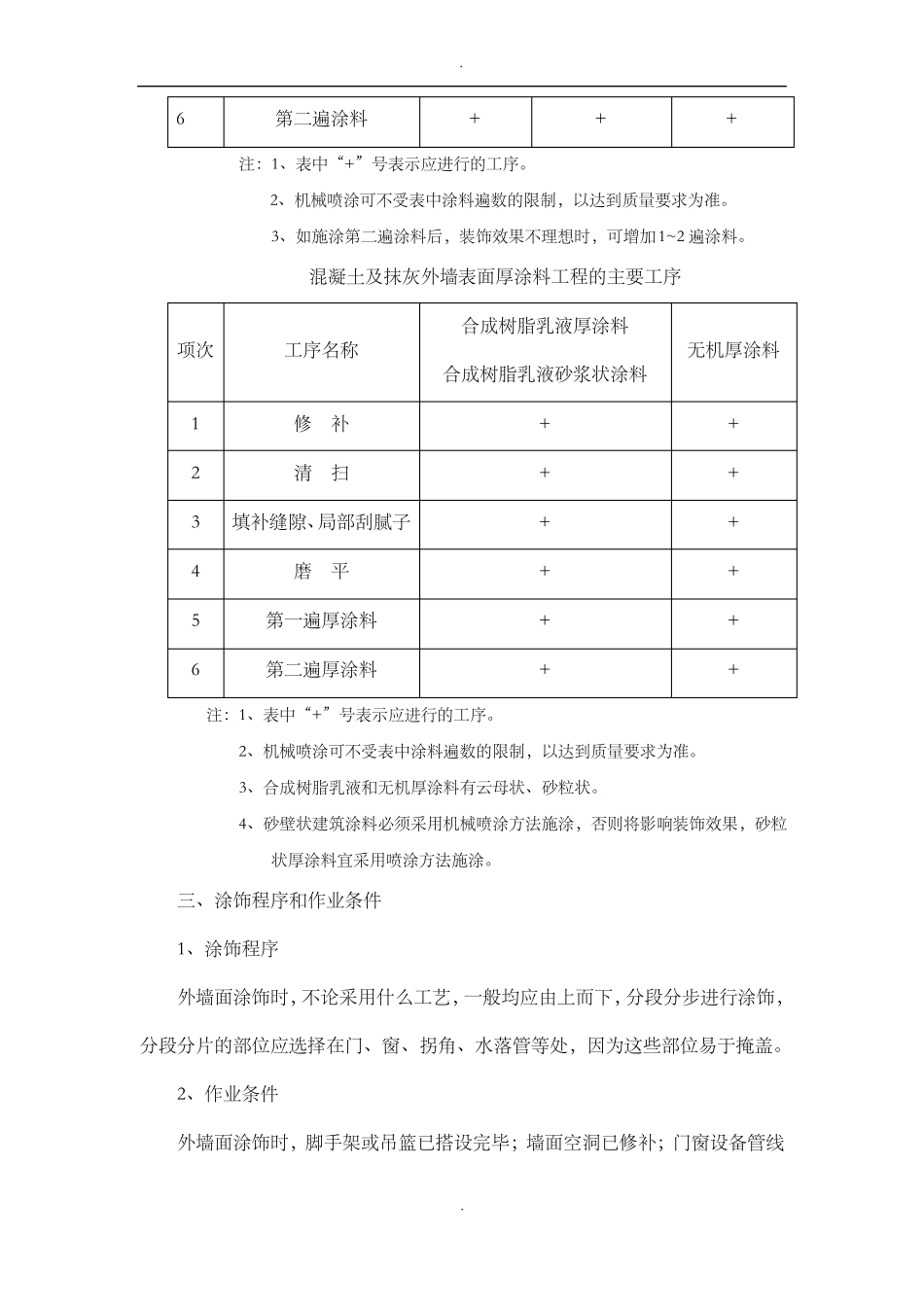

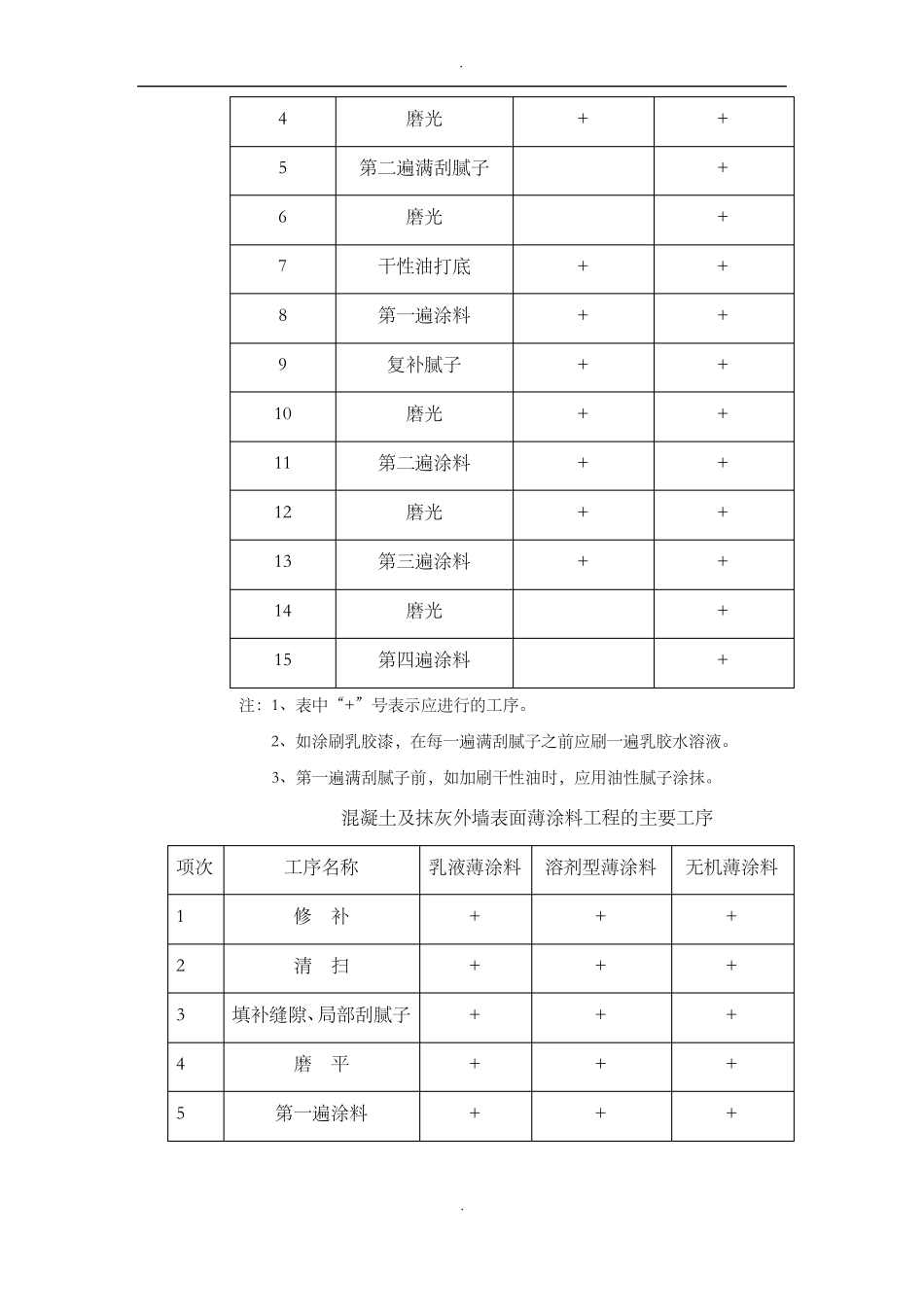

.外墙喷涂施工技术要求一、基层处理及要求:1、基层表面必须坚固和无酥松、脱皮、起壳、粉化等现象;基层表面的泥土、灰尘、油污、油漆等杂物脏迹,必须洗净清除。混凝土及水泥砂浆抹灰基层,应满刮腻子,砂纸打光,表面应平整光滑、线角顺直。2、新抹砂浆常温要求 7d 以上,现浇混凝土常温要求 28d 以上,方可涂饰建筑涂料,否则会出现粉化或色泽不均匀等现象。3、基层要求平整,但又不应太光滑。孔洞和不必要的沟槽应提前进行修补,修补材料可采用 108 胶加水泥(胶与水泥配比为:20:100)和适量水调成的腻子。太光滑的表面对涂料粘结性能有影响;太粗糙的表面,涂料消耗量大。其具体方法如下:4、水泥砂浆基层处理(1)当水泥砂浆面层有空鼓现象时,应铲除,用聚合物水泥砂浆修补。(2)水泥砂浆面层有孔眼时,应用水泥素浆修补。也可从剥离的界面注入环氧树脂胶粘剂。(3)水泥砂浆面层凹凸不平时,应用磨光机研磨平整。二、涂饰施工主要工序中高级抹灰表面涂装的主要工序工序123工序名称清扫填补缝隙、磨砂纸第一遍满刮腻子中级涂装+++高级涂装+++..456789101112131415磨光第二遍满刮腻子磨光干性油打底第一遍涂料复补腻子磨光第二遍涂料磨光第三遍涂料磨光第四遍涂料++++++++++++++++++++注:1、表中“+”号表示应进行的工序。2、如涂刷乳胶漆,在每一遍满刮腻子之前应刷一遍乳胶水溶液。3、第一遍满刮腻子前,如加刷干性油时,应用油性腻子涂抹。混凝土及抹灰外墙表面薄涂料工程的主要工序项次12345工序名称修补清扫填补缝隙、局部刮腻子磨平第一遍涂料乳液薄涂料+++++溶剂型薄涂料+++++无机薄涂料+++++..6第二遍涂料+++注:1、表中“+”号表示应进行的工序。2、机械喷涂可不受表中涂料遍数的限制,以达到质量要求为准。3、如施涂第二遍涂料后,装饰效果不理想时,可增加1~2 遍涂料。混凝土及抹灰外墙表面厚涂料工程的主要工序合成树脂乳液厚涂料项次工序名称合成树脂乳液砂浆状涂料123456修补清扫填补缝隙、局部刮腻子磨平第一遍厚涂料第二遍厚涂料注:1、表中“+”号表示应进行的工序。2、机械喷涂可不受表中涂料遍数的限制,以达到质量要求为准。3、合成树脂乳液和无机厚涂料有云母状、砂粒状。4、砂壁状建筑涂料必须采用机械喷涂方法施涂,否则将影响装饰效果,砂粒状厚涂料宜采用喷涂方法施涂。无机厚涂料++++++++++++三、涂饰程序和作业条件1、涂饰程序外墙面涂饰时,不论采用什么工艺,一般均应由上而下,分段分步进行涂饰,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外墙喷涂施工技术要求

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
