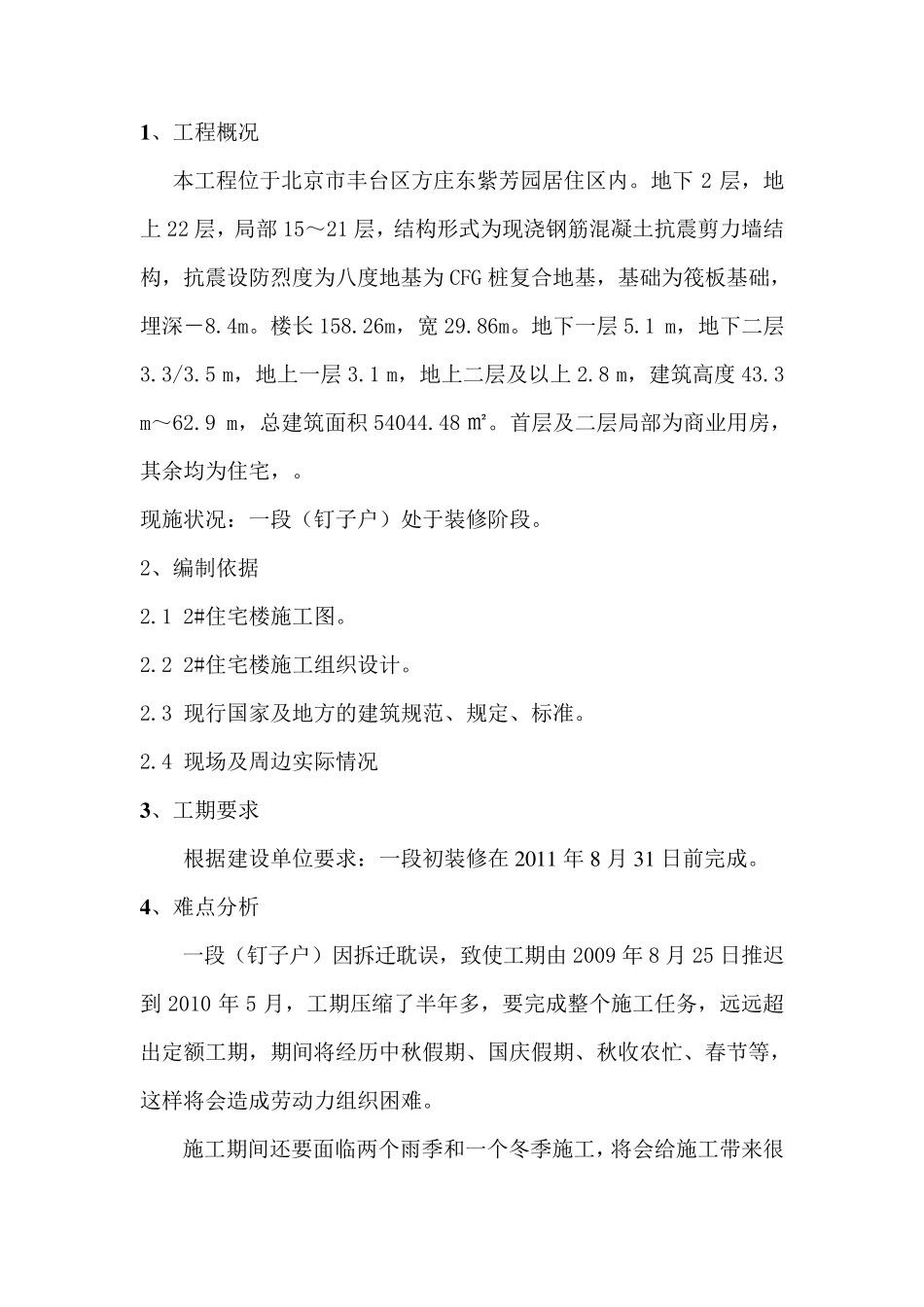

紫芳园四区2 # 住宅楼 装修抢工措施 编制: 审核: 北京京西建设集团有限责任公司 紫芳园项目部 2 0 1 1 年 8 月 1 、工程概况 本工程位于北京市丰台区方庄东紫芳园居住区内
地下 2 层,地上 22 层,局部 15~21 层,结构形式为现浇钢筋混凝土抗震剪力墙结构,抗震设防烈度为八度地基为 CFG 桩复合地基,基础为筏板基础,埋深-8
楼长 158
26m,宽 29
地下一层 5
1 m,地下二层3
5 m,地上一层 3
1 m,地上二层及以上 2
8 m,建筑高度 43
3 m~62
9 m,总建筑面积 54044
首层及二层局部为商业用房,其余均为住宅,
现施状况:一段(钉子户)处于装修阶段
2、编制依据 2
1 2#住宅楼施工图
2 2#住宅楼施工组织设计
3 现行国家及地方的建筑规范、规定、标准
4 现场及周边实际情况 3 、工期要求 根据建设单位要求:一段初装修在2 0 1 1 年8 月3 1 日前完成
4 、难点分析 一段(钉子户)因拆迁耽误,致使工期由2009 年8 月25 日推迟到2010 年5 月,工期压缩了半年多,要完成整个施工任务,远 远 超出 定额 工期,期间 将 经 历 中 秋 假 期、国庆 假 期、秋 收 农 忙 、春 节 等 ,这 样 将 会 造 成劳 动 力组织困 难
施工期间 还 要面临 两 个雨 季 和 一个冬 季 施工,将 会 给 施工带 来 很多不便,对我们也是一个很大的考验,因此提高和改进施工技术、加强管理克服困难是对工期的有力保证,雨雪天气到来的早晚也会影响到施工的进展,对抢工期也是一个潜在的难题

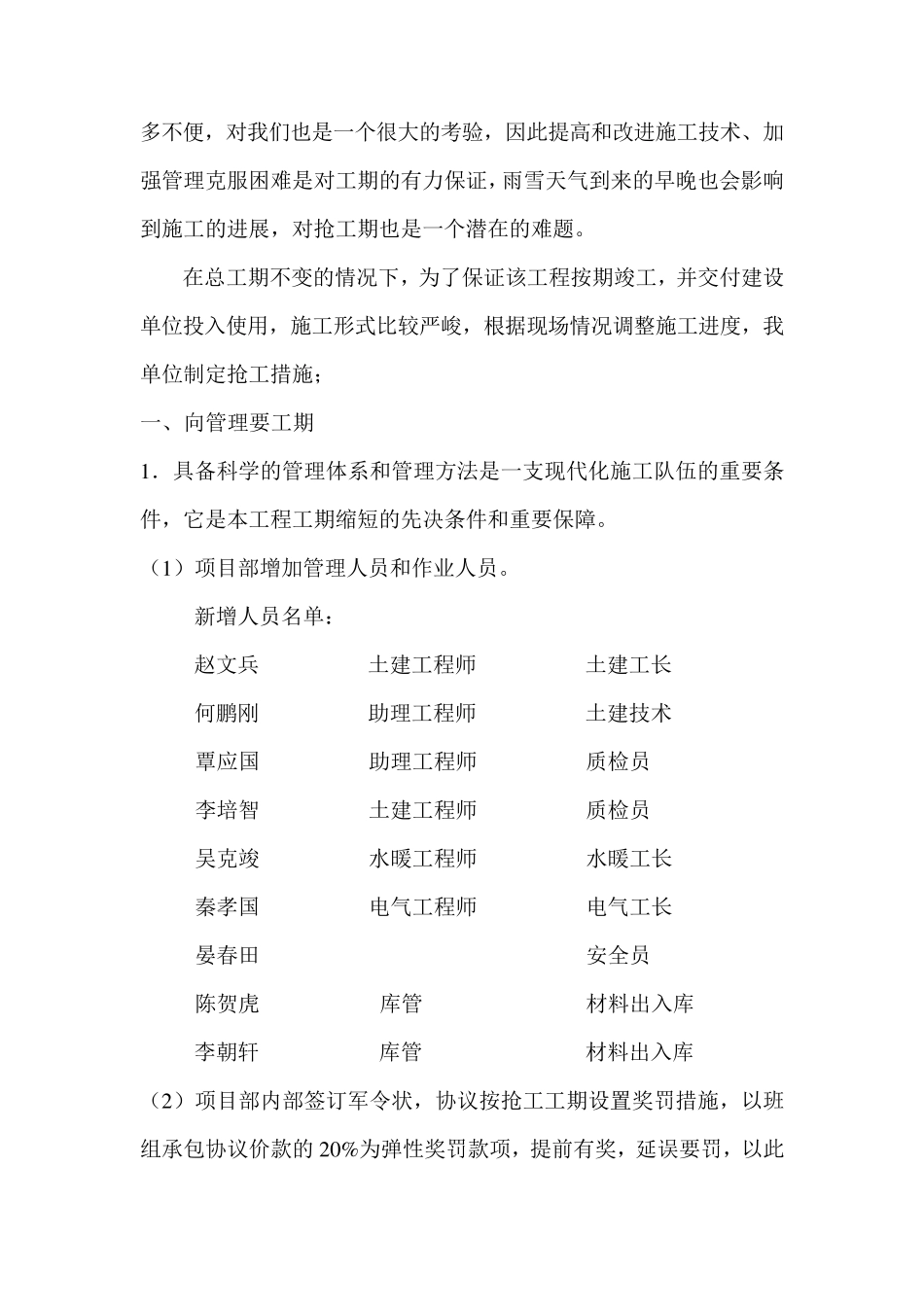

在总工期不变的情况下,为了保证该工程按期竣工,并交付建设单位投入使用,施工形式比较严峻,根据现场情况调整施工进度,我单位制定抢工措施; 一、向管理要工期 1.具备
