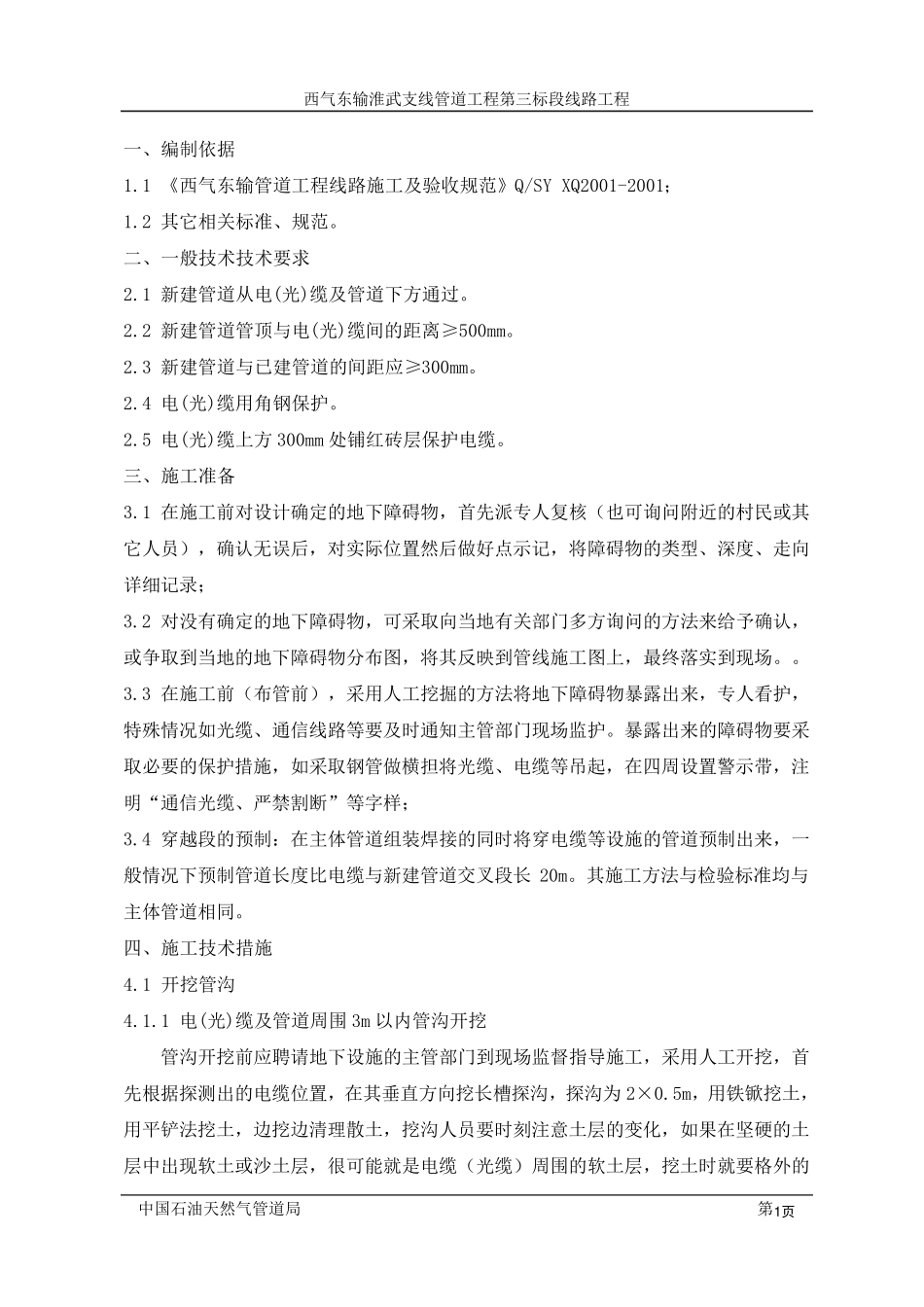

气 东 输 淮 武 支 线 管 道 工 程 第 三 标 段 线 路 工 程 地下管线、光(电)穿越施工方案 编 制: 审 核: 审 批: 中国石油天然气管道局西气东输淮武支线第三标段项目部 编制日期:2005 年 11 月 25 日 西 气 东 输 淮 武 支 线 管 道 工 程 第 三 标 段 线 路 工 程 中 国 石 油 天 然 气 管 道 局 第 1 页 一 、 编 制 依 据 1
1 《 西 气 东 输 管 道 工 程 线 路 施 工 及 验 收 规 范 》 Q/SY XQ2001-2001; 1
2 其 它 相 关 标 准 、 规 范
二 、 一 般 技 术 技 术 要 求 2
1 新 建 管 道 从 电 (光 )缆 及 管 道 下 方 通 过
2 新 建 管 道 管 顶 与 电 (光 )缆 间 的 距 离 ≥ 500mm
3 新 建 管 道 与 已 建 管 道 的 间 距 应 ≥ 300mm
4 电 (光 )缆 用 角 钢 保 护
5 电 (光 )缆 上 方 300mm 处 铺 红 砖 层 保 护 电 缆
三 、 施 工 准 备 3
1 在 施 工 前 对 设 计 确 定 的 地 下 障 碍 物 , 首 先 派 专 人 复 核 ( 也 可 询 问 附 近 的 村 民 或 其它 人 员 ) , 确 认 无 误 后 , 对 实 际 位 置 然 后 做 好 点 示 记 , 将 障 碍 物 的 类 型、 深度、 走向详细记 录; 3
2 对 没有确 定 的 地 下 障 碍 物 , 可 采取向当地 有关 部门多方 询 问 的 方 法来给予确 认 ,或 争取到当地 的 地 下 障 碍 物 分布图, 将 其 反映到管 线 施 工 图上 , 最终落实 到现场

3 在 施 工 前 ( 布管 前 ) , 采用 人 工 挖掘的 方 法将
