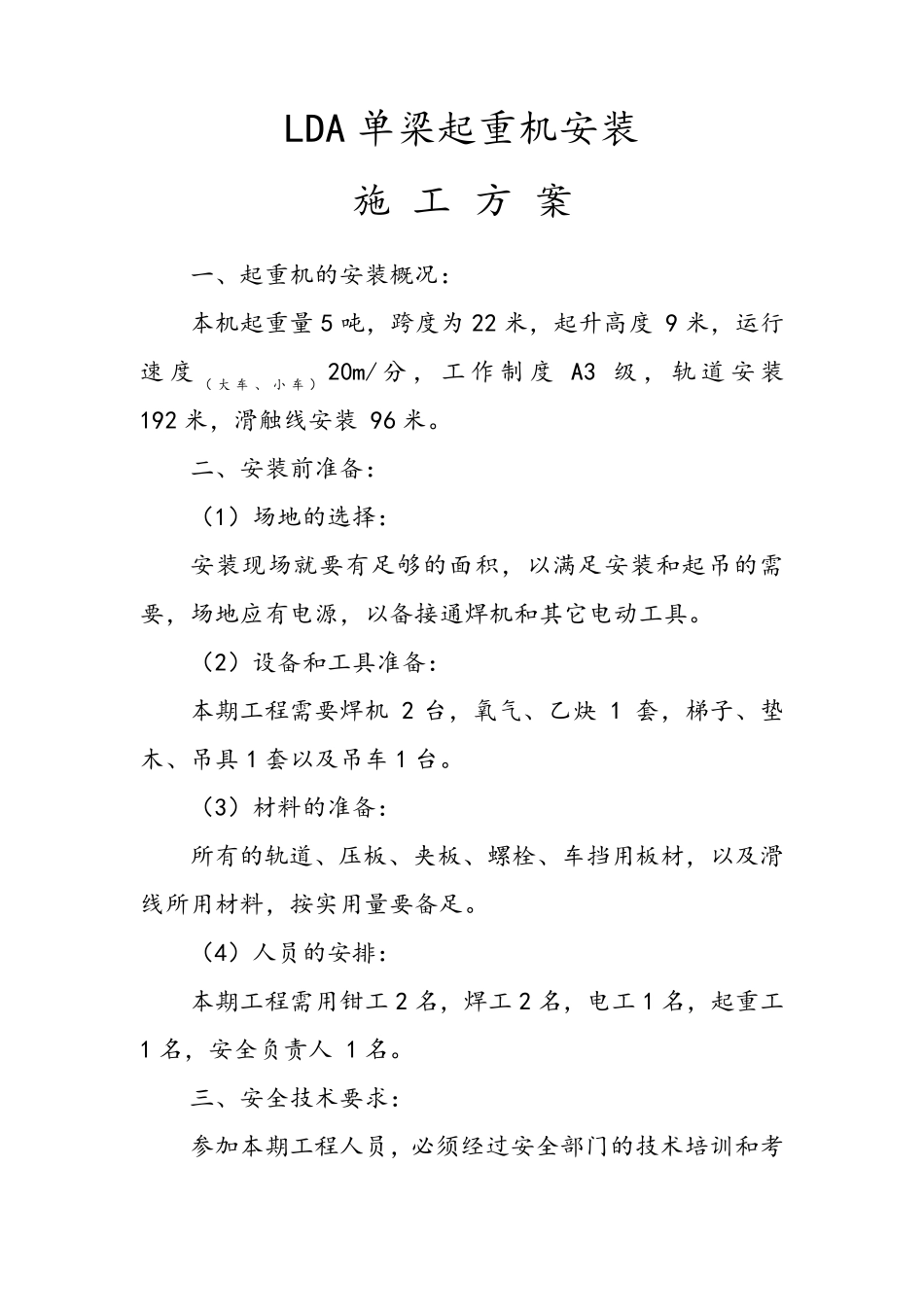

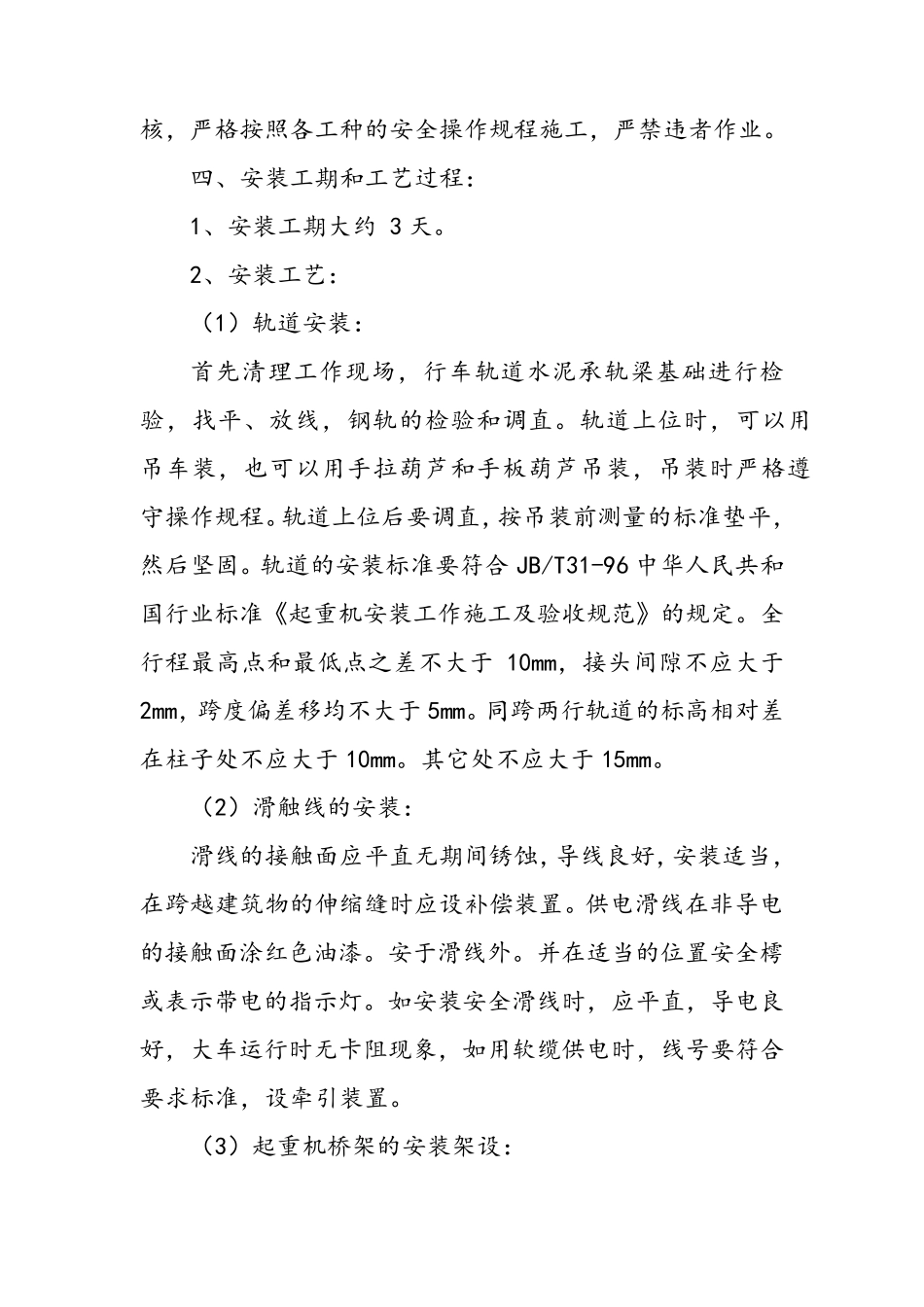

施工方案 The constru ction plan 河南省凯源起重机械有限公司 LDA 单梁起重机安装 施 工 方 案 一、起重机的安装概况: 本机起重量 5 吨,跨度为 22 米,起升高度 9 米,运行速 度 ( 大 车 、 小 车 ) 20m/ 分 , 工作 制 度 A3 级 , 轨 道 安装 192 米,滑触线安装 96 米。 二、安装前准备: (1)场地的选择: 安装现场就要有足够的面积,以满足安装和起吊的需要,场地应有电源,以备接通焊机和其它电动工具。 (2)设备和工具准备: 本期工程需要焊机 2 台,氧气、乙炔 1 套,梯子、垫木、吊具 1 套以及吊车 1 台。 (3)材料的准备: 所有的轨道、压板、夹板、螺栓、车挡用板材,以及滑线所用材料,按实用量要备足。 (4)人员的安排: 本期工程需用钳工2 名,焊工2 名,电工1 名,起重工 1 名,安全负责人 1 名。 三、安全技术要求: 参加本期工程人员,必须经过安全部门的技术培训和考 核,严格按照各工种的安全操作规程施工,严禁违者作业。 四、安装工期和工艺过程: 1、安装工期大约 3 天。 2、安装工艺: (1)轨道安装: 首先清理工作现场,行车轨道水泥承轨梁基础进行检验,找平、放线,钢轨的检验和调直。轨道上位时,可以用吊车装,也可以用手拉葫芦和手板葫芦吊装,吊装时严格遵守操作规程。轨道上位后要调直,按吊装前测量的标准垫平,然后坚固。轨道的安装标准要符合 JB/T31-96 中华人民共和国行业标准《起重机安装工作施工及验收规范》的规定。全行程最高点和最低点之差不大于 10mm,接头间隙不应大于2mm,跨度偏差移均不大于 5mm。同跨两行轨道的标高相对差在柱子处不应大于 10mm。其它处不应大于 15mm。 (2)滑触线的安装: 滑线的接触面应平直无期间锈蚀,导线良好,安装适当,在跨越建筑物的伸缩缝时应设补偿装置。供电滑线在非导电的接触面涂红色油 漆 。安于滑线外 。并 在适当的位置安全樗或 表 示 带 电的指 示 灯 。如 安装安全滑线时,应平直,导电良好,大车运 行时无卡 阻 现象 ,如 用软 缆 供电时,线号 要符合要求 标准,设牵 引 装置。 (3)起重机桥 架 的安装架 设: 安装前应同委托安装单位及制造单位的代表一起开箱,按照随机所带的装箱单,清点核对所交货物与装箱单所列的零件数量是否齐全。核定完毕后,作出记录由三方代表当场签字。组装桥架设时所参加工人员,严格按照工种的安...
