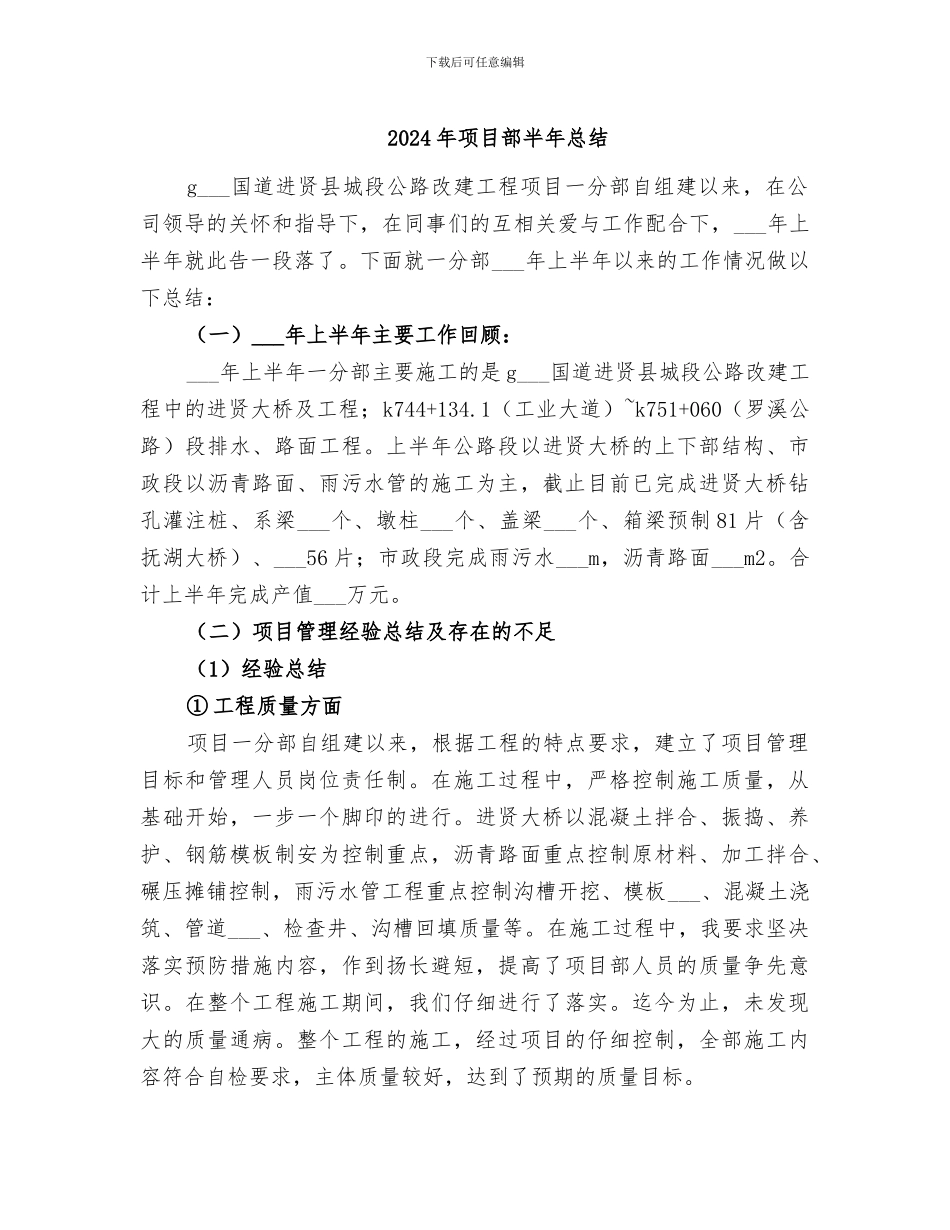

下载后可任意编辑2024 年项目部半年总结g___国道进贤县城段公路改建工程项目一分部自组建以来,在公司领导的关怀和指导下,在同事们的互相关爱与工作配合下,___年上半年就此告一段落了
下面就一分部___年上半年以来的工作情况做以下总结:(一)___年上半年主要工作回顾:___年上半年一分部主要施工的是 g___国道进贤县城段公路改建工程中的进贤大桥及工程;k744+134
1(工业大道)~k751+060(罗溪公路)段排水、路面工程
上半年公路段以进贤大桥的上下部结构、市政段以沥青路面、雨污水管的施工为主,截止目前已完成进贤大桥钻孔灌注桩、系梁___个、墩柱___个、盖梁___个、箱梁预制 81 片(含抚湖大桥)、___56 片;市政段完成雨污水___m,沥青路面___m2
合计上半年完成产值___万元
(二)项目管理经验总结及存在的不足(1)经验总结① 工程质量方面项目一分部自组建以来,根据工程的特点要求,建立了项目管理目标和管理人员岗位责任制
在施工过程中,严格控制施工质量,从基础开始,一步一个脚印的进行
进贤大桥以混凝土拌合、振捣、养护、钢筋模板制安为控制重点,沥青路面重点控制原材料、加工拌合、碾压摊铺控制,雨污水管工程重点控制沟槽开挖、模板___、混凝土浇筑、管道___、检查井、沟槽回填质量等
在施工过程中,我要求坚决落实预防措施内容,作到扬长避短,提高了项目部人员的质量争先意识
在整个工程施工期间,我们仔细进行了落实
迄今为止,未发现大的质量通病
整个工程的施工,经过项目的仔细控制,全部施工内容符合自检要求,主体质量较好,达到了预期的质量目标

下载后可任意编辑② 进度控制方面根据合同及公司要求工期,___制定了施工进度计划、机械及劳动力计划
并且根据施工进度要求,与各个施工班组以及管理人员召开质量、进度、安全生产会
对其具体进度、生产做出详细的具体要求
