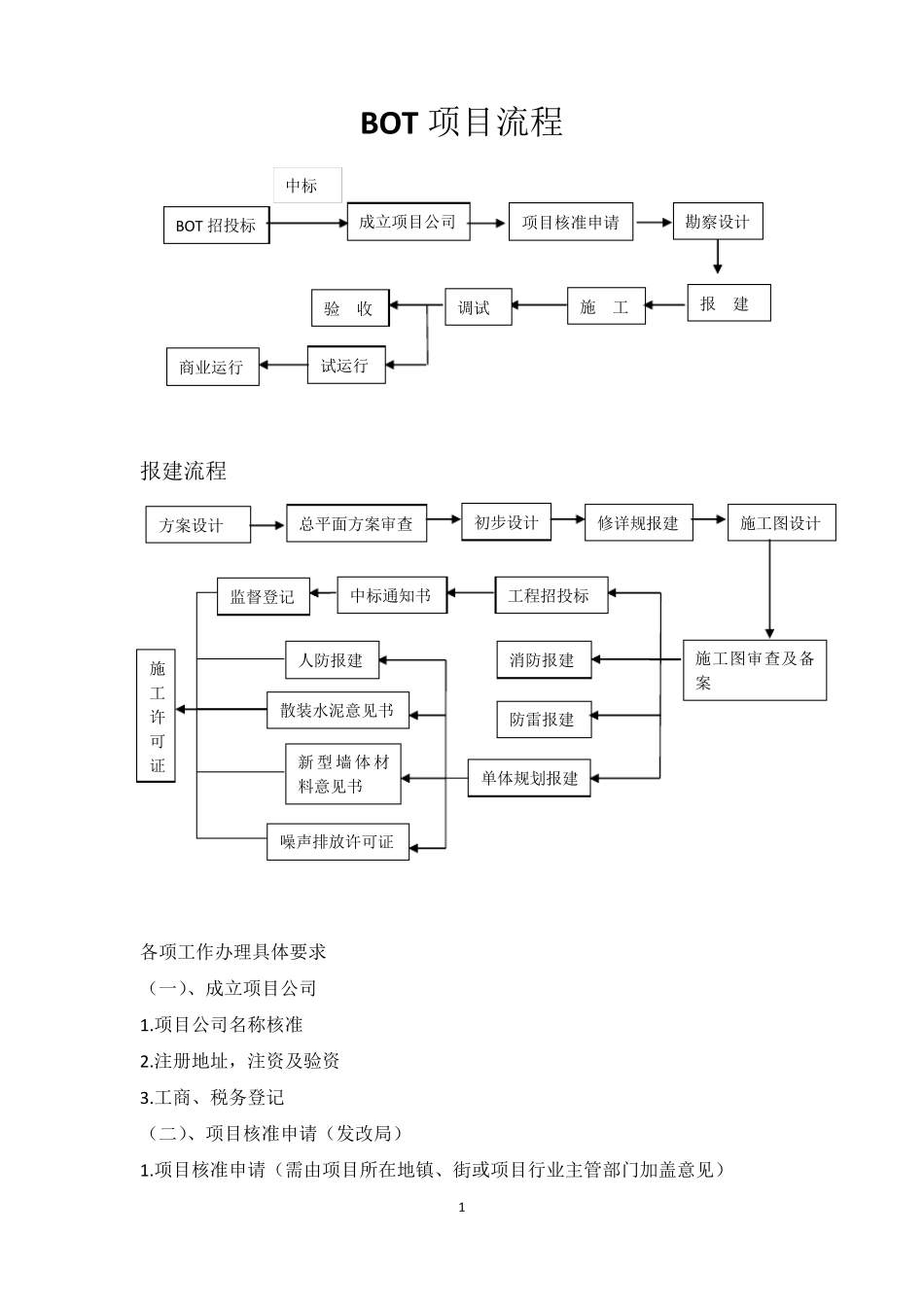

1 BOT项目流程 报建流程 各项工作办理具体要求 (一)、成立项目公司 1
项目公司名称核准 2
注册地址,注资及验资 3
工商、税务登记 (二)、项目核准申请(发改局) 1
项目核准申请(需由项目所在地镇、街或项目行业主管部门加盖意见) 总平面方案审查 修详规报建 施工图设计 施工图审查及备案 单体规划报建 消防报建 防雷报建 工程招投标 中标通知书 监督登记 人防报建 散装水泥意见书 新 型 墙 体材料意见书 噪声排放许可证 施工许可证 初步设计 方案设计 成立项目公司 项目核准申请 勘察设计 报 建 施 工 BOT招投标 中标 验 收 试运行 商业运行 调试 2 2

企业申请报告原件(核对原件) 3
企业营业执照复印件 4
项目建设立项申报表原件 5
环境影响评价审批意见原件 6
项目用地预审函或国有土地使用证复印件(核对原件) 7
规划选址意见或规划用地许可证复印件(核对原件) 8
组织机构代码证复印件(核对原件) 9
项目节能专篇 10 项目资本金来源证明原件(不低于项目投资的 30%) 提交以上资料并经发改局审核通过后,发改局会出具项目核准的批复,作为后面其它报建程序的一项重要依据
(三)、初步设计及评审(建设局) 初步设计完成后,应填写初步设计审查申请表,向建设行政主管部门申请初步设计评审工作,在取得初步设计评审专家和职能部门的意见并经修改完善后方可进行施工图设计及修详规报建
(四)、总平面方案审查(规划局) 1
立案申请表 2
