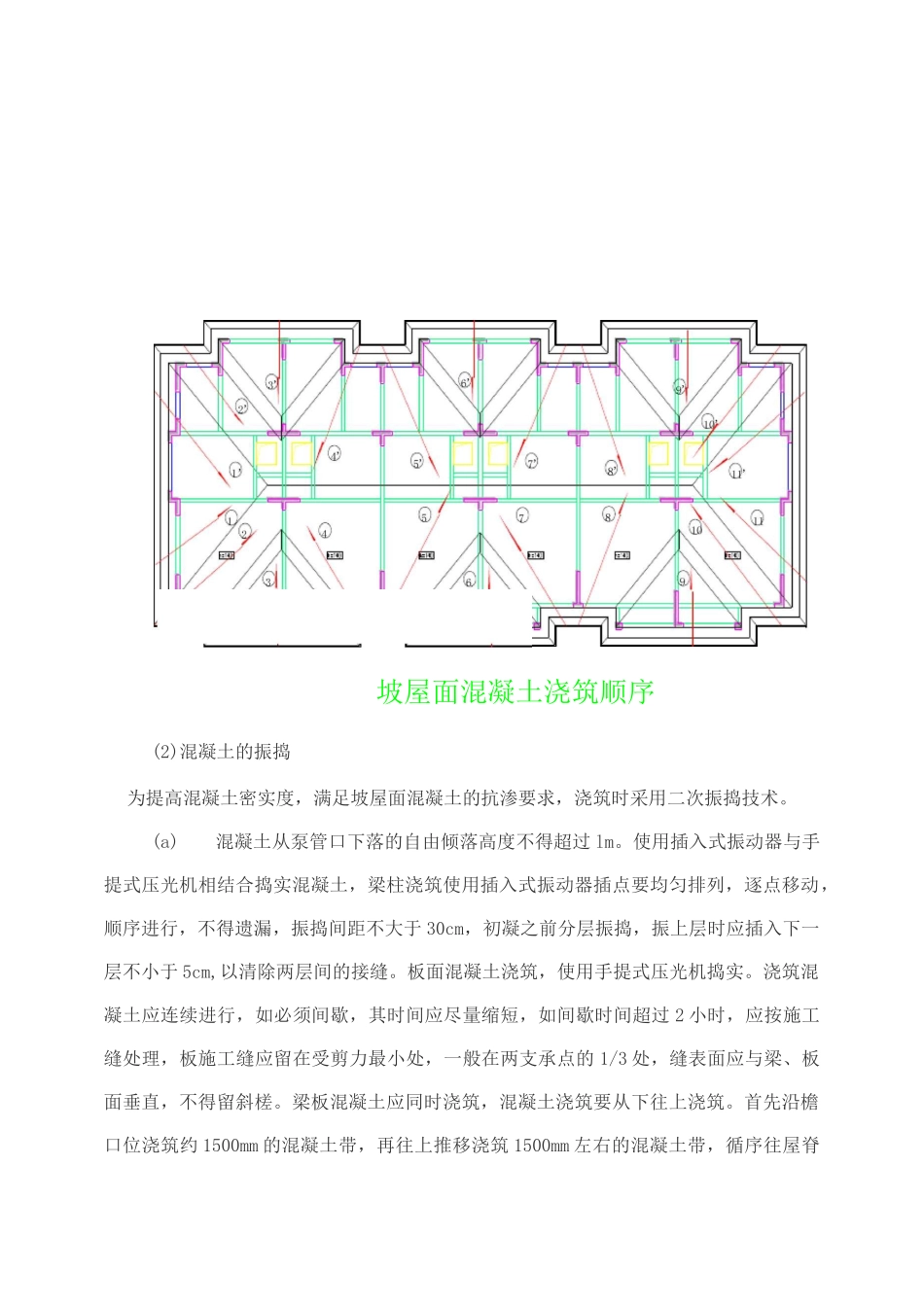

交底内容一、工程概况本工程 1#-16#别墅屋面结构为斜屋面结构,坡度 25°,采用钢丝网截流法浇筑混土,混凝土塌落度为 140±20mm,采用汽车泵进行浇筑
二、施工准备1、人员及主要机械(机具)设备施工技术人员 1 名,有岗位证书及经验的振捣手 2 名,瓦工 20 人,现场塔吊一台、50型 30 型插入式振捣棒各 2 个、手提式平板振捣器 2 个、抹子、15mmX15mm 混凝土截流网、混凝土厚度控制尺、卸料铁板等
2、混凝土原材料准备(1) 采用商品混凝土,各种原材料均按照国家规范要求选用
为减少混凝土骨料在坡屋面上滚动并经钢筋网截流网等“过筛”后形成的骨料分离及施工中砂浆流失,混凝土配合比设计时增加砂率%-2%拌制富浆混凝土以补偿砂浆损失,并严格控制砂的细度模数和含水率,保证坍落度稳定
砂率宜为 42%,比一般混凝土砂率大
(2) 受屋面坡度的影响,施工坍落度直接关系到坡屋面混凝土的浇筑质量和耐久性
坍落度过大难于浇筑成型,且因早期收缩较大,易造成混凝土早期开裂,增加渗透性,严重危害混凝土的耐久性,坍落度偏小则难以振捣密实
当采用钢丝网截留法时将混凝土坍落度控制在 140±20mm 范围内
3、作业准备(1) 浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的水泥砂浆垫块是否垫好,模板浇水湿润
柱子模板的扫除口在清除杂物及积水后再封闭
柱子根部松散混凝土已剔掉清除
将柱底各种杂物及剔出的浮浆清理干净,顶板、梁内的垃圾,碎混凝土块要清理干净
看模人员应检查模板拼缝是否严密,看筋人员应检查钢筋是否被踩偏移位,埋件位置是否正确
(2) 模板、钢筋工程已通过预检和隐检验收,混凝土开盘申请已批准,人员分组到技术交底记录编号工程名称天津阳光海岸四期南岛(畅海苑)交底日期施工单位安徽三建工程有限公司分部分项工程名称坡屋面混凝土浇筑工程交底提要施工准备、工艺流程
