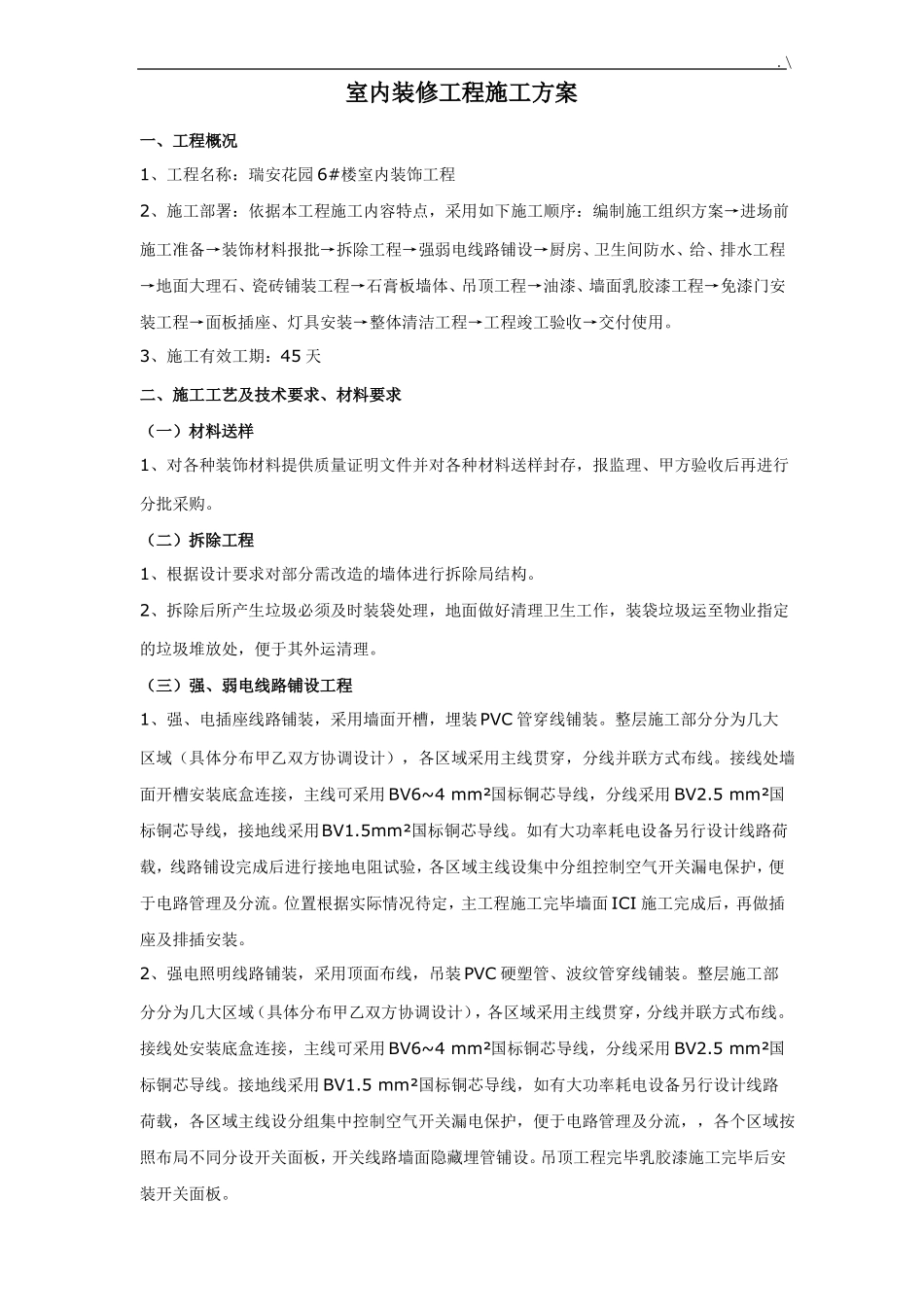

.\瑞安花园 6#楼室内装饰工程施工方案江苏宝贯建设工程有限公司二○一七年十月十八日.\室内装修工程施工方案一、工程概况1、工程名称:瑞安花园 6#楼室内装饰工程2、施工部署:依据本工程施工内容特点,采用如下施工顺序:编制施工组织方案→进场前施工准备→装饰材料报批→拆除工程→强弱电线路铺设→厨房、卫生间防水、给、排水工程→地面大理石、瓷砖铺装工程→石膏板墙体、吊顶工程→油漆、墙面乳胶漆工程→免漆门安装工程→面板插座、灯具安装→整体清洁工程→工程竣工验收→交付使用。3、施工有效工期:45 天二、施工工艺及技术要求、材料要求(一)材料送样1、对各种装饰材料提供质量证明文件并对各种材料送样封存,报监理、甲方验收后再进行分批采购。(二)拆除工程1、根据设计要求对部分需改造的墙体进行拆除局结构。2、拆除后所产生垃圾必须及时装袋处理,地面做好清理卫生工作,装袋垃圾运至物业指定的垃圾堆放处,便于其外运清理。(三)强、弱电线路铺设工程1、强、电插座线路铺装,采用墙面开槽,埋装PVC 管穿线铺装。整层施工部分分为几大区域(具体分布甲乙双方协调设计),各区域采用主线贯穿,分线并联方式布线。接线处墙面开槽安装底盒连接,主线可采用 BV6~4 mm²国标铜芯导线,分线采用 BV2.5 mm²国标铜芯导线,接地线采用BV1.5mm²国标铜芯导线。如有大功率耗电设备另行设计线路荷载,线路铺设完成后进行接地电阻试验,各区域主线设集中分组控制空气开关漏电保护,便于电路管理及分流。位置根据实际情况待定,主工程施工完毕墙面 ICI 施工完成后,再做插座及排插安装。2、强电照明线路铺装,采用顶面布线,吊装 PVC 硬塑管、波纹管穿线铺装。整层施工部分分为几大区域(具体分布甲乙双方协调设计),各区域采用主线贯穿,分线并联方式布线。接线处安装底盒连接,主线可采用 BV6~4 mm²国标铜芯导线,分线采用 BV2.5 mm²国标铜芯导线。接地线采用 BV1.5 mm²国标铜芯导线,如有大功率耗电设备另行设计线路荷载,各区域主线设分组集中控制空气开关漏电保护,便于电路管理及分流,,各个区域按照布局不同分设开关面板,开关线路墙面隐藏埋管铺设。吊顶工程完毕乳胶漆施工完毕后安装开关面板。.\3、网线及电话线闭路电视信号线线路铺设,采用墙面走线,PVC 阻燃穿线管明管铺装,铺装完毕之后做地面大理石、瓷砖铺装隐藏其内。整层施工部分分为几大区域(具体分布甲乙双方协调设计),主线采用双线并行,一...
