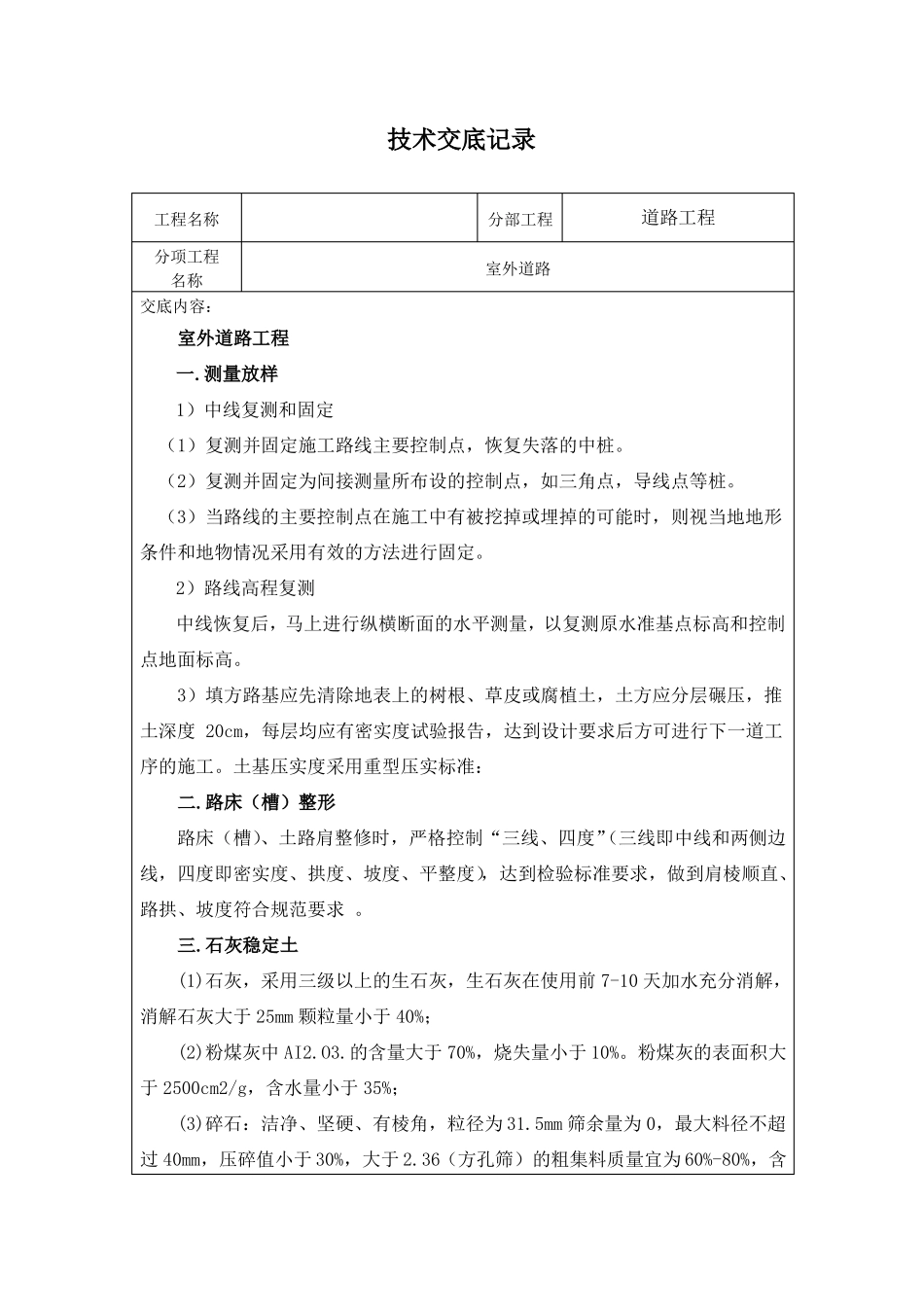

技术交底记录工程名称分项工程名称交底内容:分部工程室外道路道路工程室外道路工程一
测量放样1)中线复测和固定(1)复测并固定施工路线主要控制点,恢复失落的中桩
(2)复测并固定为间接测量所布设的控制点,如三角点,导线点等桩
(3)当路线的主要控制点在施工中有被挖掉或埋掉的可能时,则视当地地形条件和地物情况采用有效的方法进行固定
2)路线高程复测中线恢复后,马上进行纵横断面的水平测量,以复测原水准基点标高和控制点地面标高
3)填方路基应先清除地表上的树根、草皮或腐植土,土方应分层碾压,推土深度 20cm,每层均应有密实度试验报告,达到设计要求后方可进行下一道工序的施工
土基压实度采用重型压实标准:二
路床(槽)整形路床(槽)、土路肩整修时,严格控制“三线、四度”(三线即中线和两侧边线,四度即密实度、拱度、坡度、平整度),达到检验标准要求,做到肩棱顺直、路拱、坡度符合规范要求
石灰稳定土(1)石灰,采用三级以上的生石灰,生石灰在使用前 7-10 天加水充分消解,消解石灰大于 25mm 颗粒量小于 40%;(2)粉煤灰中 AI2
的含量大于 70%,烧失量小于 10%
粉煤灰的表面积大于 2500cm2/g,含水量小于 35%;(3)碎石:洁净、坚硬、有棱角,粒径为 31
5mm 筛余量为 0,最大料径不超过 40mm,压碎值小于 30%,大于 2
36(方孔筛)的粗集料质量宜为 60%-80%,含泥量小于 3%,针片状颗粒含量不超过 15%;(4)水:用自来水或洁净的河水; (5)混和料的试配:确定混合料的最佳含水量和最大干密度;(6)根据混合料的配比,材料的含水量及运料车辆的吨位,计算各种材料每车料的堆放距离
摊铺试验段 50 米,确定二灰碎石的摊铺系数

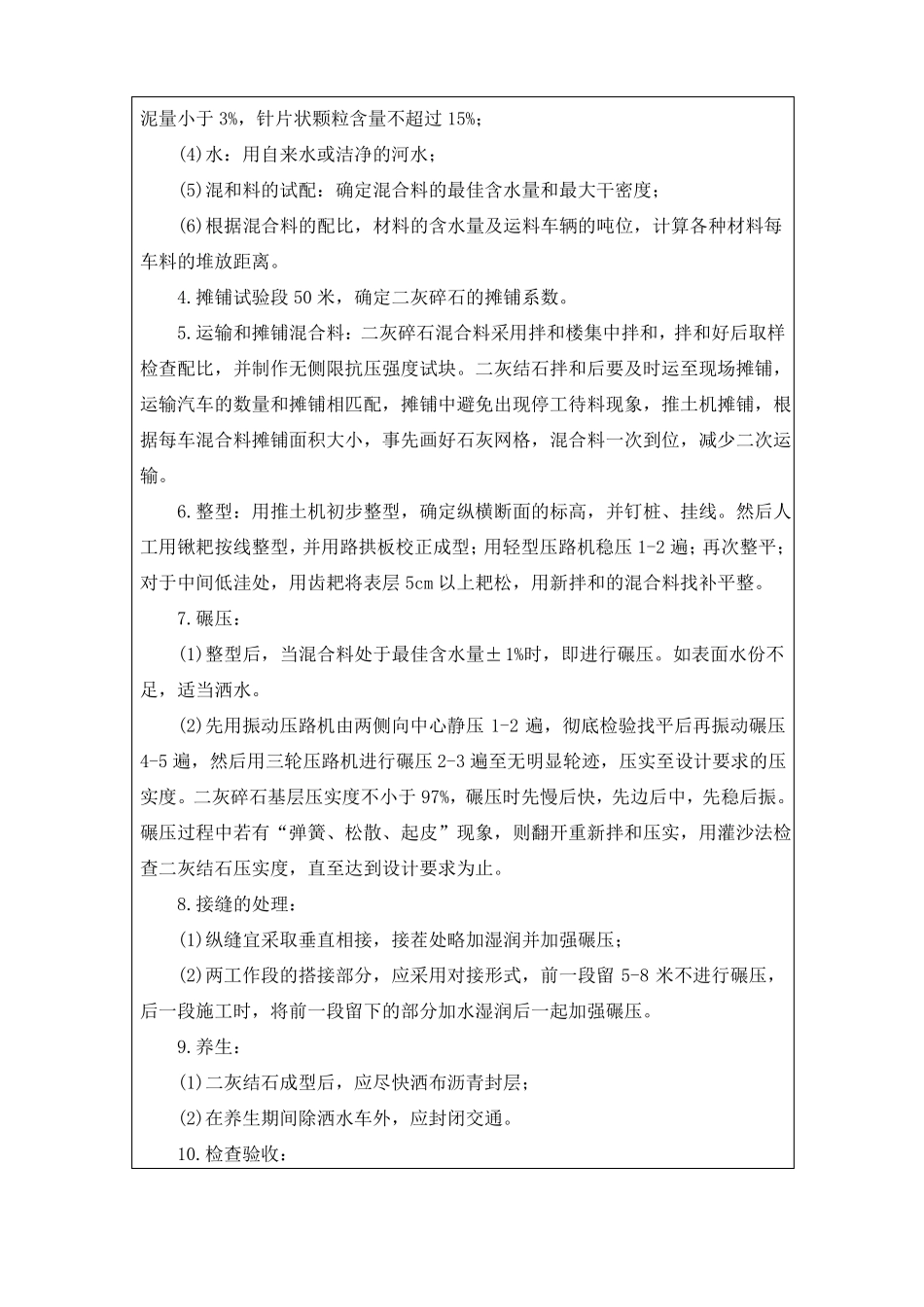

运输和摊铺混合料:二灰碎石混合料采用拌和楼集中拌和,拌和好后取样检查配比,并制作无侧限抗压强度试块
