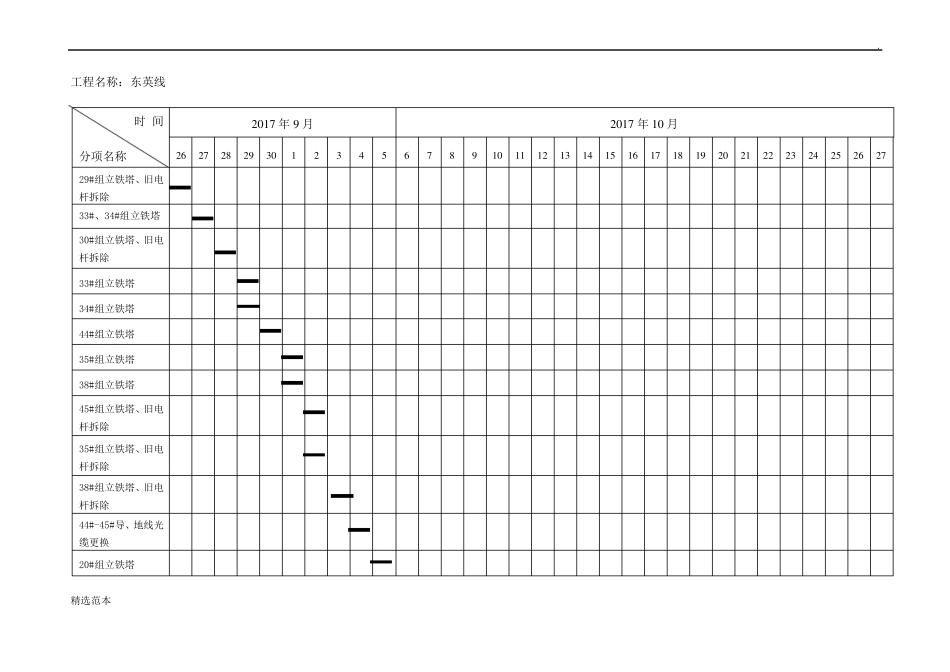

工程名称:东英线时 间2017 年 9 月262728293012分项名称29#组立铁塔、旧电杆拆除33#、34#组立铁塔30#组立铁塔、旧电杆拆除33#组立铁塔34#组立铁塔44#组立铁塔35#组立铁塔38#组立铁塔45#组立铁塔、旧电杆拆除35#组立铁塔、旧电杆拆除38#组立铁塔、旧电杆拆除44#-45#导、地线光缆更换20#组立铁塔2017 年 10 月3456789101112131415161718192021222324252627精选范本

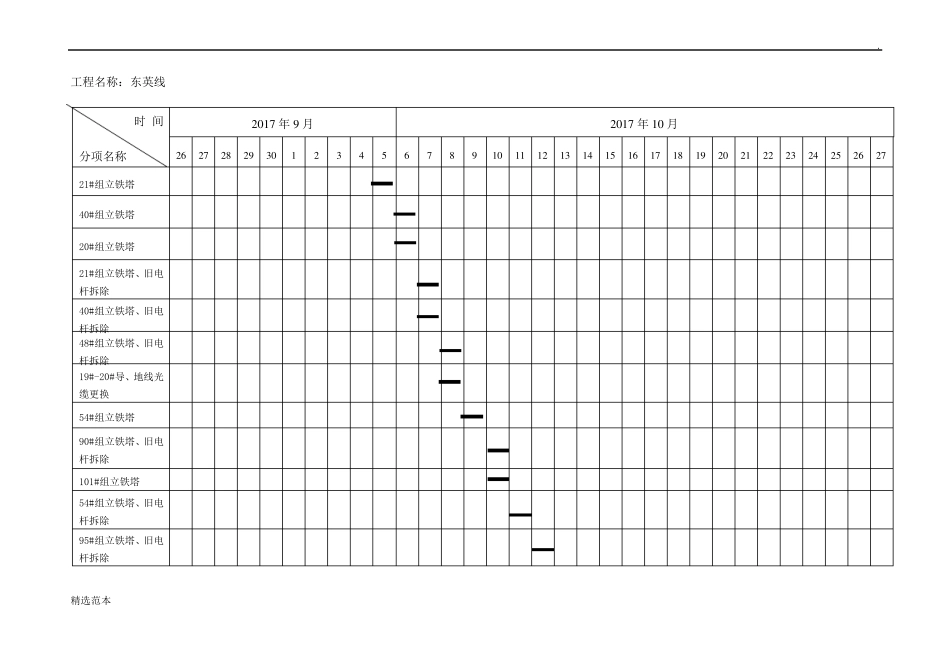

工程名称:东英线时 间2017 年 9 月262728293012分项名称21#组立铁塔2017 年 10 月345678910111213141516171819202122232425262740#组立铁塔20#组立铁塔21#组立铁塔、旧电杆拆除40#组立铁塔、旧电杆拆除48#组立铁塔、旧电杆拆除19#-20#导、地线光缆更换54#组立铁塔90#组立铁塔、旧电杆拆除101#组立铁塔54#组立铁塔、旧电杆拆除95#组立铁塔、旧电杆拆除精选范本
时 间2017 年 9 月262728293012分项名称101#组立铁塔134#组立铁塔96#组立铁塔、旧电杆拆除101#旧电杆拆除134#组立铁塔138#组立铁塔、旧电杆拆除141#组立铁塔134#旧电杆拆除139#组立铁塔、旧电杆拆除141#组立铁塔137#-138#导、地线光缆更换、紧线119#组立铁塔、旧电杆拆除2017 年 10 月3456789101112131415161718192021222324252627精选范本
时 间2017 年 9 月分项名称262728293012141#旧电杆拆除138#-139#导、地线光缆更换、紧线118#组立铁塔、旧电杆拆除138#-144#光缆更换109#组立铁塔110#组立铁塔111#组立铁塔78#-84#组立铁塔110#
