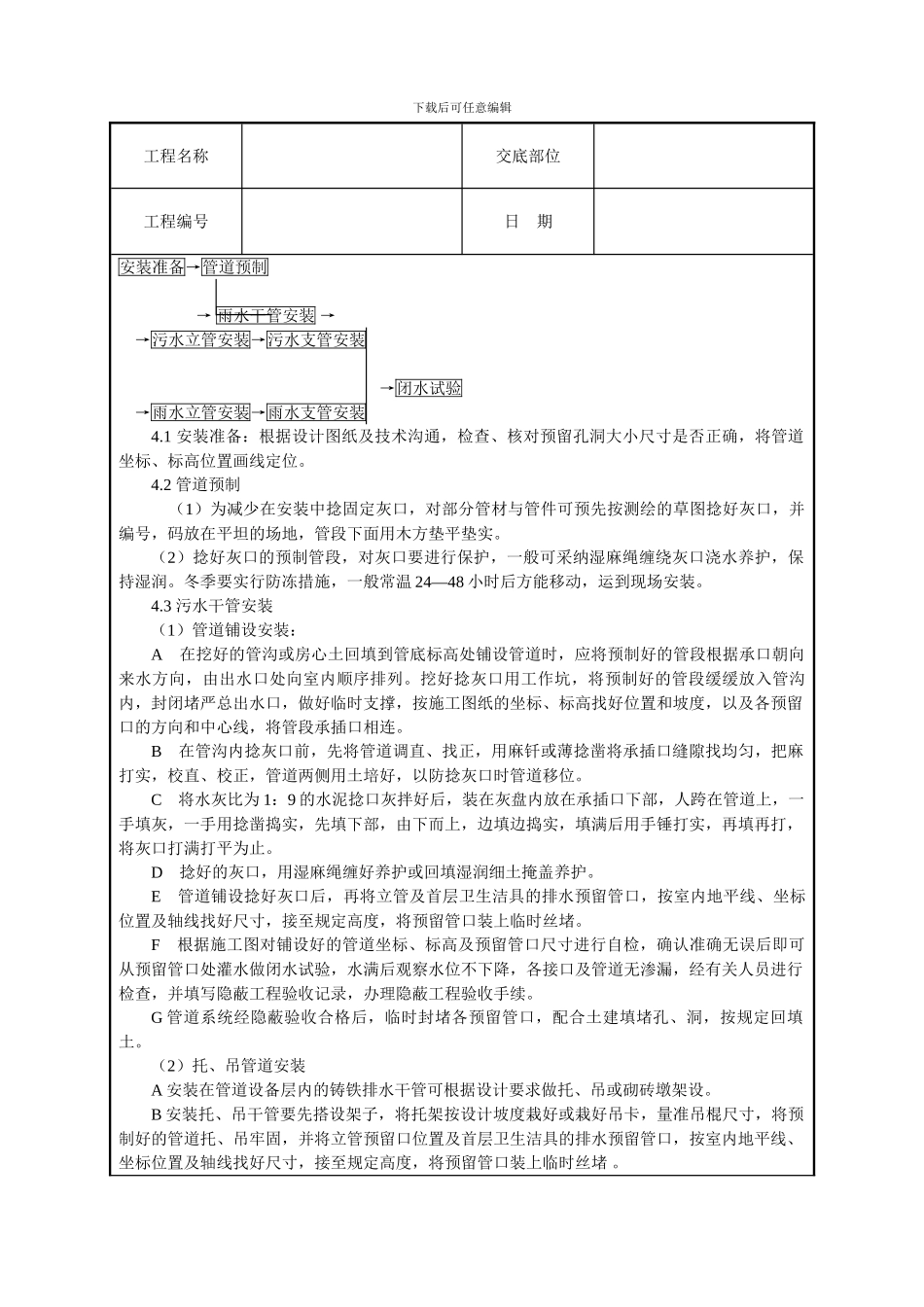

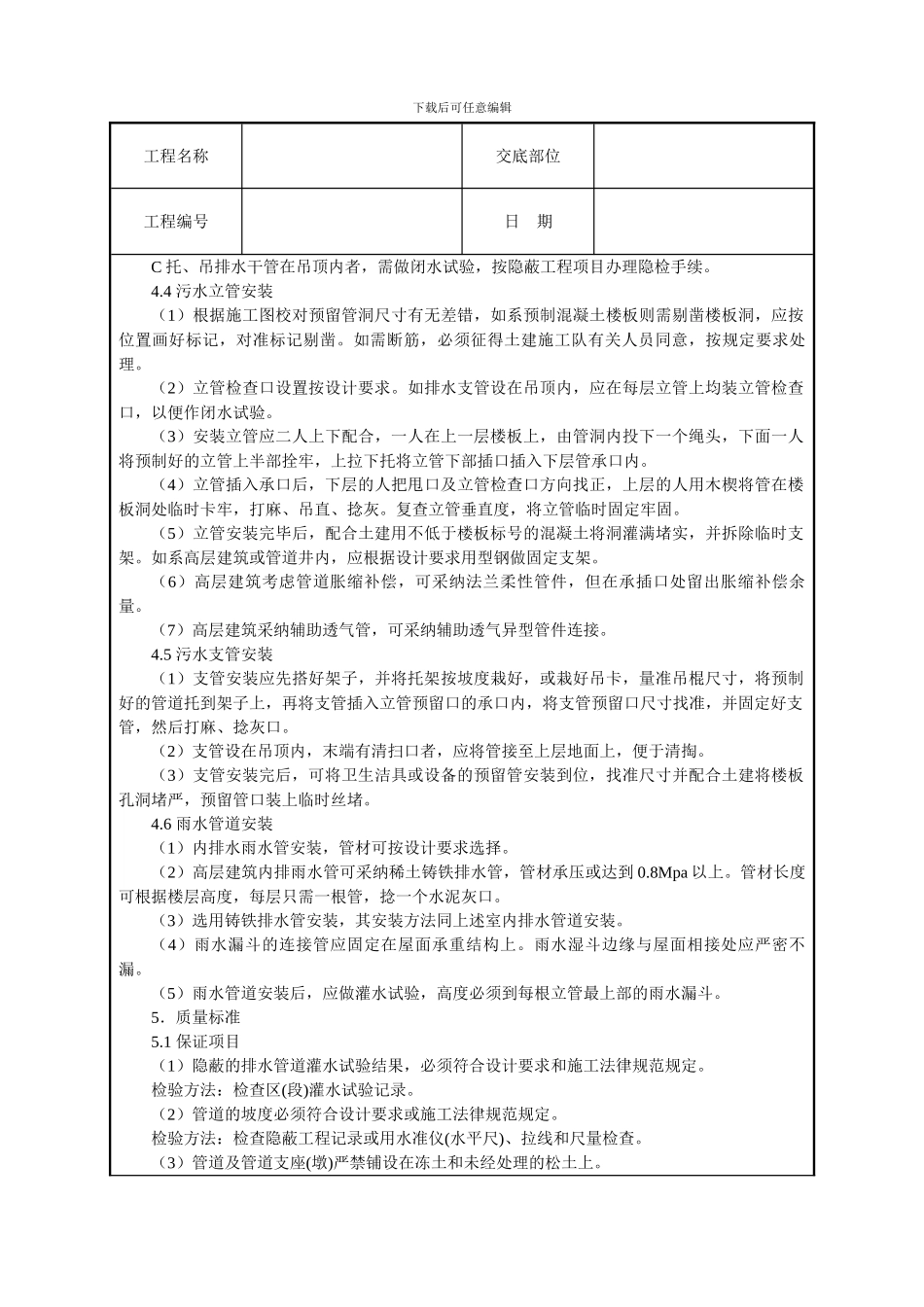

下载后可任意编辑工程名称交底部位工程编号日 期交底内容:室内铸铁排水管道安装 本章适用于民用及一般工业建筑的室内铸铁排水管道安装。1.材料要求1.1 铸铁排水管及管件规格品种应符合设计要求。灰口铸铁的管壁薄厚均匀,内外光滑洁净,无浮砂、包砂、粘砂,更不允许有砂眼、裂纹、飞剌和疙瘩。承插口的内外径及管件造型规矩,法兰接口平正光洁严密,地漏和返水弯的扣距必须一致,不得有偏扣、乱扣、方扣、丝扣不全等现象。1.2 镀锌碳素钢管及管件管壁内外镀锌均匀,无锈蚀,内壁无飞剌,管件偏扣、乱扣、方扣、丝扣不全,角度不准等现象。1.3 青麻、油麻要整齐,不允许有腐朽现象。沥青漆、防锈漆、调和漆和银粉必须有出厂合格证。1.4 水泥一般采纳 325 号水泥,必须有出厂合格证或复试证明。1.5 其它材料:汽油、机油、胶皮布、电气焊条、型钢、螺栓、螺母、铅丝等。2.主要机具2.1 机具:套丝机、电焊机、台钻、冲击钻、电锤、砂轮机等。2.2 工具:套丝板、手锤、大锤、手锯、断管器、錾子、捻凿、麻钎、压力案、台虎钳、管钳、小车等。2.3 其它:水平尺、线坠、钢卷尺、小线等。3.作业条件3.1 地下排水管道的铺设必须在基础墙达到或接近±0 标高,房心土回填到管底或稍高的高度,房心内沿管线位置无堆积物,且管道穿过建筑基础处,已按设计要求预留好管洞。3.2 设备层内排水管道的敷设,应在设备层内模板拆除清理后。3.3 楼层内排水管道的安装,应与结构施工隔开一至二层,且管道穿越结构部位的孔洞等均已预留完毕,室内模板或杂物清除后,室内弹出房间尺寸线及准确的水平线。4.操作工艺 工艺流程: →污水干管安装→下载后可任意编辑工程名称交底部位工程编号日 期安装准备→管道预制 → 雨水干管安装 →→污水立管安装→污水支管安装→闭水试验→雨水立管安装→雨水支管安装4.1 安装准备:根据设计图纸及技术沟通,检查、核对预留孔洞大小尺寸是否正确,将管道坐标、标高位置画线定位。4.2 管道预制 (1)为减少在安装中捻固定灰口,对部分管材与管件可预先按测绘的草图捻好灰口,并编号,码放在平坦的场地,管段下面用木方垫平垫实。(2)捻好灰口的预制管段,对灰口要进行保护,一般可采纳湿麻绳缠绕灰口浇水养护,保持湿润。冬季要实行防冻措施,一般常温 24—48 小时后方能移动,运到现场安装。4.3 污水干管安装(1)管道铺设安装:A 在挖好的管沟或房心土回填到管底标高处铺设管道时,应将预制好的管...
