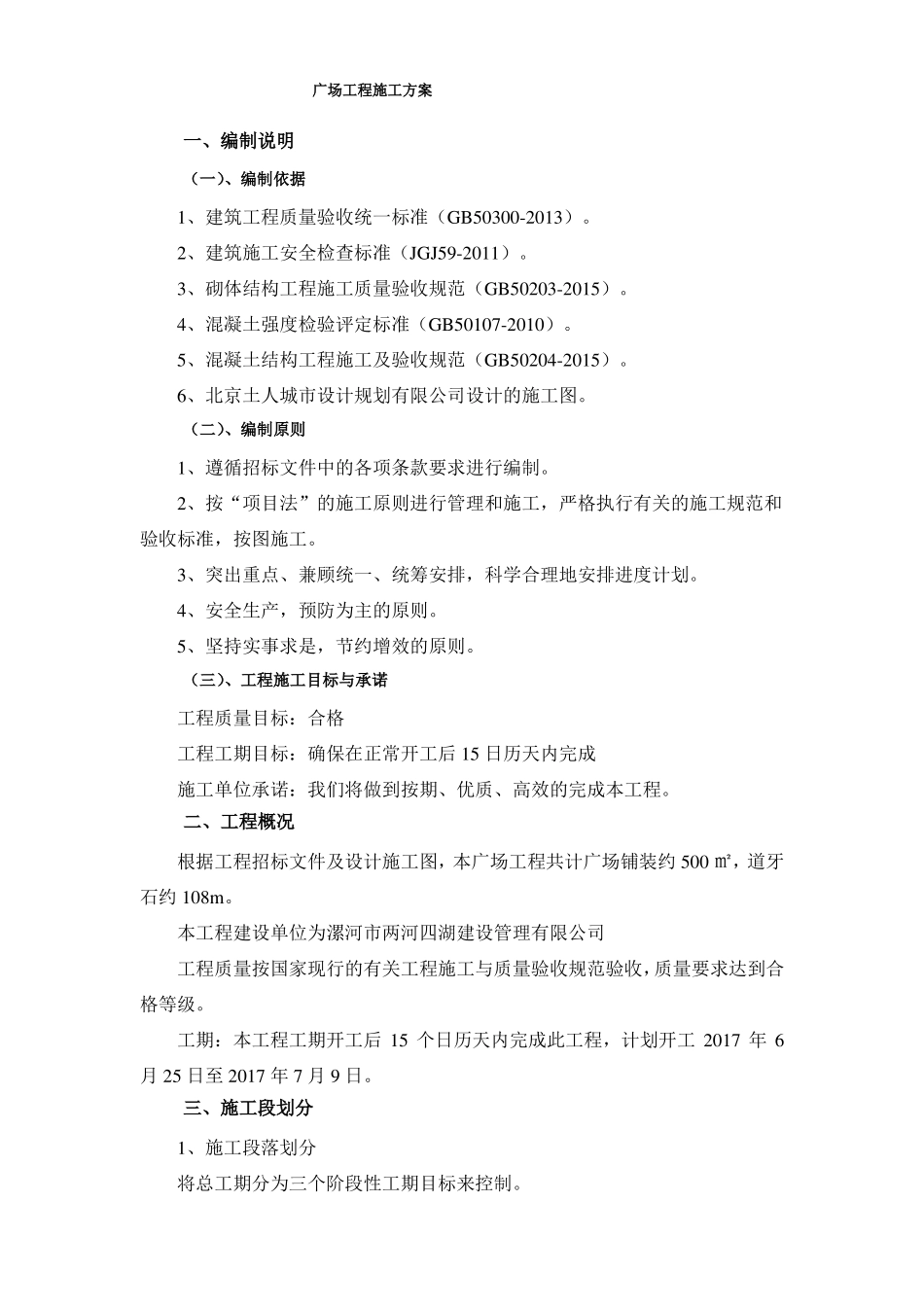

广场工程施工方案一、编制说明(一)、编制依据1、建筑工程质量验收统一标准(GB50300-2013)
2、建筑施工安全检查标准(JGJ59-2011)
3、砌体结构工程施工质量验收规范(GB50203-2015)
4、混凝土强度检验评定标准(GB50107-2010)
5、混凝土结构工程施工及验收规范(GB50204-2015)
6、北京土人城市设计规划有限公司设计的施工图
(二)、编制原则1、遵循招标文件中的各项条款要求进行编制
2、按“项目法”的施工原则进行管理和施工,严格执行有关的施工规范和验收标准,按图施工
3、突出重点、兼顾统一、统筹安排,科学合理地安排进度计划
4、安全生产,预防为主的原则
5、坚持实事求是,节约增效的原则
(三)、工程施工目标与承诺工程质量目标:合格工程工期目标:确保在正常开工后 15 日历天内完成施工单位承诺:我们将做到按期、优质、高效的完成本工程

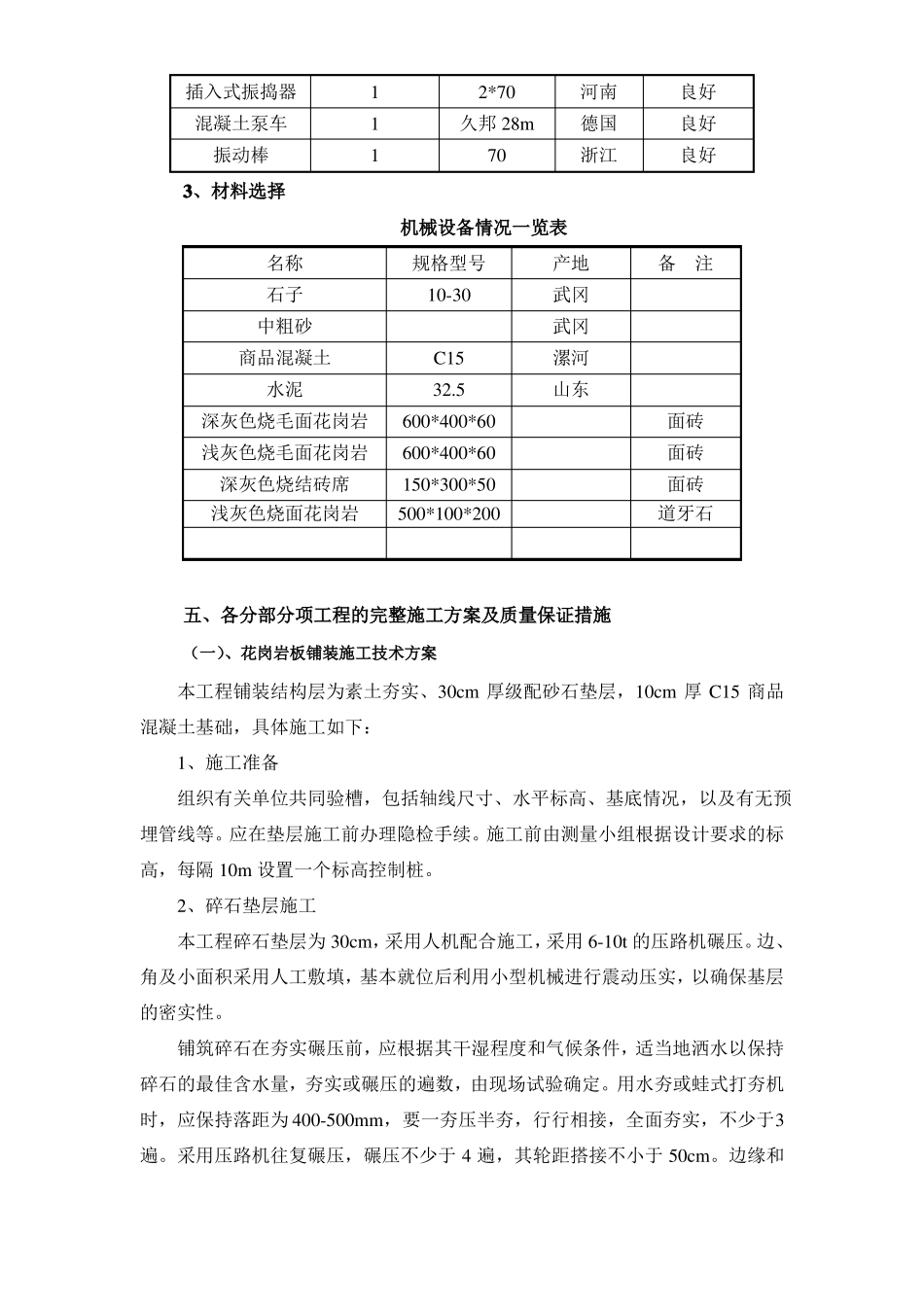

二、工程概况根据工程招标文件及设计施工图,本广场工程共计广场铺装约 500 ㎡,道牙石约 108m
本工程建设单位为漯河市两河四湖建设管理有限公司工程质量按国家现行的有关工程施工与质量验收规范验收,质量要求达到合格等级
工期:本工程工期开工后 15 个日历天内完成此工程,计划开工 2017 年 6月 25 日至 2017 年 7 月 9 日
三、施工段划分1、施工段落划分将总工期分为三个阶段性工期目标来控制
第一施工阶段:施工准备阶段
第二施工阶段:铺装第三施工阶段:竣工清理交验阶段

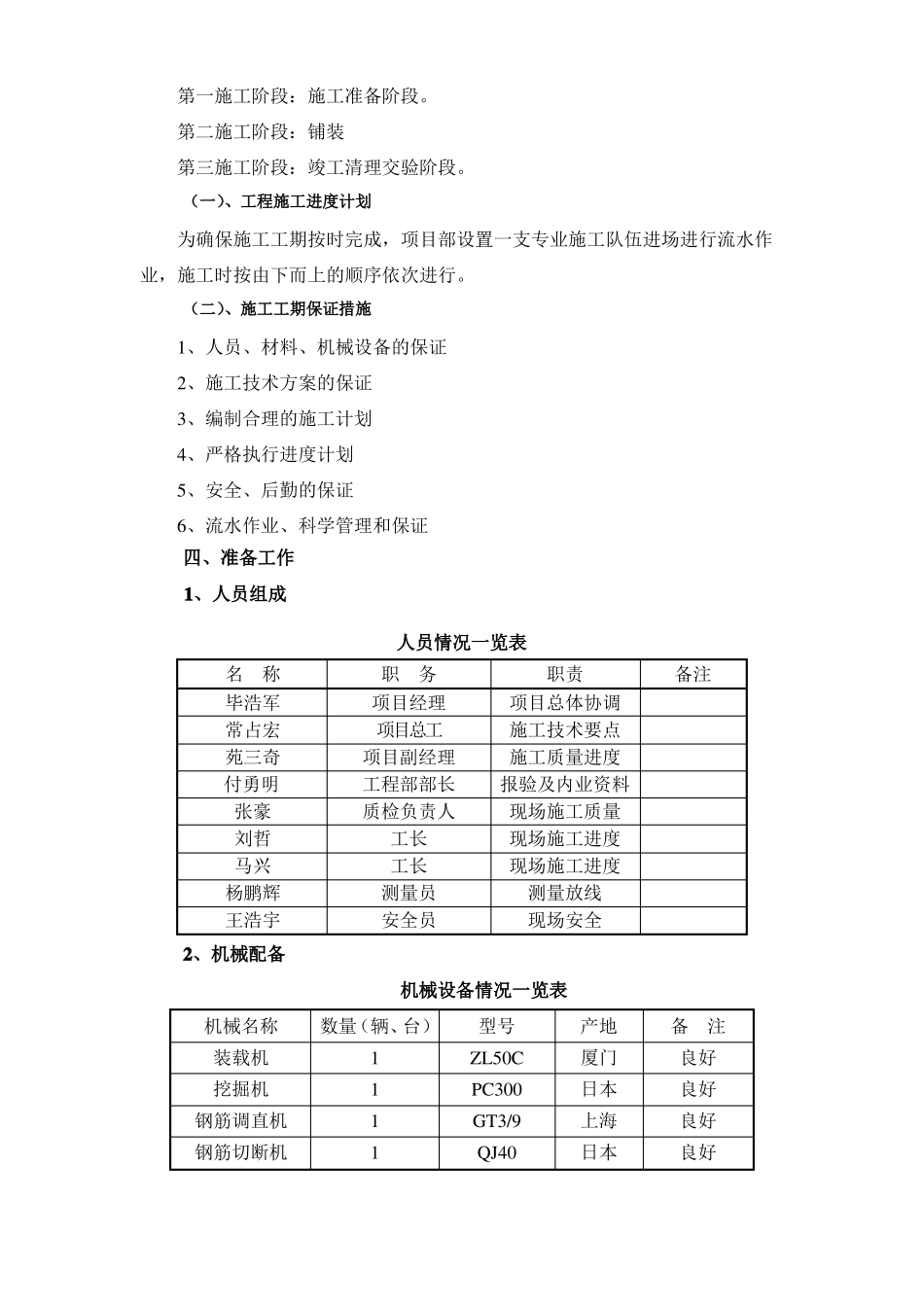

(一)、工程施工进度计划为确保施工工期按时完成,项目部设置一支专业施工队伍进场进行流水作业,施工时按由下而上的顺序依次进行
(二)、施工工期保证措施1、人员、材料、机械设备的保证2、施工技术方案的保证3、编制合理的施工计划4、严格执行进度计划5、安全、后勤的保证6、流水作业、科学管理和保证四、准备工作1、人员组成人员
