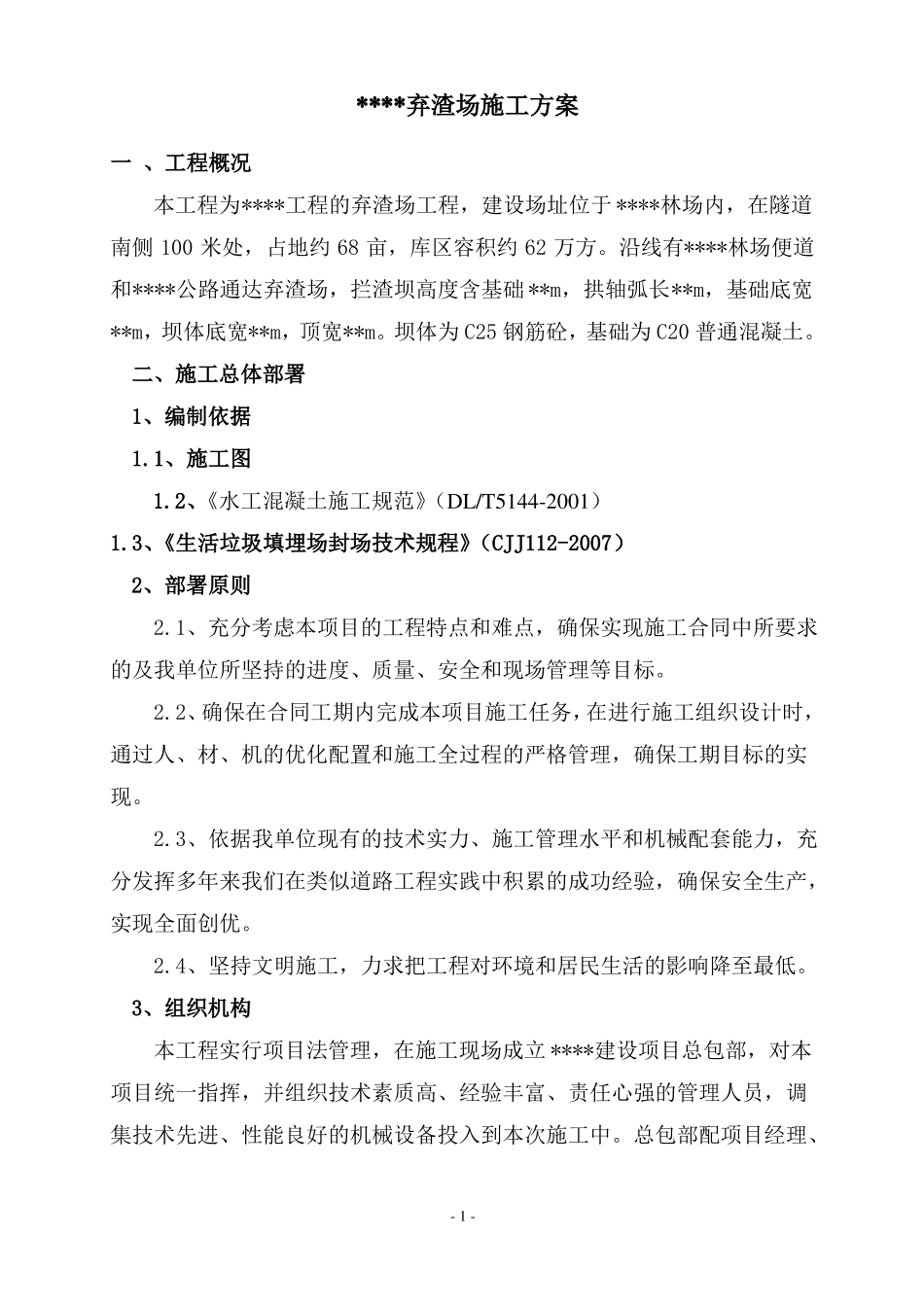

****弃渣场施工方案一 、工程概况本工程为****工程的弃渣场工程,建设场址位于 ****林场内,在隧道南侧 100 米处,占地约 68 亩,库区容积约 62 万方
沿线有****林场便道和****公路通达弃渣场,拦渣坝高度含基础 **m,拱轴弧长**m,基础底宽**m,坝体底宽**m,顶宽**m
坝体为 C25 钢筋砼,基础为 C20 普通混凝土
二、施工总体部署1、编制依据1
1、施工图1
2、《水工混凝土施工规范》(DL/T5144-2001)1
3、《生活垃圾填埋场封场技术规程》(CJJ112-2007)2、部署原则2
1、充分考虑本项目的工程特点和难点,确保实现施工合同中所要求的及我单位所坚持的进度、质量、安全和现场管理等目标
2、确保在合同工期内完成本项目施工任务,在进行施工组织设计时,通过人、材、机的优化配置和施工全过程的严格管理,确保工期目标的实现
3、依据我单位现有的技术实力、施工管理水平和机械配套能力,充分发挥多年来我们在类似道路工程实践中积累的成功经验,确保安全生产,实现全面创优
4、坚持文明施工,力求把工程对环境和居民生活的影响降至最低
3、组织机构本工程实行项目法管理,在施工现场成立 ****建设项目总包部,对本项目统一指挥,并组织技术素质高、经验丰富、责任心强的管理人员,调集技术先进、性能良好的机械设备投入到本次施工中

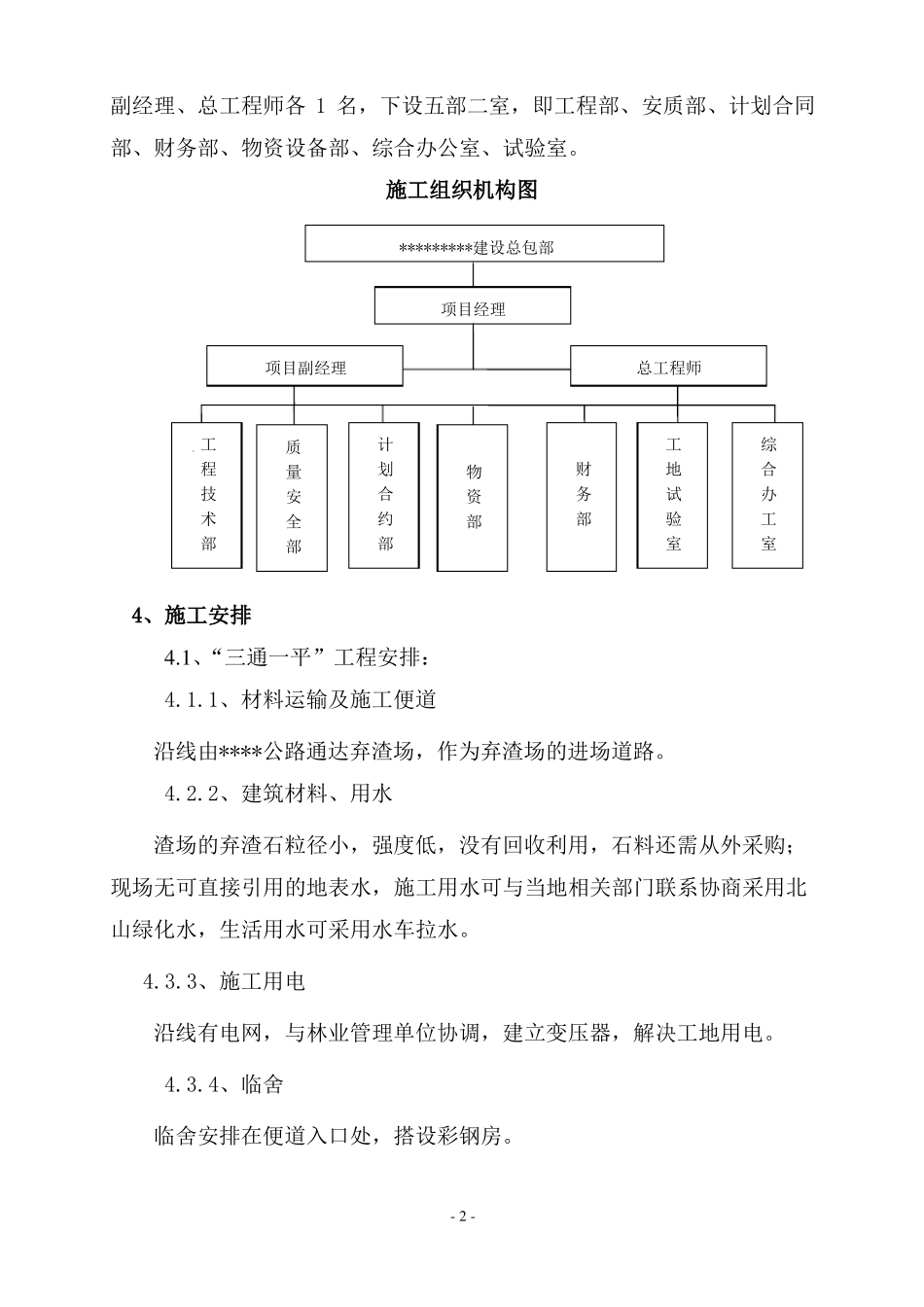

总包部配项目经理、- 1 -副经理、总工程师各 1 名,下设五部二室,即工程部、安质部、计划合同部、财务部、物资设备部、综合办公室、试验室
施工组织机构图*********建设总包部项目经理项目副经理总工程师工程技术部4、施工安排质量安全部计划合约部物资部财务部工地试验室综合办工室4
1、“三通一平”工程安排: 4
1、材料运输及施工便道沿线由****公路通达弃渣场,作为弃渣场的进场道路
2、建筑材料、
