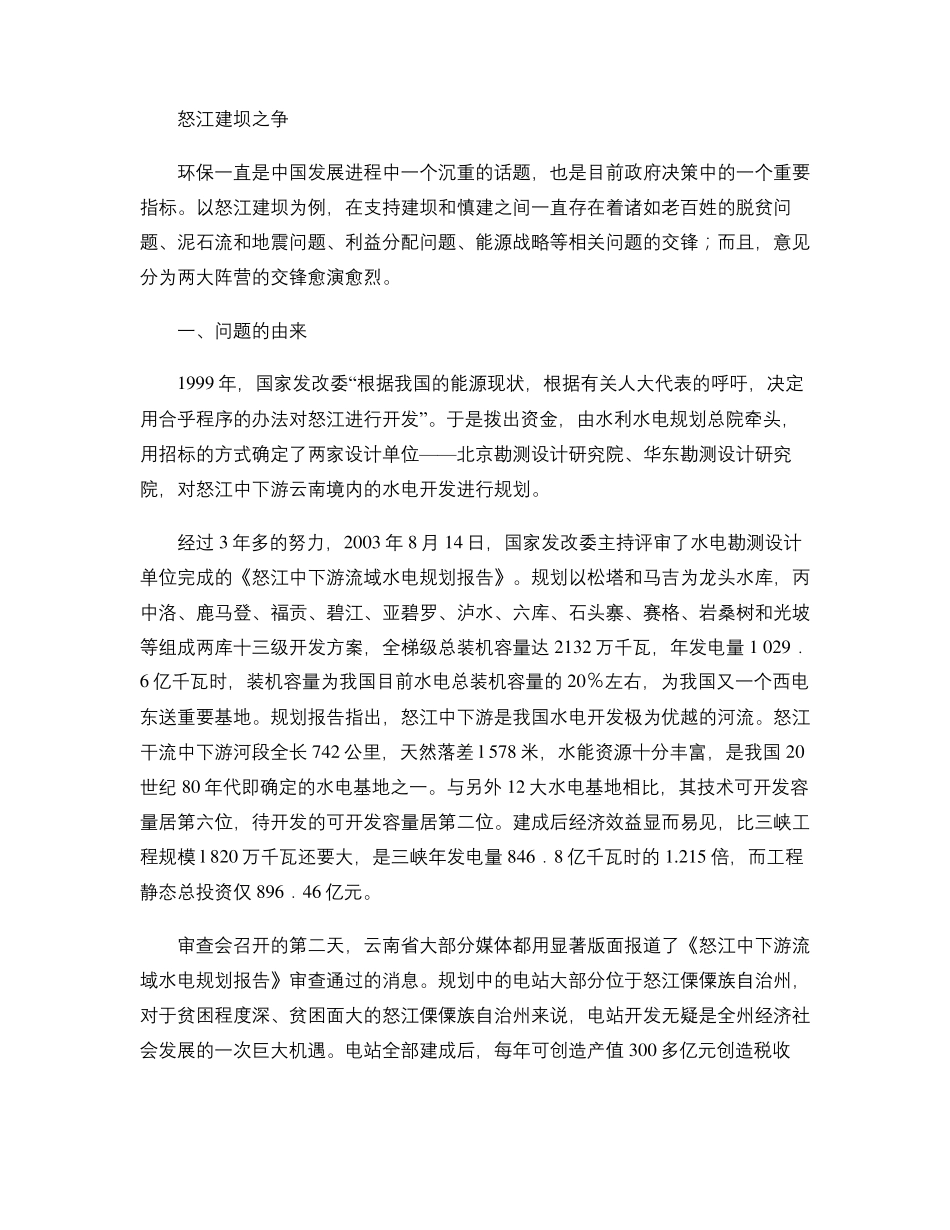

怒江建坝之争环保一直是中国发展进程中一个沉重的话题,也是目前政府决策中的一个重要指标
以怒江建坝为例,在支持建坝和慎建之间一直存在着诸如老百姓的脱贫问题、泥石流和地震问题、利益分配问题、能源战略等相关问题的交锋;而且,意见分为两大阵营的交锋愈演愈烈
一、问题的由来1999 年,国家发改委“根据我国的能源现状,根据有关人大代表的呼吁,决定用合乎程序的办法对怒江进行开发”
于是拨出资金,由水利水电规划总院牵头,用招标的方式确定了两家设计单位——北京勘测设计研究院、华东勘测设计研究院,对怒江中下游云南境内的水电开发进行规划
经过 3 年多的努力,2003 年 8 月 14 日,国家发改委主持评审了水电勘测设计单位完成的《怒江中下游流域水电规划报告》
规划以松塔和马吉为龙头水库,丙中洛、鹿马登、福贡、碧江、亚碧罗、泸水、六库、石头寨、赛格、岩桑树和光坡等组成两库十三级开发方案,全梯级总装机容量达 2132 万千瓦,年发电量 1 029.6 亿千瓦时,装机容量为我国目前水电总装机容量的 20%左右,为我国又一个西电东送重要基地
规划报告指出,怒江中下游是我国水电开发极为优越的河流
怒江干流中下游河段全长 742 公里,天然落差 l 578 米,水能资源十分丰富,是我国 20世纪 80 年代即确定的水电基地之一
与另外 12 大水电基地相比,其技术可开发容量居第六位,待开发的可开发容量居第二位
建成后经济效益显而易见,比三峡工程规模 l 820 万千瓦还要大,是三峡年发电量 846.8 亿千瓦时的 1
215 倍,而工程静态总投资仅 896.46 亿元
审查会召开的第二天,云南省大部分媒体都用显著版面报道了《怒江中下游流域水电规划报告》审查通过的消息
规划中的电站大部分位于怒江傈僳族自治州,对于贫困程度深、贫困面大的怒江傈僳族自治州来说,电站开发无疑是全州经济社会发展的一次巨大机遇
