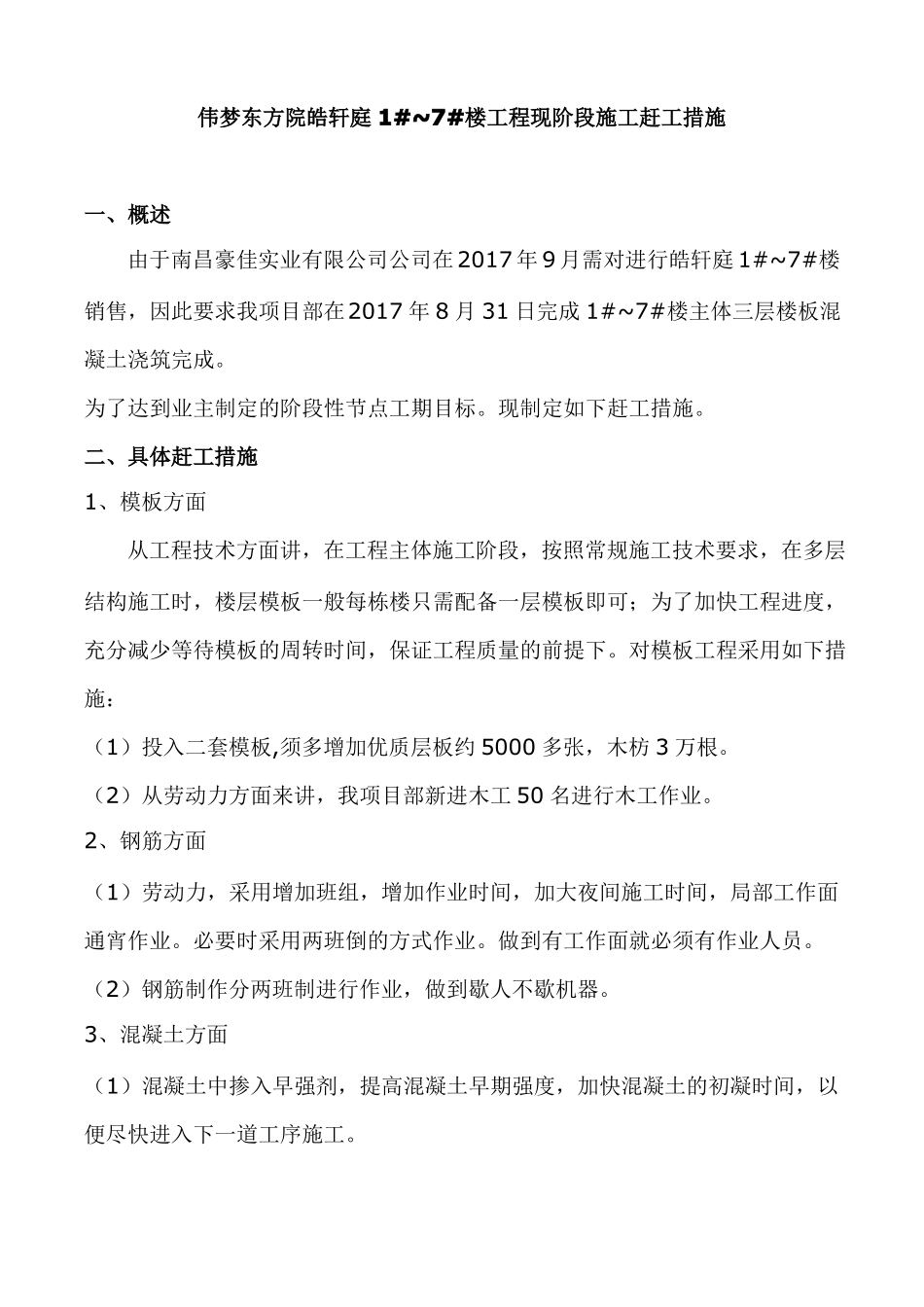

伟梦·东方院编制:审核:审批:皓轩庭 1#~7#楼工程赶工措施伟梦东方院皓轩庭 1#~7#楼工程现阶段施工赶工措施一、概述由于南昌豪佳实业有限公司公司在2017 年 9 月需对进行皓轩庭 1#~7#楼销售,因此要求我项目部在2017 年 8 月 31 日完成 1#~7#楼主体三层楼板混凝土浇筑完成。为了达到业主制定的阶段性节点工期目标。现制定如下赶工措施。二、具体赶工措施1、模板方面从工程技术方面讲,在工程主体施工阶段,按照常规施工技术要求,在多层结构施工时,楼层模板一般每栋楼只需配备一层模板即可;为了加快工程进度,充分减少等待模板的周转时间,保证工程质量的前提下。对模板工程采用如下措施:(1)投入二套模板,须多增加优质层板约 5000 多张,木枋 3 万根。(2)从劳动力方面来讲,我项目部新进木工 50 名进行木工作业。2、钢筋方面(1)劳动力,采用增加班组,增加作业时间,加大夜间施工时间,局部工作面通宵作业。必要时采用两班倒的方式作业。做到有工作面就必须有作业人员。(2)钢筋制作分两班制进行作业,做到歇人不歇机器。3、混凝土方面(1)混凝土中掺入早强剂,提高混凝土早期强度,加快混凝土的初凝时间,以便尽快进入下一道工序施工。(2)科学合理调整施工工序及施工时间,充分利用夜间加班,浇捣砼,增加施工人数,增加浇捣工具缩短浇捣时间。(3)混凝土浇注完成后使用塑料膜对混凝土进行覆盖。4、机械设备、垂直运输方面土方开挖增加挖掘机,二台塔式起重机加班加点作业,以加快垂直运输的速度;5、奖励制度对作业队伍实行提高相应单价,另外再增加相应的节点奖。(1) 对木工班组,按施工面积每平方 5 元进行奖励。(2) 对钢筋班组,按施工面积每平方 3.0 元进行奖励。(3) 对混凝土班组,按施工面积每平方 2.0 元进行奖励。(4)由于高温季节到来增加工人高温补贴及防暑降温费。(5)农忙时节,部分农村职工和民工将返回乡。项目部将采取有效的经济手段和其他措施动员农村职工在农忙时节坚守岗位,确保工程正常进展。三、组织措施我公司从公司领导到项目部全体管理人员都十分重视,经认真分析和研究,将采取如下组织措施:1、加大组织力度,由项目现经理全面组织和协调施工管理工作,各工种主管负责现场落实,各专业施工队伍负责实施,项目全体管理人员无条件配合;优化施工进度计划,人力资源重新整合,与各专业施工队签定工期责任状;加大管理力度,增加专业施工工长跟班作业;加大经济投入,...
