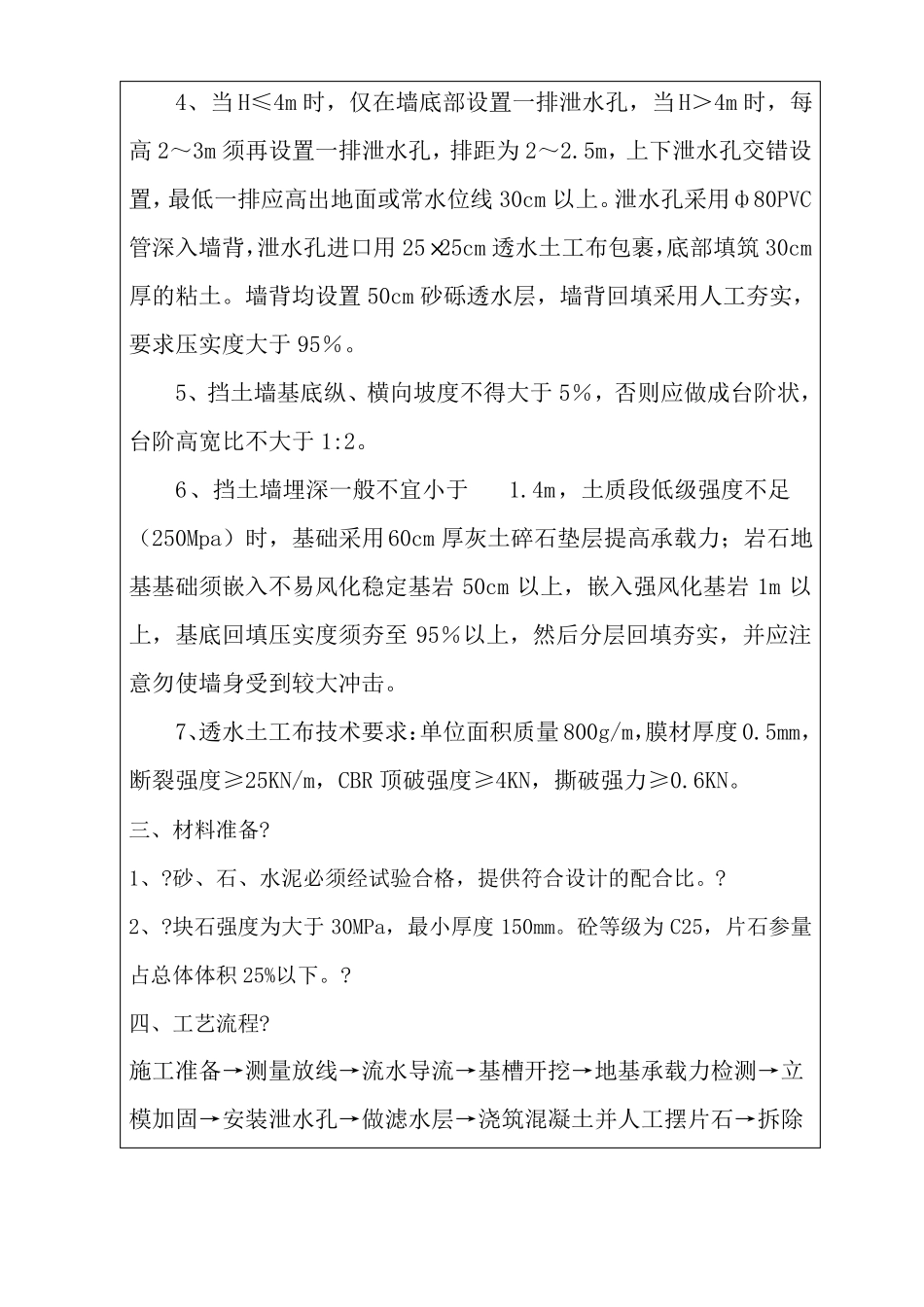

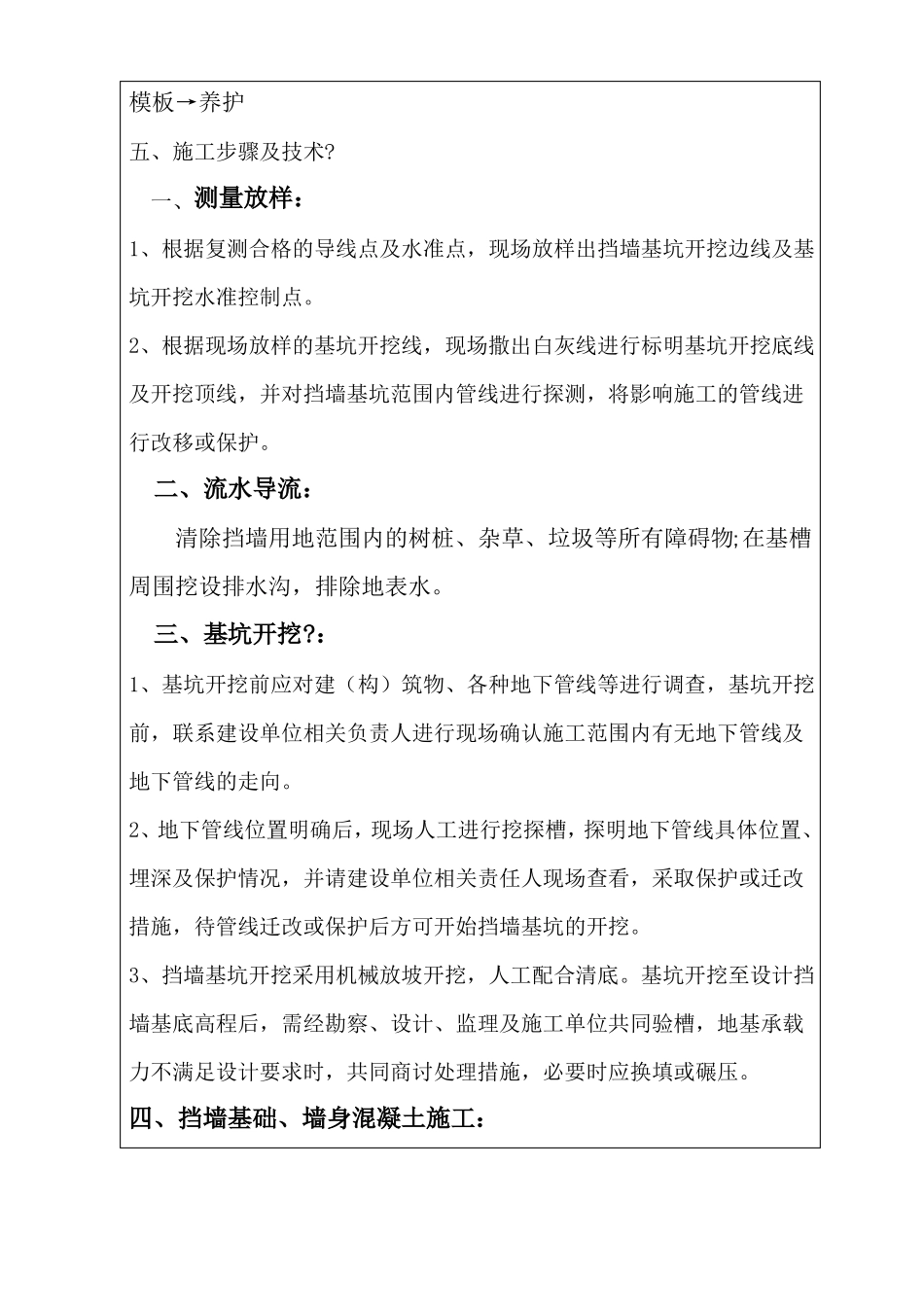

技术交底记录表工程名称施工单位交底提要交底内容:一、施工简介编号242 国道绥德县城过境公路交底日期改建工程榆林市天成建筑工程有限公分项工程名称司路肩墙K6+010~K6+685 段重力式路肩挡土墙施工技术交底242 国道绥德过境工路改建工程地处陕西省北部地区,位于黄土高原丘陵沟壑区,该段路线建设里程长 6.009 公里,设计采用二级公路技术标准,我单位合同段 GJ-2 标段,里程桩号 K6+010-K6+685,总工程数量路肩墙 15793.4m3, 路肩墙施工里程:衡重式路肩墙:K6+010~K6+015.4(左),K6+021.4~K6+075(左)。仰斜式路肩墙: K6+094~K6+163(左),K6+195~261.5(左),K6+284.5~K6+656。二、图纸设计要求1、挡土墙采用高度 8 米以下,常水位线 1 米以上至基底采用 C25片石混凝土(石料强度大于30Mpa),其余采用浆砌片石砌筑。对于8 米以上的挡墙全部采用 C25 片石混凝土砌筑。2、墙体每隔 10-15 米设置沉降(伸缩)缝,宽 2cm,用沥青麻絮在在墙内、外、顶三面沿缝填塞密实,深度不得小于 20cm,中间可用胶土填充。3、墙背土体内摩擦角ф 35°,土质段设计地基标准承载力为250Kpa,石质段为 500Kpa。4、当 H≤4m 时,仅在墙底部设置一排泄水孔,当 H>4m 时,每高 2~3m 须再设置一排泄水孔,排距为 2~2.5m,上下泄水孔交错设置,最低一排应高出地面或常水位线 30cm 以上。泄水孔采用ф80PVC管深入墙背,泄水孔进口用 25×25cm 透水土工布包裹,底部填筑 30cm厚的粘土。墙背均设置 50cm 砂砾透水层,墙背回填采用人工夯实,要求压实度大于 95%。5、挡土墙基底纵、横向坡度不得大于 5%,否则应做成台阶状,台阶高宽比不大于 1:2。6、挡土墙埋深一般不宜小于1.4m,土质段低级强度不足(250Mpa)时,基础采用60cm 厚灰土碎石垫层提高承载力;岩石地基基础须嵌入不易风化稳定基岩 50cm 以上,嵌入强风化基岩 1m 以上,基底回填压实度须夯至 95%以上,然后分层回填夯实,并应注意勿使墙身受到较大冲击。7、透水土工布技术要求:单位面积质量 800g/m,膜材厚度 0.5mm,断裂强度≥25KN/m,CBR 顶破强度≥4KN,撕破强力≥0.6KN。三、材料准备?1、?砂、石、水泥必须经试验合格,提供符合设计的配合比。?2、?块石强度为大于 30MPa,最小厚度 150mm。砼等级为 C25,片石参量占总体体积 25%以下。?四、工艺流程?施工准备→测量放线→流水导流→基槽开挖→地基承载力检测→立模加固→...
