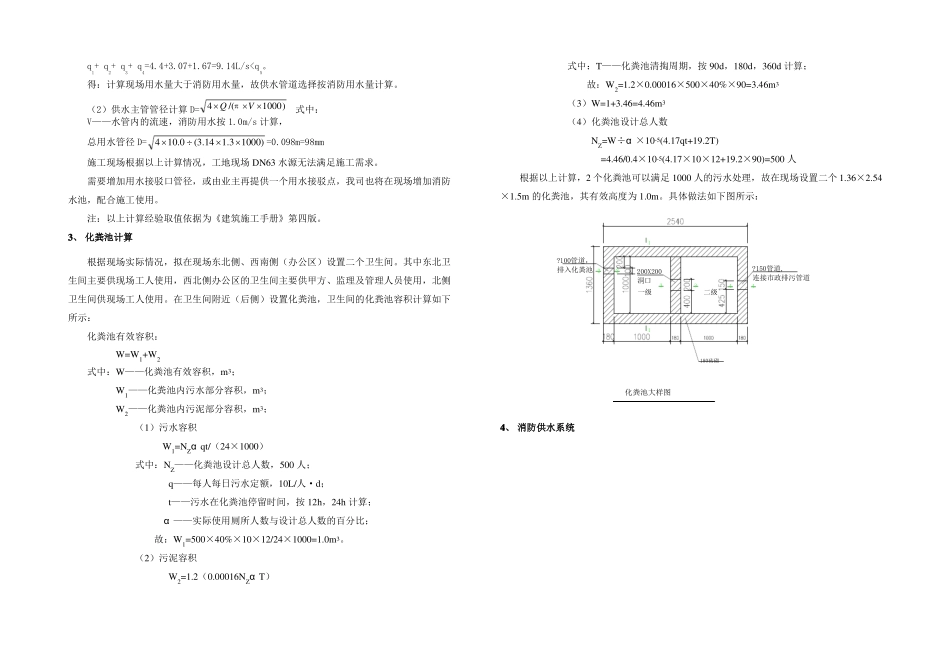

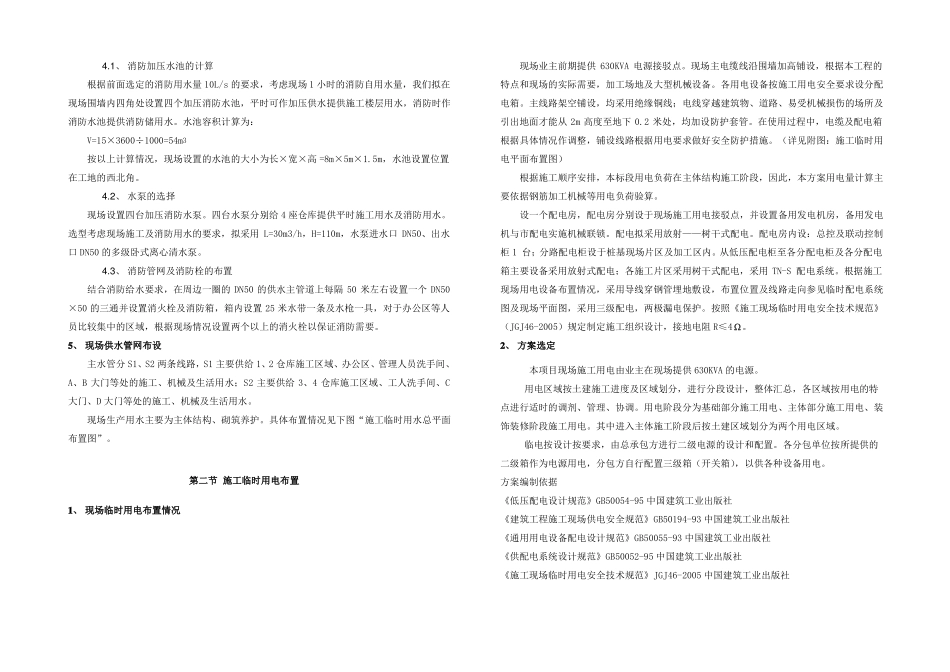

第六章施工供水、供电需求计划第一节施工临时用水布置1、 施工临时用水布置现场具备临水总表(管径 63mm).主水管沿围墙边线埋地铺设,根据本工程的特点和现场的实际需要,均匀布置于场地四周。本工程主体结构工程阶段所有施工区域同时开工,后期插入装修工程,其中主体结构施工阶段主要为混凝土结构养护、机械施工清洗、洗车用水;装修阶段为砂浆搅拌,机械清洗、洗车用水。(详见附图:施工临时用水平面布置图)2、 现场用水量计算按照现场用水要求,将施工用水分成现场施工用水、机械用水、现场生活及办公用水三部分考虑,并与消防用水对比计算。2.1、现场施工用水计算本工程现场施工用水主要为混凝土养护、机械清洗用水,其余用水量较少,按总用水量的 20%计算。现场施工用水量计算式为:Qq1  N1K1=(K1T21 t83600 )/0.8(建筑施工手册第四版,34-48),式中:K1—未预计的施工用水系数,取 1.15;Q1—季度工程量本工程季度混凝土浇筑最大量在二层梁板结构施工阶段,按约 30000m3,水泥砂浆搅拌为按每季度 5000m3计算;N1—施工用水定额,混凝土养护取 300L/m3,砂浆搅拌按 300L/m3计算;T1—季度有效作业日,按 90 天计算;t—每天作业班数,取 2 班;K2—用水不均衡系数,取 1.5(表 34-28)。则现场施工用水量为:q1={[1.15×(30000×300+5000×300)/90×2]×[1.5/(8×3600) ]}/0.8 = 4.4 L/s2.2、施工机械用水量现场主要用水机械为:混凝土输送泵和钢筋对焊机,其他机械用水量较少,按总用水量的 5%计算。q2=(K1ΣQ2N2 K3/8×3600)/0.95 式中:K1—未预计施工用水系数(取 1.15);K3—用水不均衡系数(取 1.10);Q2—施工机械台班用水定额,砼输送泵取 800L/h,钢筋对焊机按 300L/h 计算;N2—同一种机械台班数,本工程砼输送泵投入 8 台,钢筋闪光对焊机投入 1 台。则现场施工机械用水量为:q2=1.15×(800×8×8+600×1×8)×1.1/(8×3600)/0.8=3.07(L/s)2.3、施工现场生活及办公用水量q3=P1×N3×K4/(t×8×3600)式中:P1—施工现场生活高峰期昼夜人数,取 800 人;N3—施工现场生活用水定额,取 60L/人;K4—施工现场用水不均衡系数,取 1.4;t—每天工作班数,按 2 班计;q3=800×60×1.4/(2×8×3600)=1.67L/s)2.4、施工现场消防用水量消防用水量 q5序号用水名称火灾同时发生单位用水量次数居民区消防用水15000 人以内1L/S1010000 人以内2L/S15施工现场消防用水...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

施工供水供电需求计划

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
