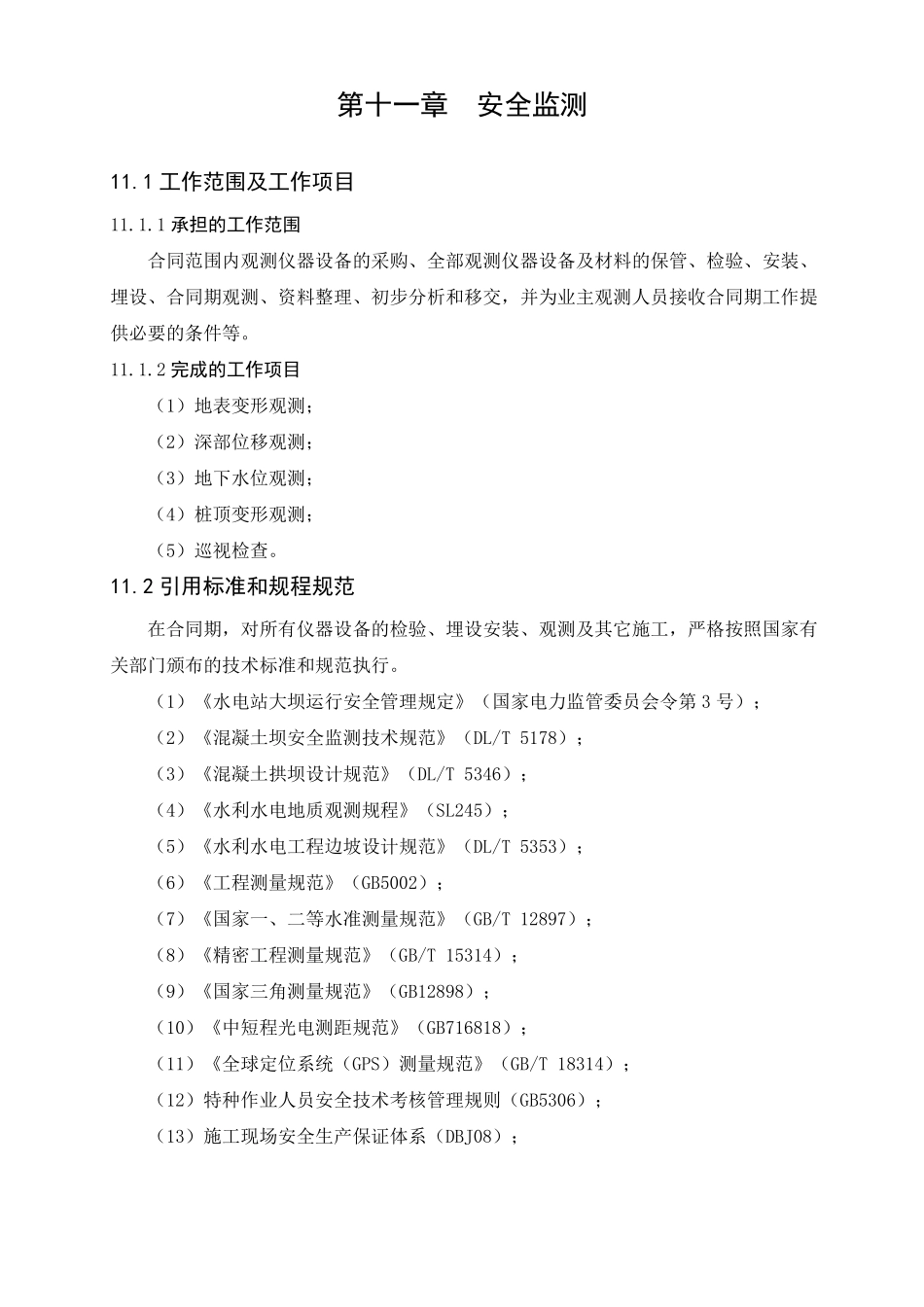

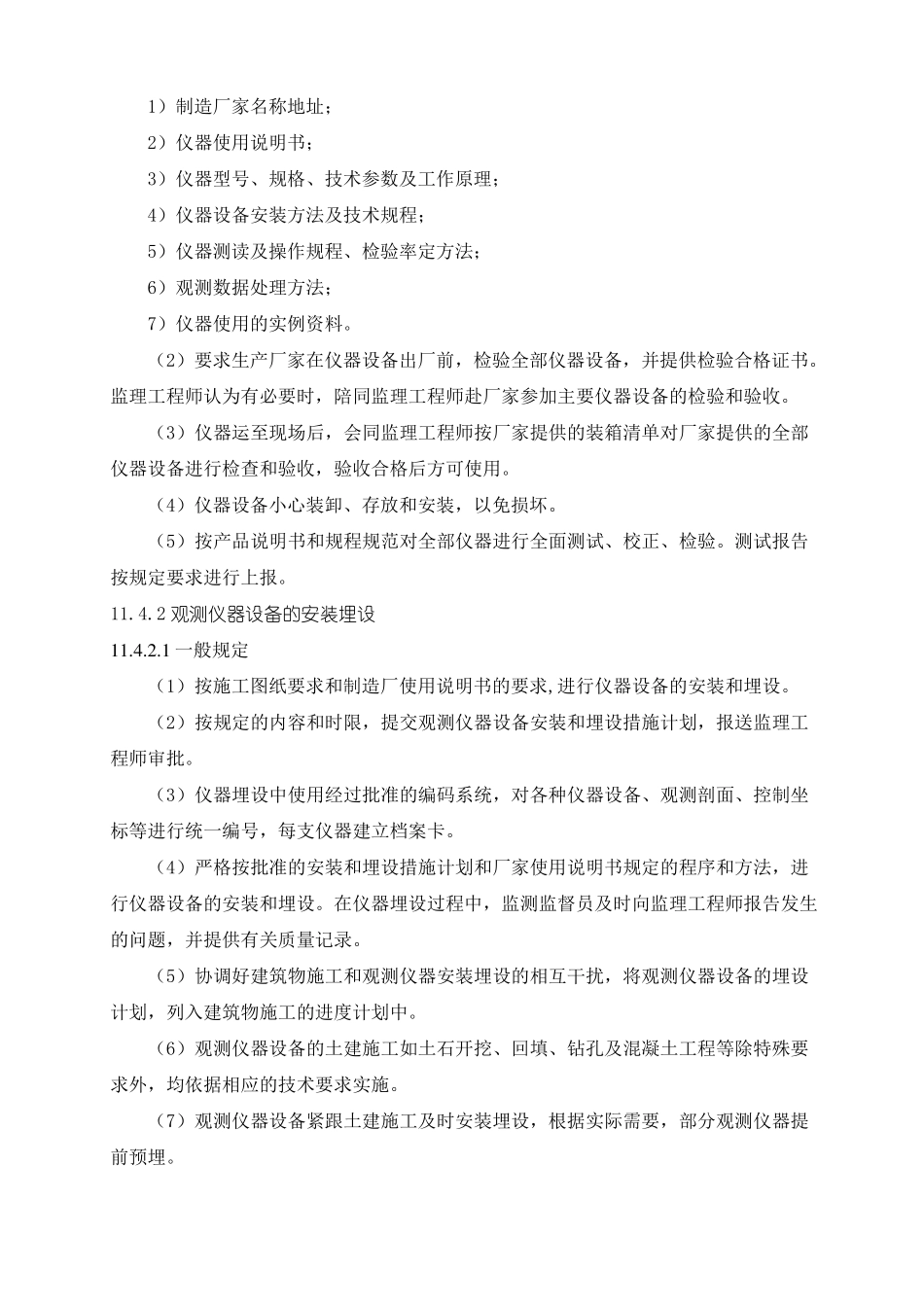

第十一章安全监测11.1 工作范围及工作项目11.1.1 承担的工作范围合同范围内观测仪器设备的采购、全部观测仪器设备及材料的保管、检验、安装、埋设、合同期观测、资料整理、初步分析和移交,并为业主观测人员接收合同期工作提供必要的条件等。11.1.2 完成的工作项目(1)地表变形观测;(2)深部位移观测;(3)地下水位观测;(4)桩顶变形观测;(5)巡视检查。11.2 引用标准和规程规范在合同期,对所有仪器设备的检验、埋设安装、观测及其它施工,严格按照国家有关部门颁布的技术标准和规范执行。(1)《水电站大坝运行安全管理规定》(国家电力监管委员会令第 3 号);(2)《混凝土坝安全监测技术规范》(DL/T 5178);(3)《混凝土拱坝设计规范》(DL/T 5346);(4)《水利水电地质观测规程》(SL245);(5)《水利水电工程边坡设计规范》(DL/T 5353);(6)《工程测量规范》(GB5002);(7)《国家一、二等水准测量规范》(GB/T 12897);(8)《精密工程测量规范》(GB/T 15314);(9)《国家三角测量规范》(GB12898);(10)《中短程光电测距规范》(GB716818);(11)《全球定位系统(GPS)测量规范》(GB/T 18314);(12)特种作业人员安全技术考核管理规则(GB5306);(13)施工现场安全生产保证体系(DBJ08);(14)安全标志(GB2894);(15)建筑施工高处作业安全技术规范(JGJ80);(16)安全带(GB6096);(17)安全网(GB5725);(18)水利水电施工安全防护设施技术规范(DL 5162);11.3 施工期的前期准备和技术措施11.3.1 观测仪器设备的供货计划观测仪器设备安装前 28 天,按施工图纸要求和监理工程师的指示,提交一份观测仪器设备供货计划、采购计划、报送监理工程师审批。其内容包括仪器设备清单、各项仪器设备的供货时间、采购时间和计划安装时间。11.3.2 观测仪器设备的安装和埋设措施计划观测仪器设备安装前 14 天提交一份观测仪器设备安装埋设措施计划,报送监理工程师审批,其内容包括观测仪器设备的安装项目、安装方法、安装时间与建筑物施工进度的协调、合同期观测安排和设备维护措施等。11.3.3 合同期观测规程观测工作开始前 14 天,编制一份合同期观测规程,报送监理工程师审批,其内容应包括:(1)观测点的位置和埋设时间;(2)各种观测仪器设备的观测要求及观测程序和方法;(3)观测仪器设备的维护;(4)观测资料的整编方法。11.4 观测仪器设备的采购、验收、安装和...
