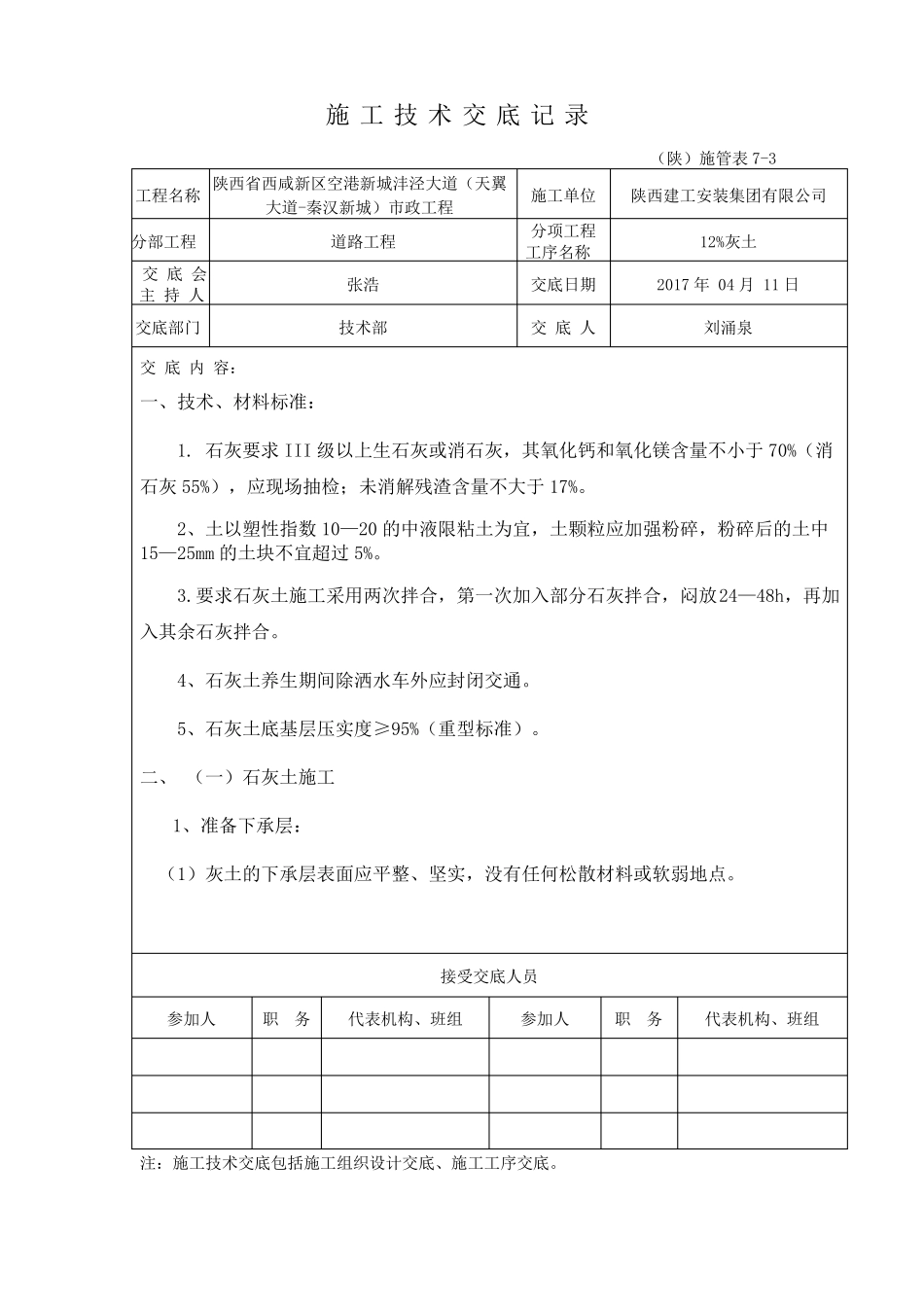

施 工 技 术 交 底 记 录(陕)施管表 7-3工程名称分部工程交 底 会主 持 人交底部门交 底 内 容:陕西省西咸新区空港新城沣泾大道(天翼大道-秦汉新城)市政工程道路工程张浩技术部施工单位分项工程工序名称交底日期交 底 人陕西建工安装集团有限公司12%灰土2017 年 04 月 11 日刘涌泉一、技术、材料标准:1
石灰要求 III 级以上生石灰或消石灰,其氧化钙和氧化镁含量不小于 70%(消石灰 55%),应现场抽检;未消解残渣含量不大于 17%
2、土以塑性指数 10—20 的中液限粘土为宜,土颗粒应加强粉碎,粉碎后的土中15—25mm 的土块不宜超过 5%
要求石灰土施工采用两次拌合,第一次加入部分石灰拌合,闷放24—48h,再加入其余石灰拌合
4、石灰土养生期间除洒水车外应封闭交通
5、石灰土底基层压实度≥95%(重型标准)
二、 (一)石灰土施工1、准备下承层:(1)灰土的下承层表面应平整、坚实,没有任何松散材料或软弱地点
接受交底人员参加人职务代表机构、班组参加人职务代表机构、班组注:施工技术交底包括施工组织设计交底、施工工序交底

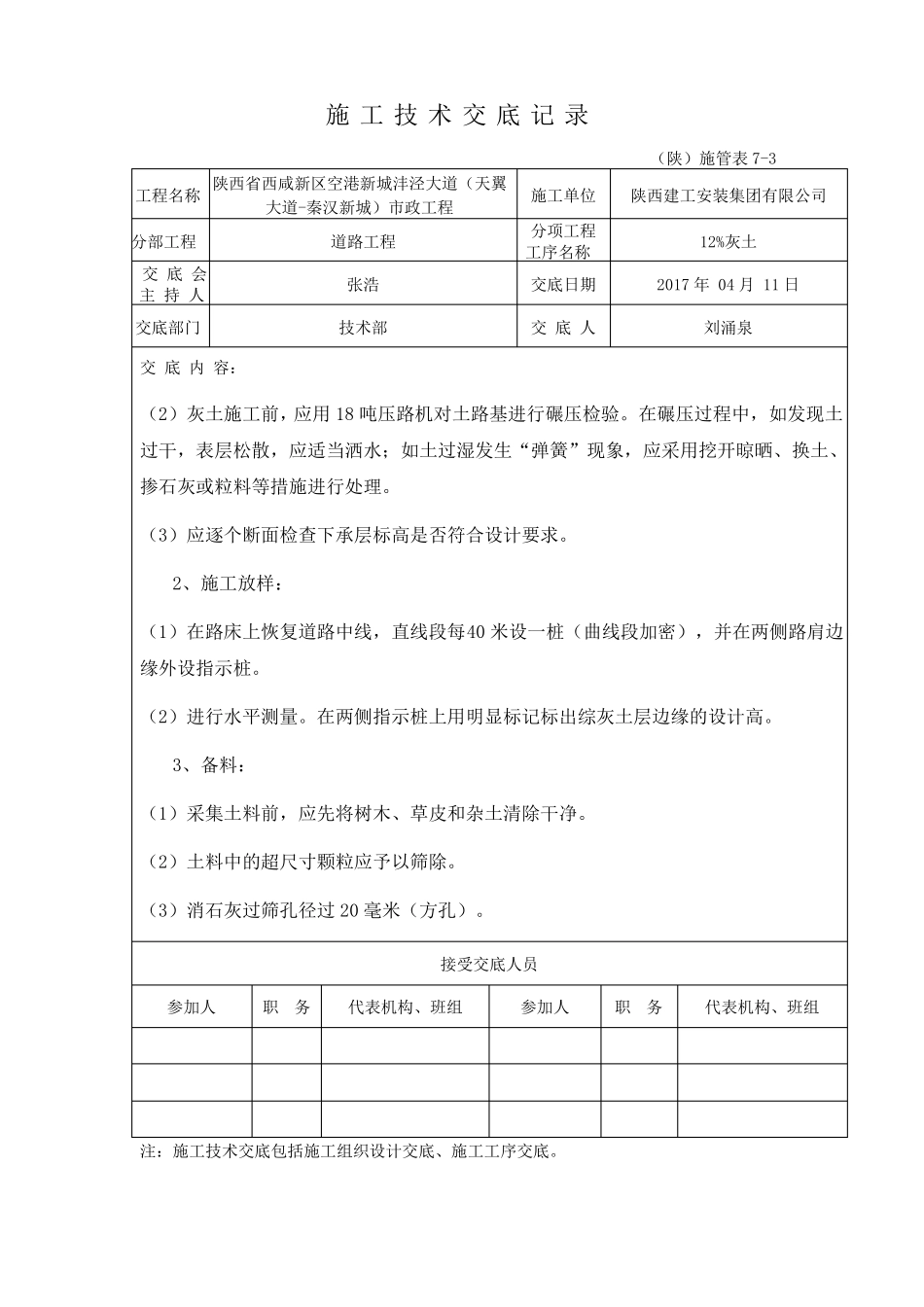

施 工 技 术 交 底 记 录(陕)施管表 7-3工程名称分部工程交 底 会主 持 人交底部门交 底 内 容:陕西省西咸新区空港新城沣泾大道(天翼大道-秦汉新城)市政工程道路工程张浩技术部施工单位分项工程工序名称交底日期交 底 人陕西建工安装集团有限公司12%灰土2017 年 04 月 11 日刘涌泉(2)灰土施工前,应用 18 吨压路机对土路基进行碾压检验
在碾压过程中,如发现土过干,表层松散,应适当洒水;如土过湿发生“弹簧”现象,应采用挖开晾晒、换土、掺石灰或粒料等措施进行处理
(3)应逐个断面检查下承层标高是否符合设计要求
2、施工放样:(1)在路床上恢复道路中线,直线段每40 米设一桩(曲线段加密),并在两侧路肩
