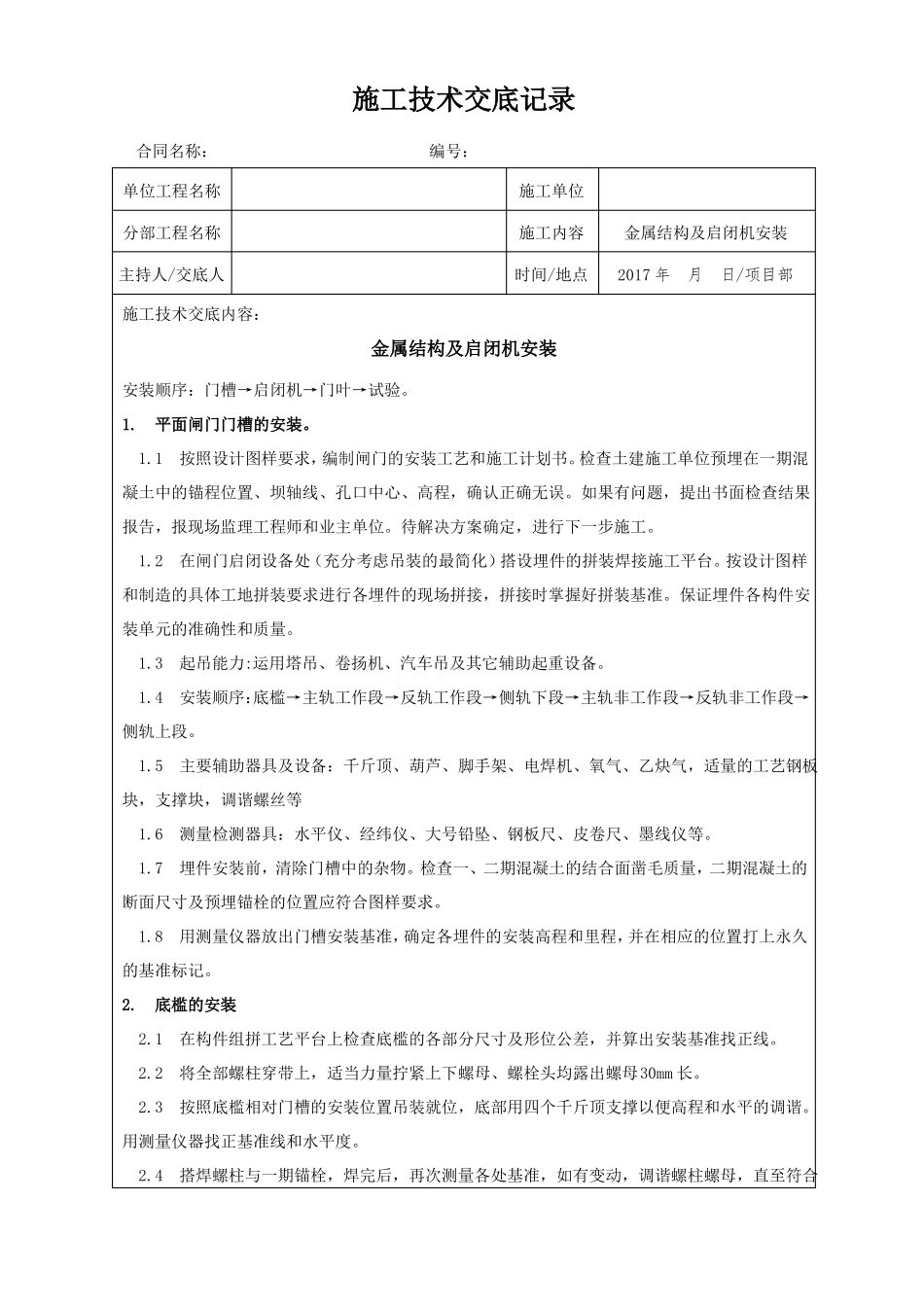

施工技术交底记录合同名称:编号:单位工程名称分部工程名称主持人/交底人施工技术交底内容:施工单位施工内容时间/地点金属结构及启闭机安装2017 年月日/项目部金属结构及启闭机安装安装顺序:门槽→启闭机→门叶→试验
平面闸门门槽的安装
1按照设计图样要求,编制闸门的安装工艺和施工计划书
检查土建施工单位预埋在一期混凝土中的锚程位置、坝轴线、孔口中心、高程,确认正确无误
如果有问题,提出书面检查结果报告,报现场监理工程师和业主单位
待解决方案确定,进行下一步施工
2在闸门启闭设备处(充分考虑吊装的最简化)搭设埋件的拼装焊接施工平台
按设计图样和制造的具体工地拼装要求进行各埋件的现场拼接,拼接时掌握好拼装基准
保证埋件各构件安装单元的准确性和质量
3起吊能力:运用塔吊、卷扬机、汽车吊及其它辅助起重设备
4安装顺序:底槛→主轨工作段→反轨工作段→侧轨下段→主轨非工作段→反轨非工作段→侧轨上段
5主要辅助器具及设备:千斤顶、葫芦、脚手架、电焊机、氧气、乙炔气,适量的工艺钢板块,支撑块,调谐螺丝等1
6测量检测器具:水平仪、经纬仪、大号铅坠、钢板尺、皮卷尺、墨线仪等
7埋件安装前,清除门槽中的杂物
检查一、二期混凝土的结合面凿毛质量,二期混凝土的断面尺寸及预埋锚栓的位置应符合图样要求
8用测量仪器放出门槽安装基准,确定各埋件的安装高程和里程,并在相应的位置打上永久的基准标记

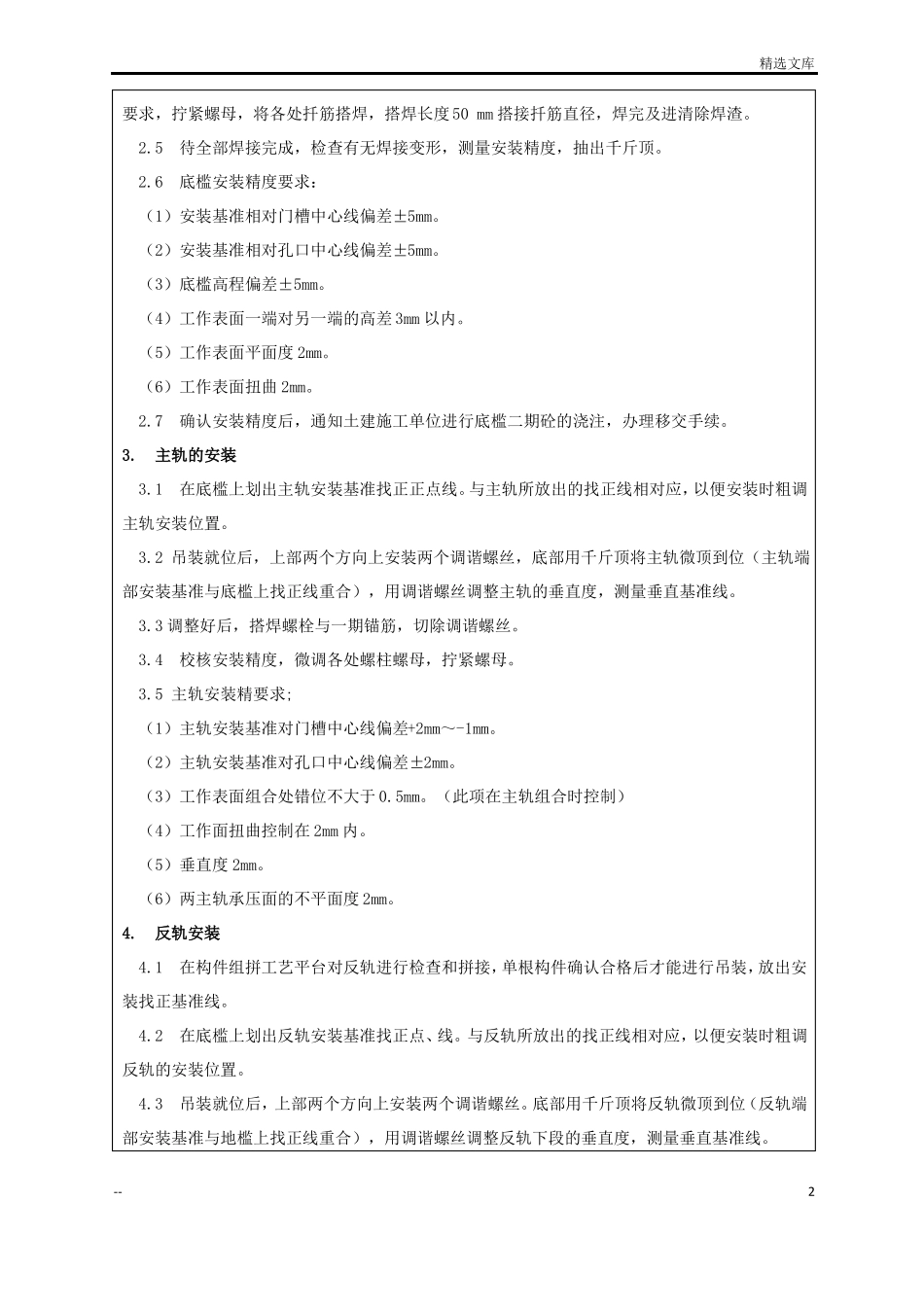

底槛的安装 2
1在构件组拼工艺平台上检查底槛的各部分尺寸及形位公差,并算出安装基准找正线
2将全部螺柱穿带上,适当力量拧紧上下螺母、螺栓头均露出螺母30mm 长
3按照底槛相对门槽的安装位置吊装就位,底部用四个千斤顶支撑以便高程和水平的调谐
用测量仪器找正基准线和水平度

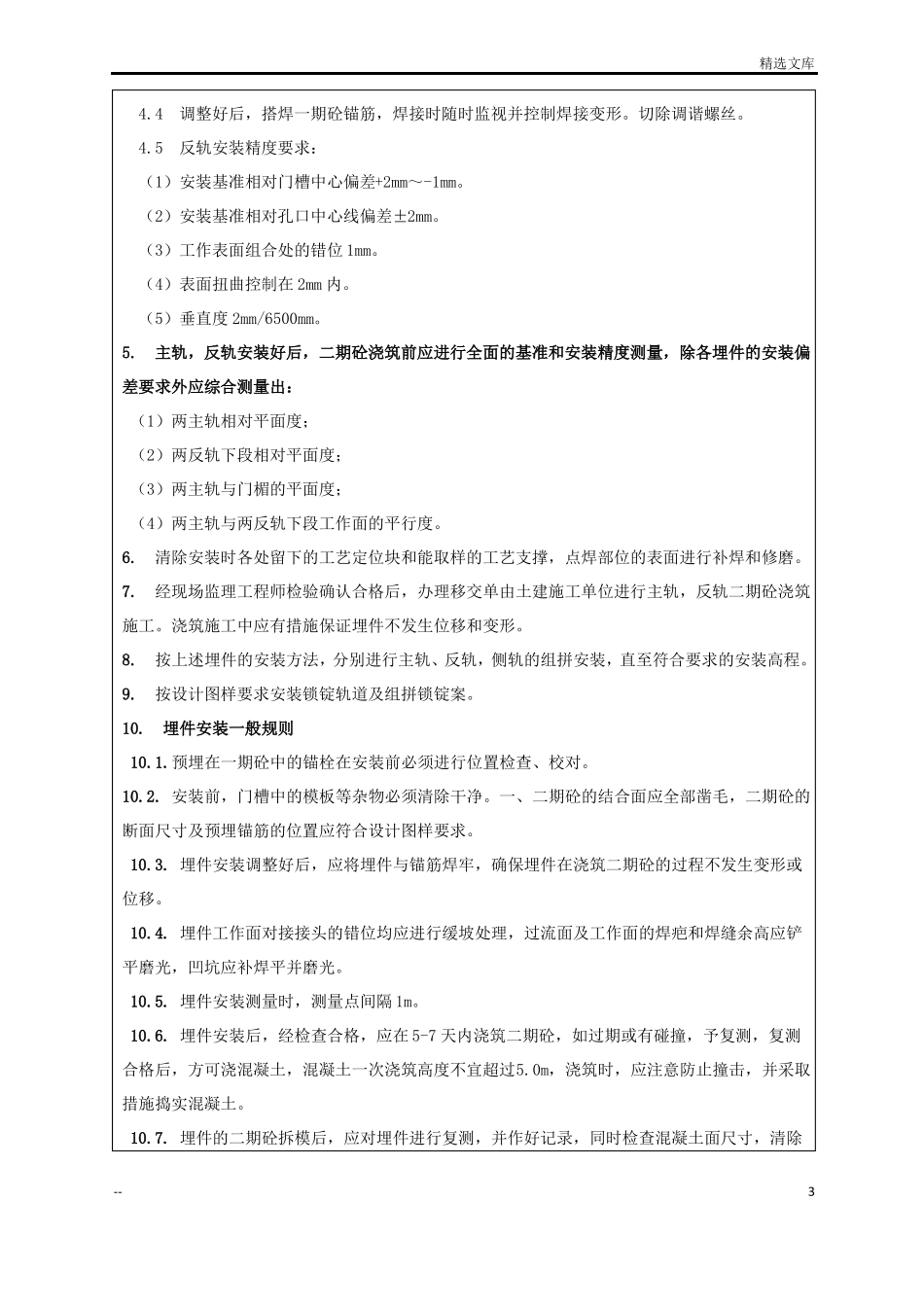

4搭焊螺柱与一期锚栓,焊完后,再次测量各处基准,如有变动,调谐螺柱螺母,直至符合精选文库要
