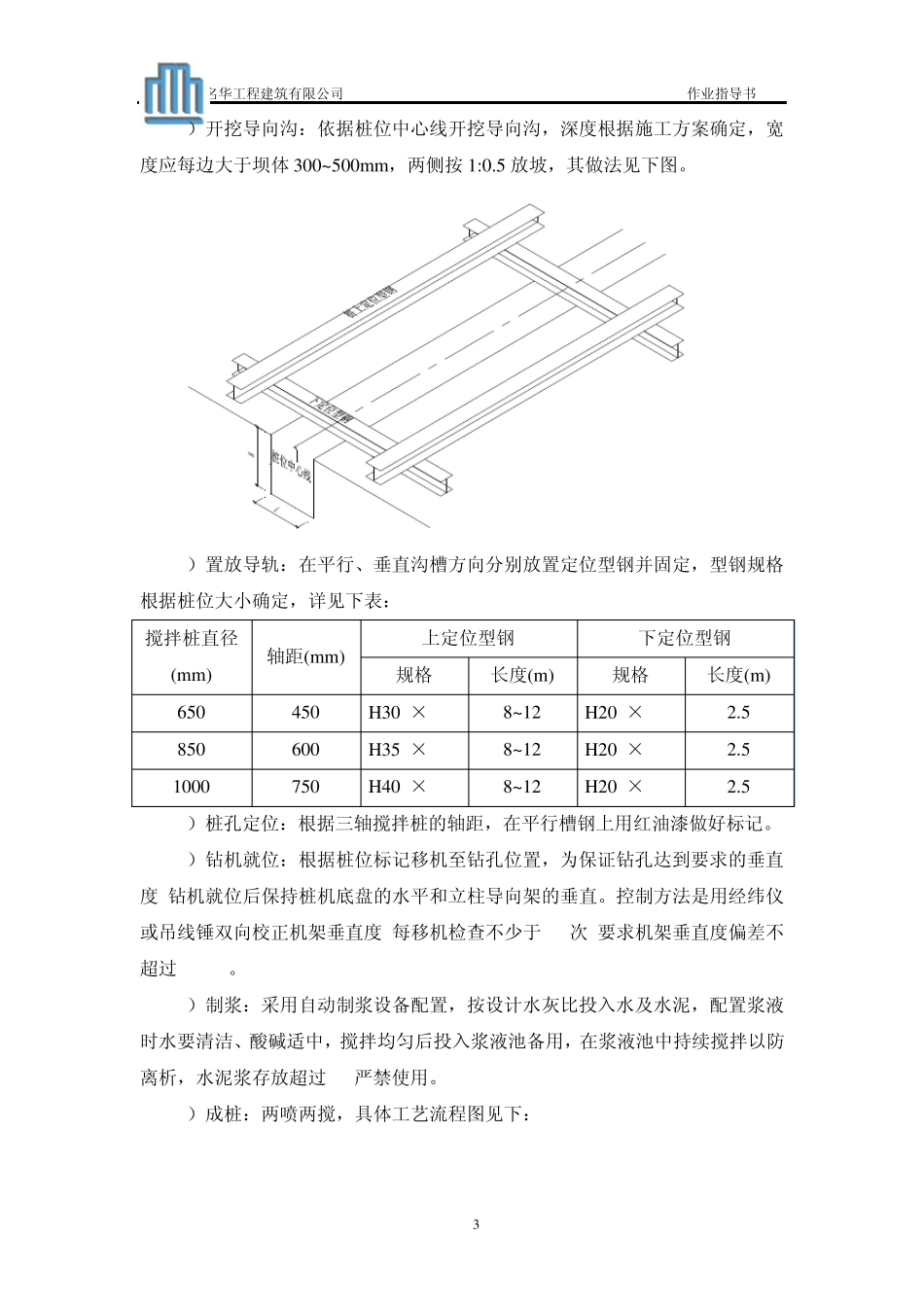

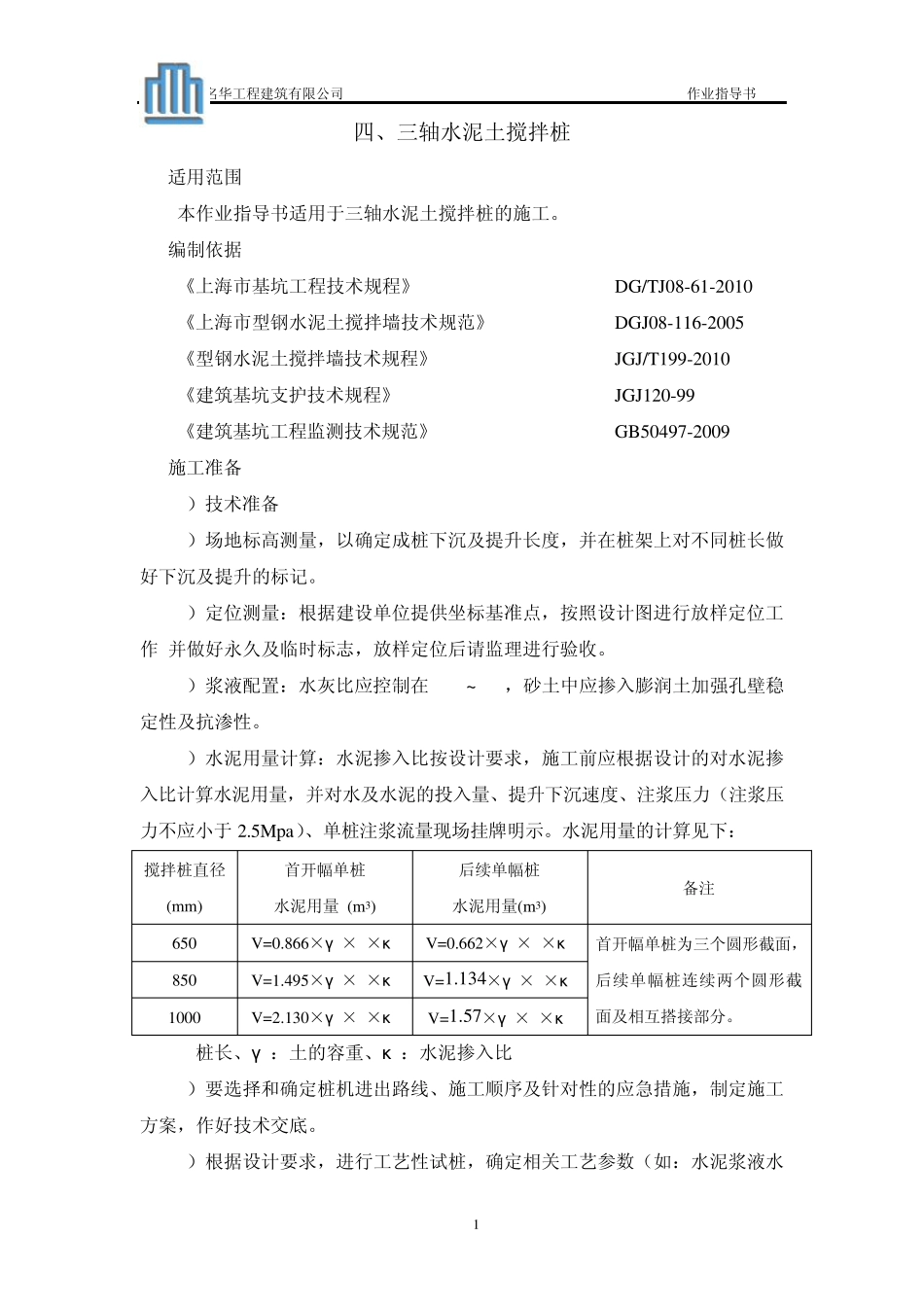

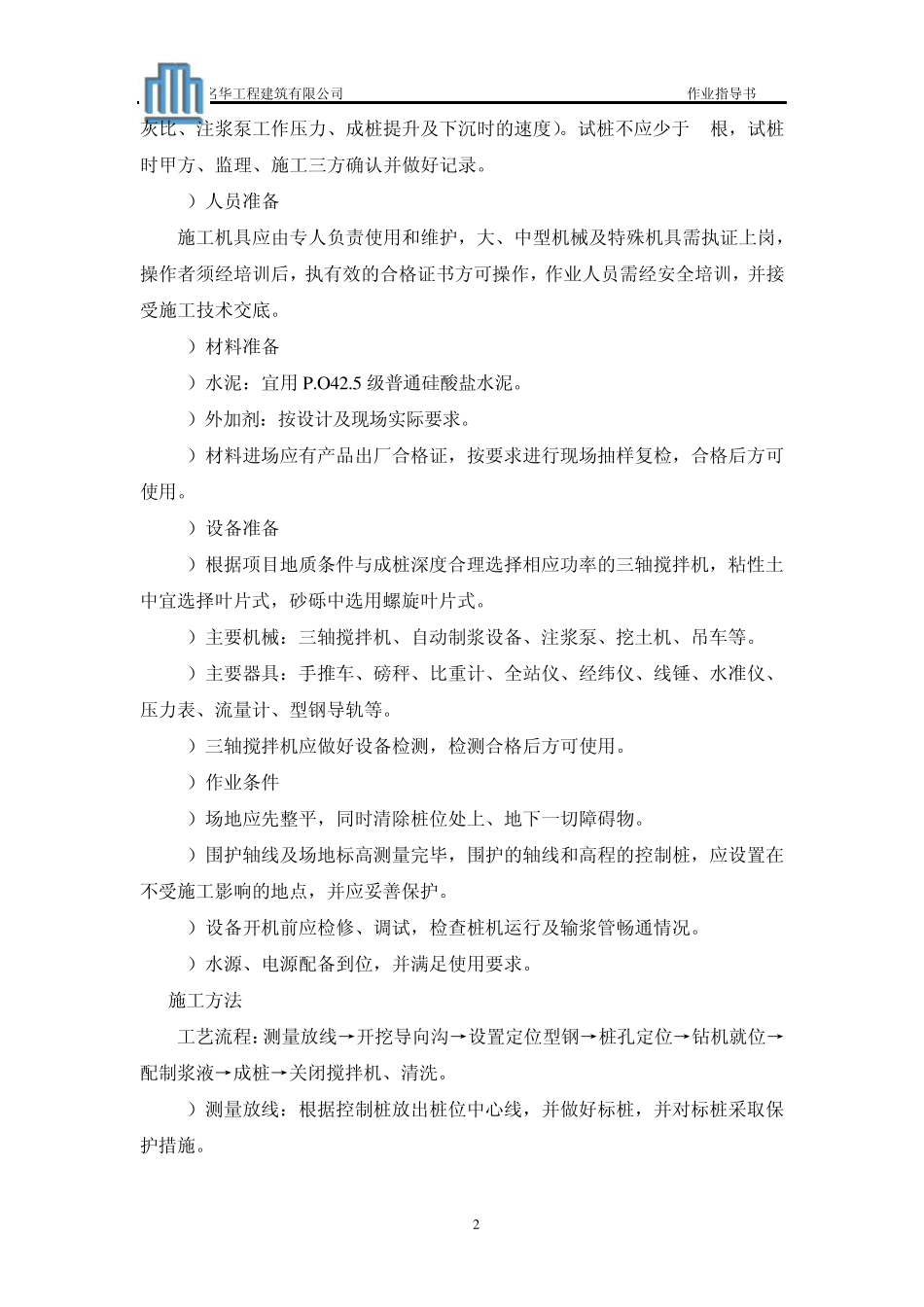

上海名华工程建筑有限公司 作业指导书 1 四、三轴水泥土搅拌桩 1 适用范围 本作业指导书适用于三轴水泥土搅拌桩的施工。 2 编制依据 《上海市基坑工程技术规程》 DG/TJ08-61-2010 《上海市型钢水泥土搅拌墙技术规范》 DGJ08-116-2005 《型钢水泥土搅拌墙技术规程》 JGJ/T199-2010 《建筑基坑支护技术规程》 JGJ120-99 《建筑基坑工程监测技术规范》 GB50497-2009 3 施工准备 1)技术准备 a)场地标高测量,以确定成桩下沉及提升长度,并在桩架上对不同桩长做好下沉及提升的标记。 b)定位测量:根据建设单位提供坐标基准点,按照设计图进行放样定位工作,并做好永久及临时标志,放样定位后请监理进行验收。 c)浆液配置:水灰比应控制在 1.5~2.0,砂土中应掺入膨润土加强孔壁稳定性及抗渗性。 d)水泥用量计算:水泥掺入比按设计要求,施工前应根据设计的对水泥掺入比计算水泥用量,并对水及水泥的投入量、提升下沉速度、注浆压力(注浆压力不应小于 2.5Mpa)、单桩注浆流量现场挂牌明示。水泥用量的计算见下: 搅拌桩直径(mm) 首开幅单桩 水泥用量 (m3) 后续单幅桩 水泥用量(m3) 备注 650 V=0.866×γ ×L×κ V=0.662×γ ×L×κ 首开幅单桩为三个圆形截面,后续单幅桩连续两个圆形截面及相互搭接部分。 850 V=1.495×γ ×L×κ V=1.134×γ ×L×κ 1000 V=2.130×γ ×L×κ V=1.57×γ ×L×κ L:桩长、γ :土的容重、κ :水泥掺入比 e)要选择和确定桩机进出路线、施工顺序及针对性的应急措施,制定施工方案,作好技术交底。 f)根据设计要求,进行工艺性试桩,确定相关工艺参数(如:水泥浆液水 上海名华工程建筑有限公司 作业指导书 2 灰比、注浆泵工作压力、成桩提升及下沉时的速度)。试桩不应少于 2根,试桩时甲方、监理、施工三方确认并做好记录。 2)人员准备 施工机具应由专人负责使用和维护,大、中型机械及特殊机具需执证上岗,操作者须经培训后,执有效的合格证书方可操作,作业人员需经安全培训,并接受施工技术交底。 3)材料准备 a)水泥:宜用 P.O42.5 级普通硅酸盐水泥。 b)外加剂:按设计及现场实际要求。 c)材料进场应有产品出厂合格证,按要求进行现场抽样复检,合格后方可使用。 4)设备准备 a)根据项目地质条件与成桩深度合理选择相应功率的三轴搅拌机,粘性土中宜选择叶片式,砂砾中选用螺旋叶片式。 b)主要机械:三轴搅拌机、自动制...
