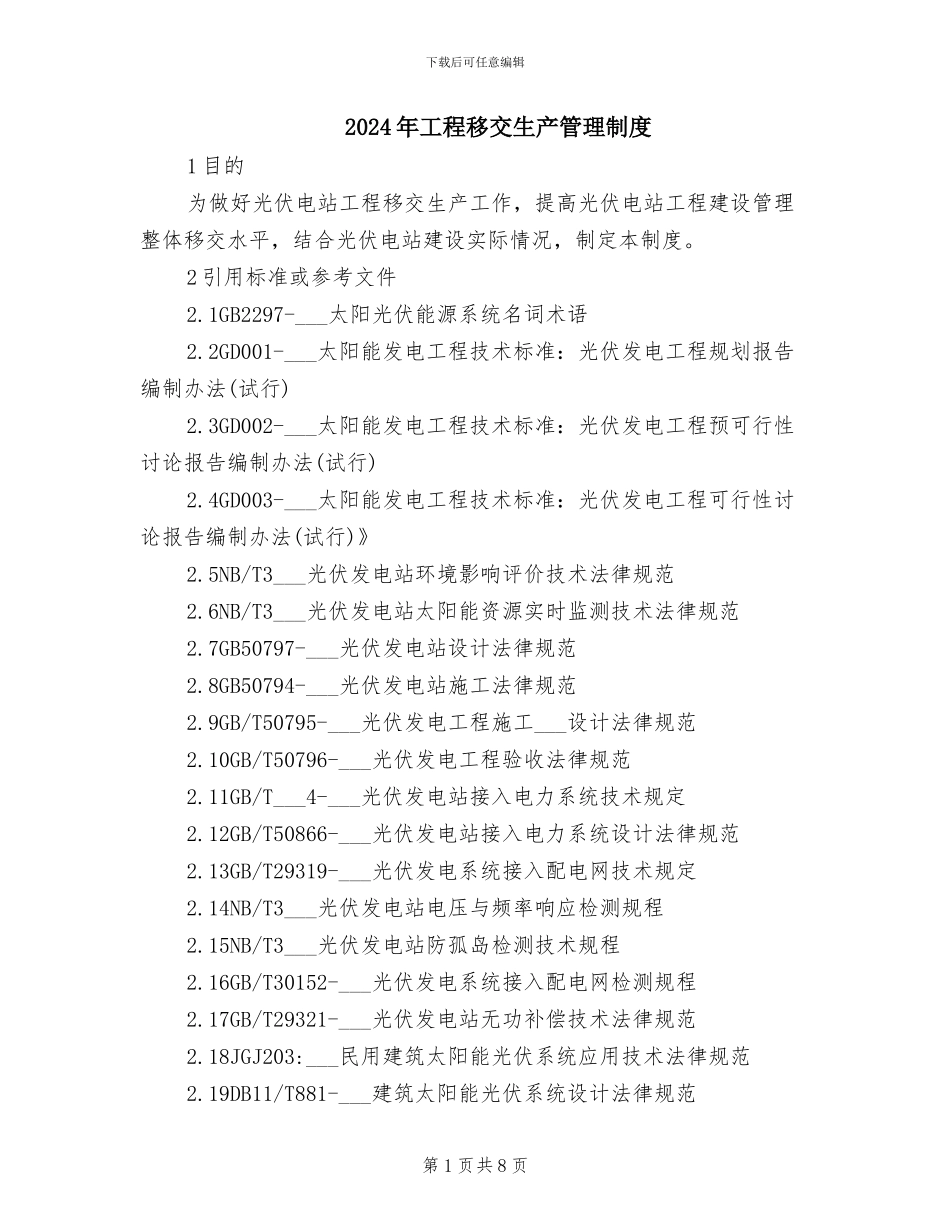

下载后可任意编辑2024 年工程移交生产管理制度1 目的为做好光伏电站工程移交生产工作,提高光伏电站工程建设管理整体移交水平,结合光伏电站建设实际情况,制定本制度
2 引用标准或参考文件2
1GB2297-___太阳光伏能源系统名词术语2
2GD001-___太阳能发电工程技术标准:光伏发电工程规划报告编制办法(试行)2
3GD002-___太阳能发电工程技术标准:光伏发电工程预可行性讨论报告编制办法(试行)2
4GD003-___太阳能发电工程技术标准:光伏发电工程可行性讨论报告编制办法(试行)》2
5NB/T3___光伏发电站环境影响评价技术法律规范2
6NB/T3___光伏发电站太阳能资源实时监测技术法律规范2
7GB50797-___光伏发电站设计法律规范2
8GB50794-___光伏发电站施工法律规范2
9GB/T50795-___光伏发电工程施工___设计法律规范2

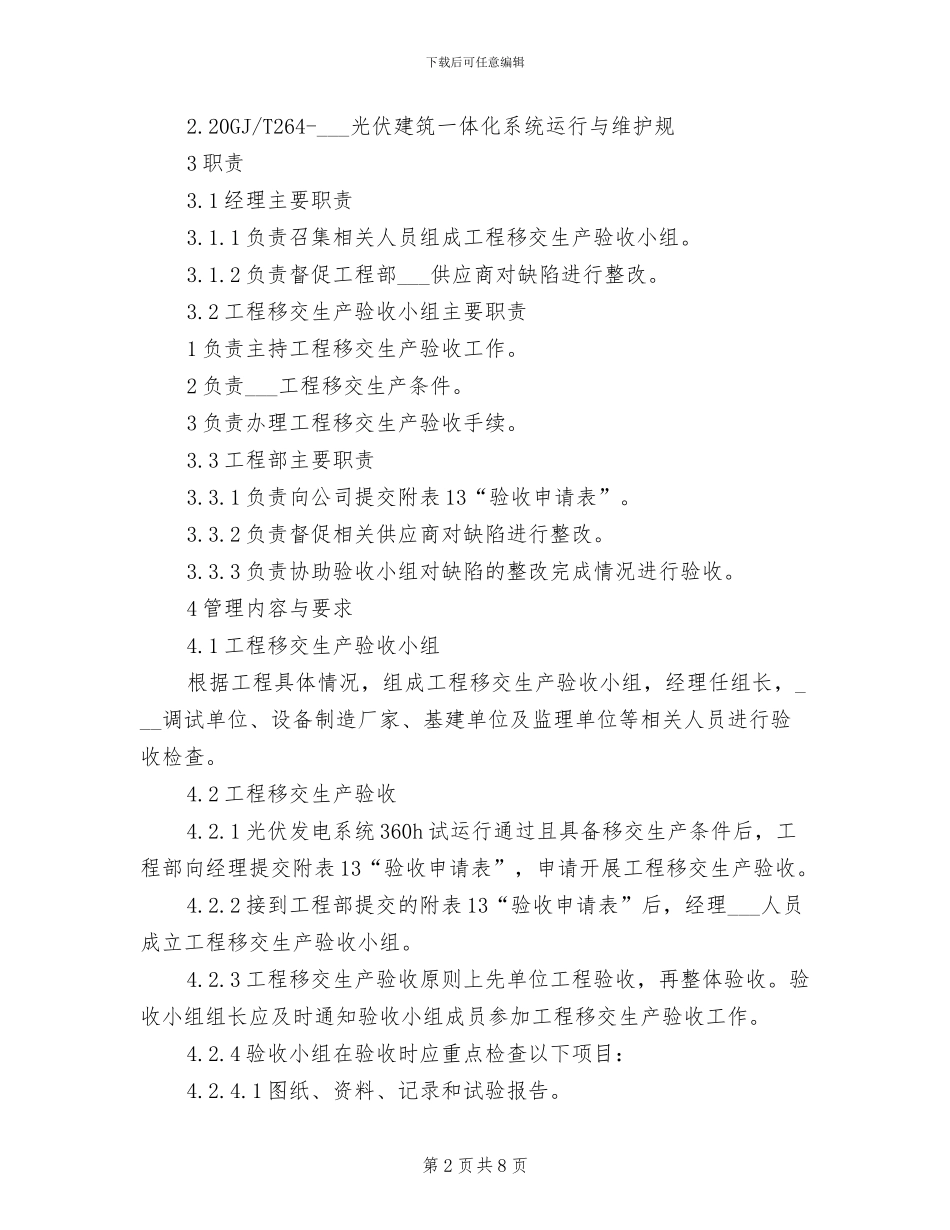

10GB/T50796-___光伏发电工程验收法律规范2
11GB/T___4-___光伏发电站接入电力系统技术规定2
12GB/T50866-___光伏发电站接入电力系统设计法律规范2
13GB/T29319-___光伏发电系统接入配电网技术规定2
14NB/T3___光伏发电站电压与频率响应检测规程2
15NB/T3___光伏发电站防孤岛检测技术规程2
16GB/T30152-___光伏发电系统接入配电网检测规程2
17GB/T29321-___光伏发电站无功补偿技术法律规范2
18JGJ203:___民用建筑太阳能光伏系统应用技术法律规范2
19DB11/T881-___建筑太阳能光伏系统设计法律规范第 1 页共 8 页下载后可任意编辑2

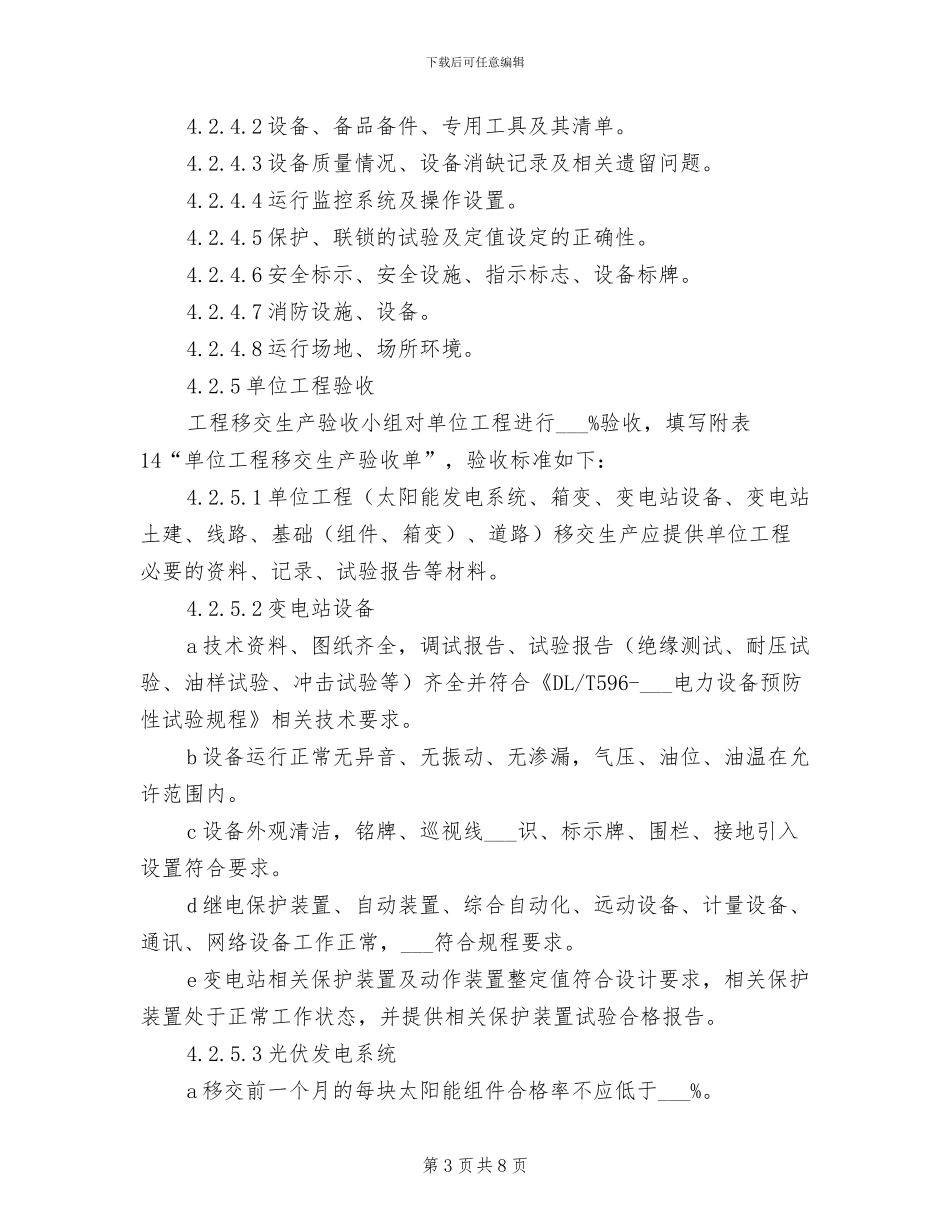

20GJ/T264-___光伏建筑一体化系统运行与维护规3 职责3
1 经理主要职责3
1 负责召集相关人员组成工程移交生产验收小组
