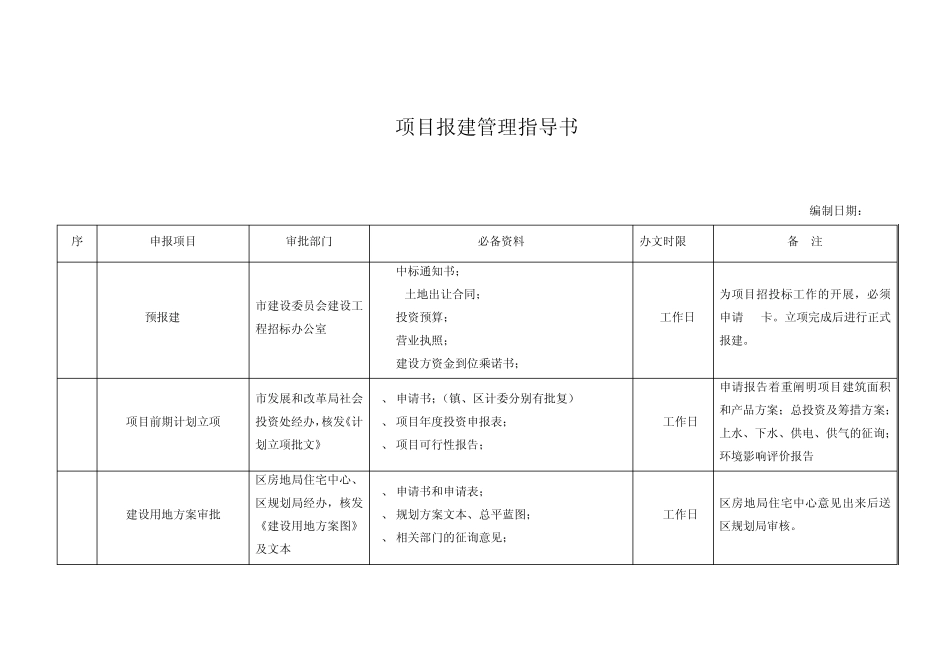

项目报建管理指导书 编制日期: 序 申报项目 审批部门 必备资料 办文时限 备 注 1 预报建 市建设委员会建设工程招标办公室 1
中标通知书; 2
2土地出让合同; 3
投资预算; 4
营业执照; 5
建设方资金到位乘诺书; 7工作日 为项目招投标工作的开展,必须申请IC卡
立项完成后进行正式报建
2 项目前期计划立项 市发展和改革局社会投资处经办,核发《计划立项批文》 1、 申请书;(镇、区计委分别有批复) 2、 项目年度投资申报表; 3、 项目可行性报告; 20工作日 申请报告着重阐明项目建筑面积和产品方案;总投资及筹措方案;上水、下水、供电、供气的征询;环境影响评价报告 3 建设用地方案审批 区房地局住宅中心、区规划局经办,核发《建设用地方案图》及文本 1、 申请书和申请表; 2、 规划方案文本、总平蓝图; 3、 相关部门的征询意见; 40工作日 区房地局住宅中心意见出来后送区规划局审核

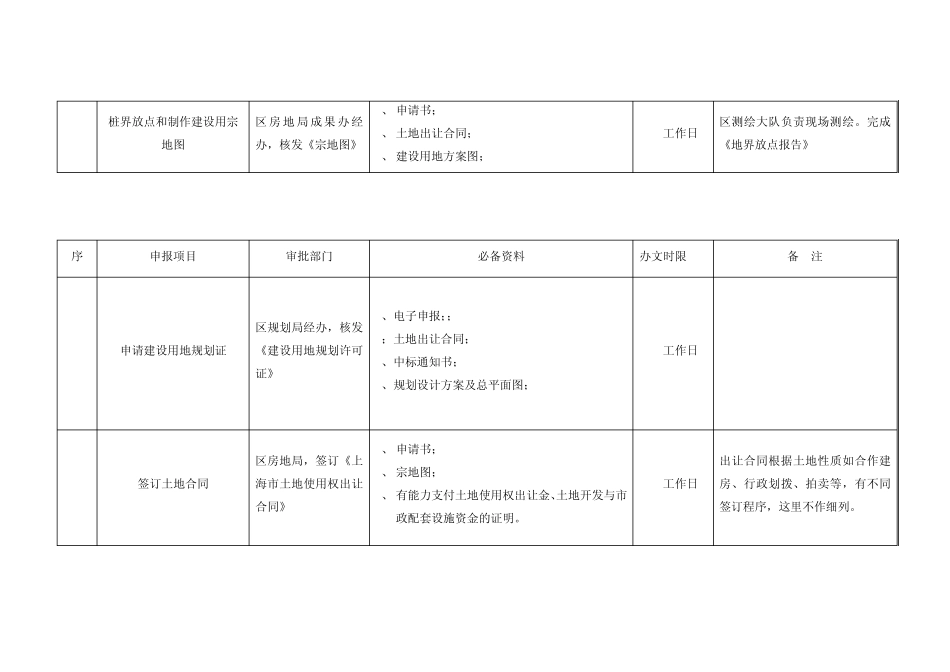

4 桩界放点和制作建设用宗地图 区房地局成果办经办,核发《宗地图》 1、 申请书; 2、 土地出让合同; 3、 建设用地方案图; 15工作日 区测绘大队负责现场测绘
完成《地界放点报告》 序 申报项目 审批部门 必备资料 办文时限 备 注 5 申请建设用地规划证 区规划局经办,核发《建设用地规划许可证》 1、电子申报;; 2;土地出让合同; 3、中标通知书; 4、规划设计方案及总平面图; 20工作日 6 签订土地合同 区房地局,签订《上海市土地使用权出让合同》 1、 申请书; 2、 宗地图; 3、 有能力支付土地使用权出让金、土地开发与市政配套设施资金的证明
40工作日 出让合同根据土地性质如合作建房、行政划拨、拍卖等,有不同签订程序,这里不作细列

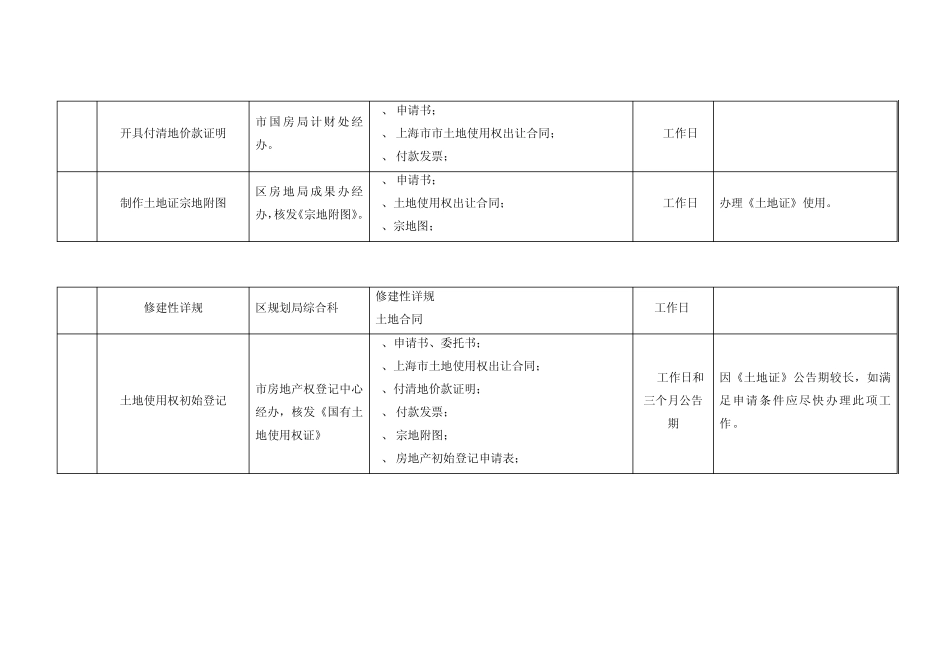

7 开具付清地价款证明 市国房局计财处经办
1、 申请书; 2、 上海市市土地使用权出让合同; 3、 付款发票;
