电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

不锈钢给排水专项施工方案1

不锈钢给排水专项施工方案1_第1页
1/10
不锈钢给排水专项施工方案1_第2页
2/10
不锈钢给排水专项施工方案1_第3页
3/10

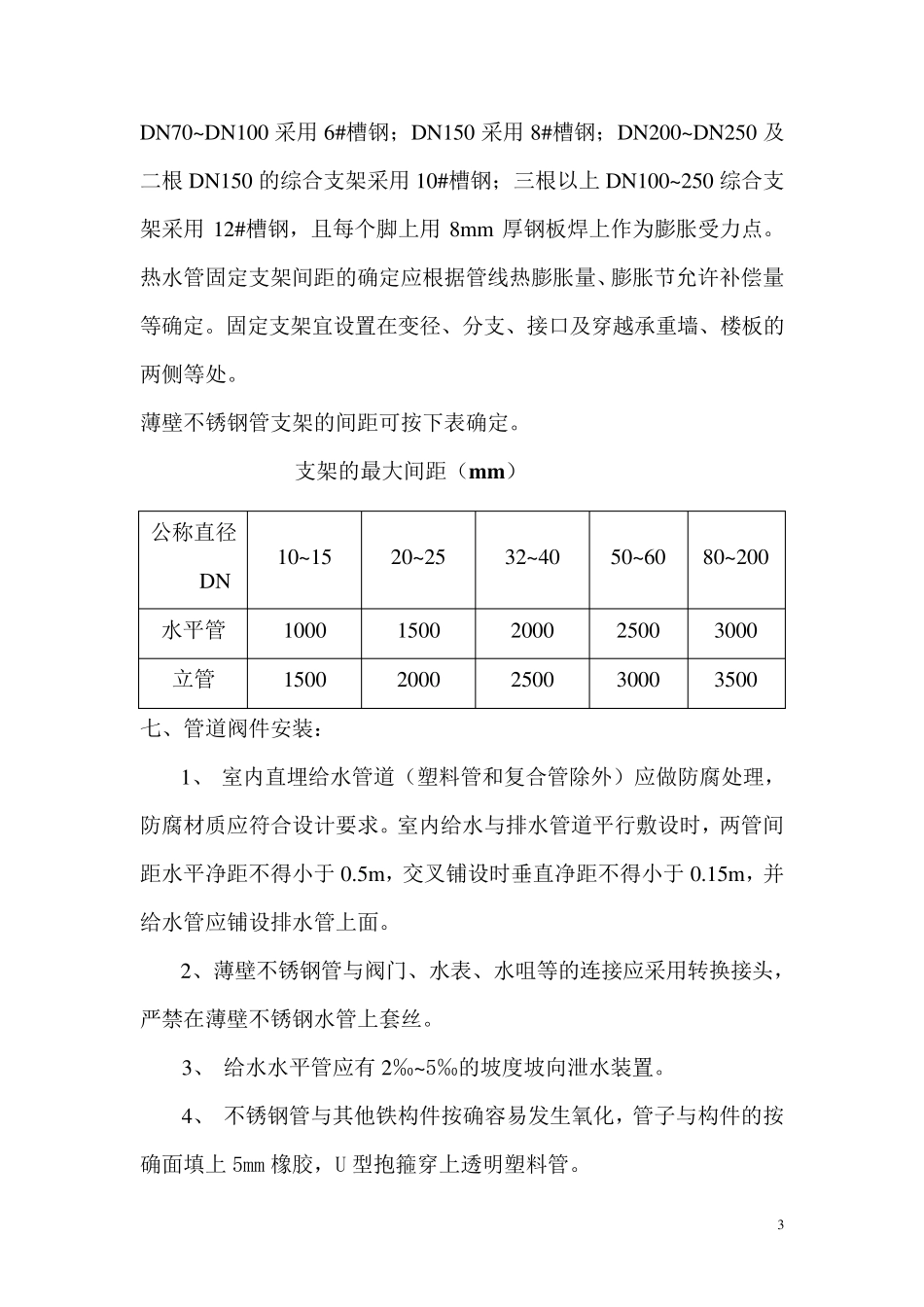

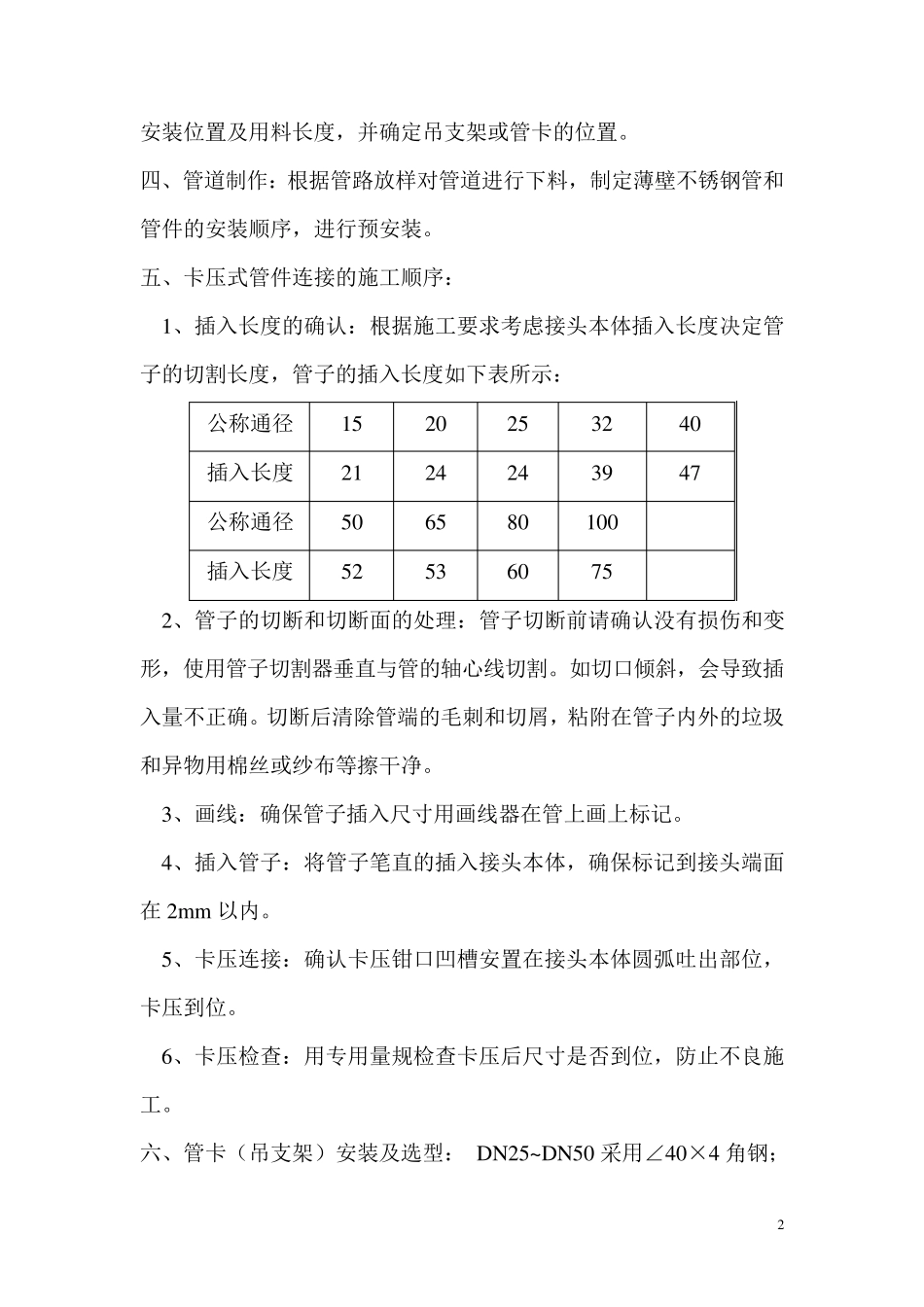

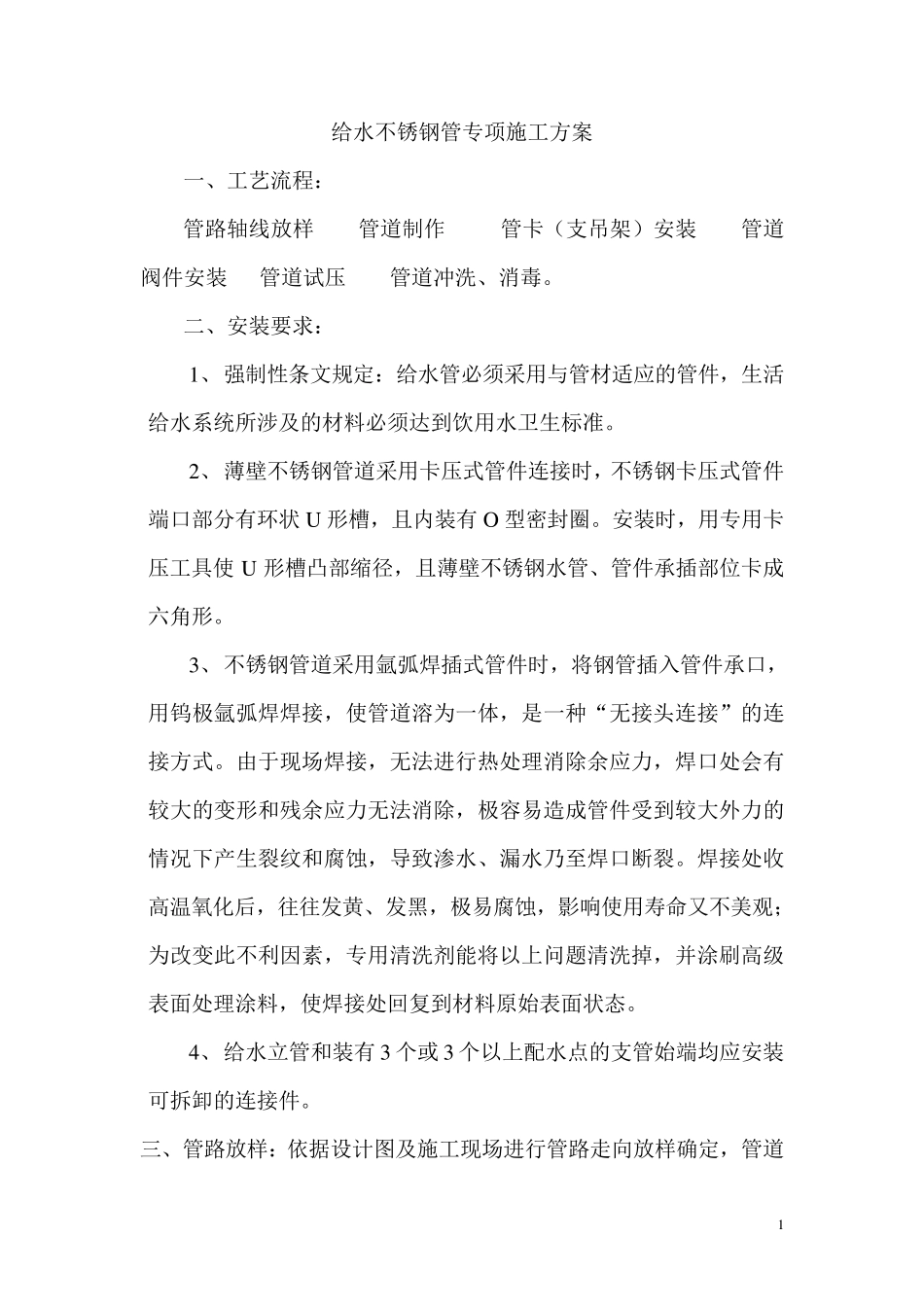

1 给水不锈钢管专项施工方案 一、工艺流程: 管路轴线放样 管道制作 管卡(支吊架)安装 管道阀件安装 管道试压 管道冲洗、消毒。 二、安装要求: 1、 强制性条文规定:给水管必须采用与管材适应的管件,生活给水系统所涉及的材料必须达到饮用水卫生标准。 2、 薄壁不锈钢管道采用卡压式管件连接时,不锈钢卡压式管件端口部分有环状U 形槽,且内装有O 型密封圈。安装时,用专用卡压工具使U 形槽凸部缩径,且薄壁不锈钢水管、管件承插部位卡成六角形。 3、 不锈钢管道采用氩弧焊插式管件时,将钢管插入管件承口,用钨极氩弧焊焊接,使管道溶为一体,是一种“无接头连接”的连接方式。由于现场焊接,无法进行热处理消除余应力,焊口处会有较大的变形和残余应力无法消除,极容易造成管件受到较大外力的情况下产生裂纹和腐蚀,导致渗水、漏水乃至焊口断裂。焊接处收高温氧化后,往往发黄、发黑,极易腐蚀,影响使用寿命又不美观;为改变此不利因素,专用清洗剂能将以上问题清洗掉,并涂刷高级表面处理涂料,使焊接处回复到材料原始表面状态。 4、 给水立管和装有3 个或 3 个以上配水点的支管始端均应安装可拆卸的连接件。 三、管路放样:依据设计图及施工现场进行管路走向放样确定,管道 2 安装位置及用料长度,并确定吊支架或管卡的位置。 四、管道制作:根据管路放样对管道进行下料,制定薄壁不锈钢管和管件的安装顺序,进行预安装。 五、卡压式管件连接的施工顺序: 1、插入长度的确认:根据施工要求考虑接头本体插入长度决定管子的切割长度,管子的插入长度如下表所示: 公称通径 15 20 25 32 40 插入长度 21 24 24 39 47 公称通径 50 65 80 100 插入长度 52 53 60 75 2、管子的切断和切断面的处理:管子切断前请确认没有损伤和变形,使用管子切割器垂直与管的轴心线切割。如切口倾斜,会导致插入量不正确。切断后清除管端的毛刺和切屑,粘附在管子内外的垃圾和异物用棉丝或纱布等擦干净。 3、画线:确保管子插入尺寸用画线器在管上画上标记。 4、插入管子:将管子笔直的插入接头本体,确保标记到接头端面在 2mm 以内。 5、卡压连接:确认卡压钳口凹槽安置在接头本体圆弧吐出部位,卡压到位。 6、卡压检查:用专用量规检查卡压后尺寸是否到位,防止不良施工。 六、管卡(吊支架)安装及选型: DN25~DN50 采用∠40×4 角钢; 3 DN70~DN100 采 用 6#槽 钢 ; DN150 采 用 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

不锈钢给排水专项施工方案1

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
