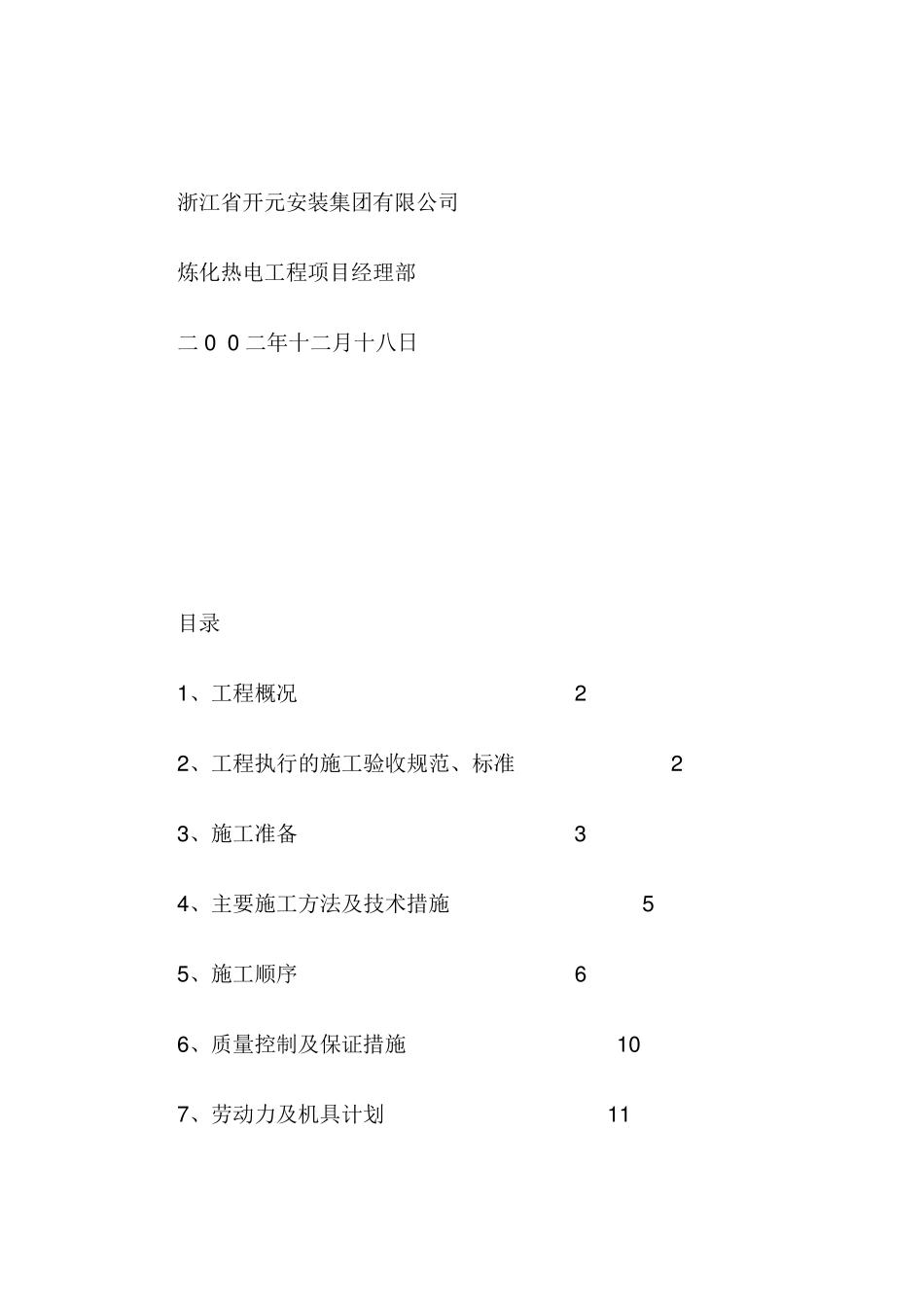

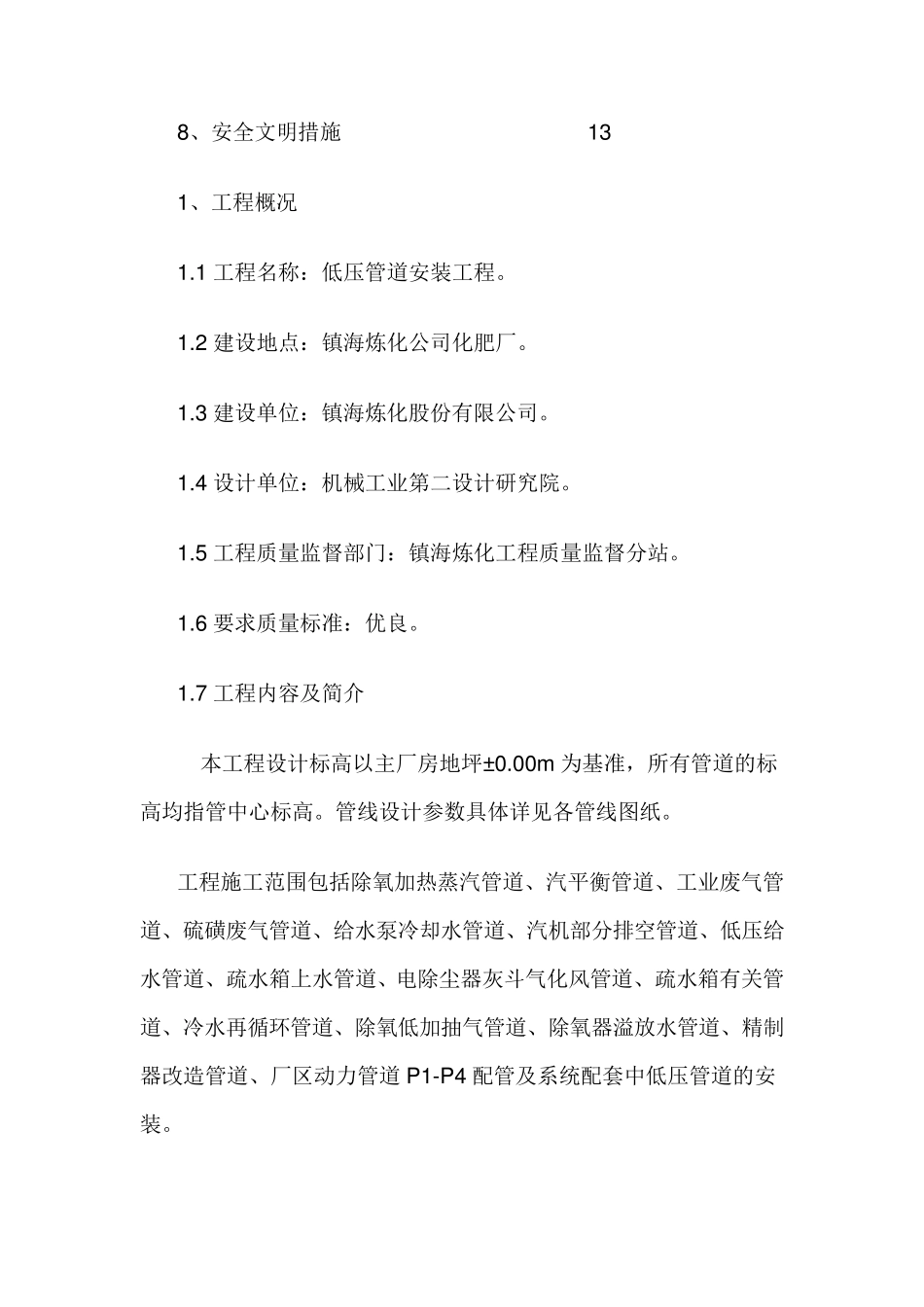

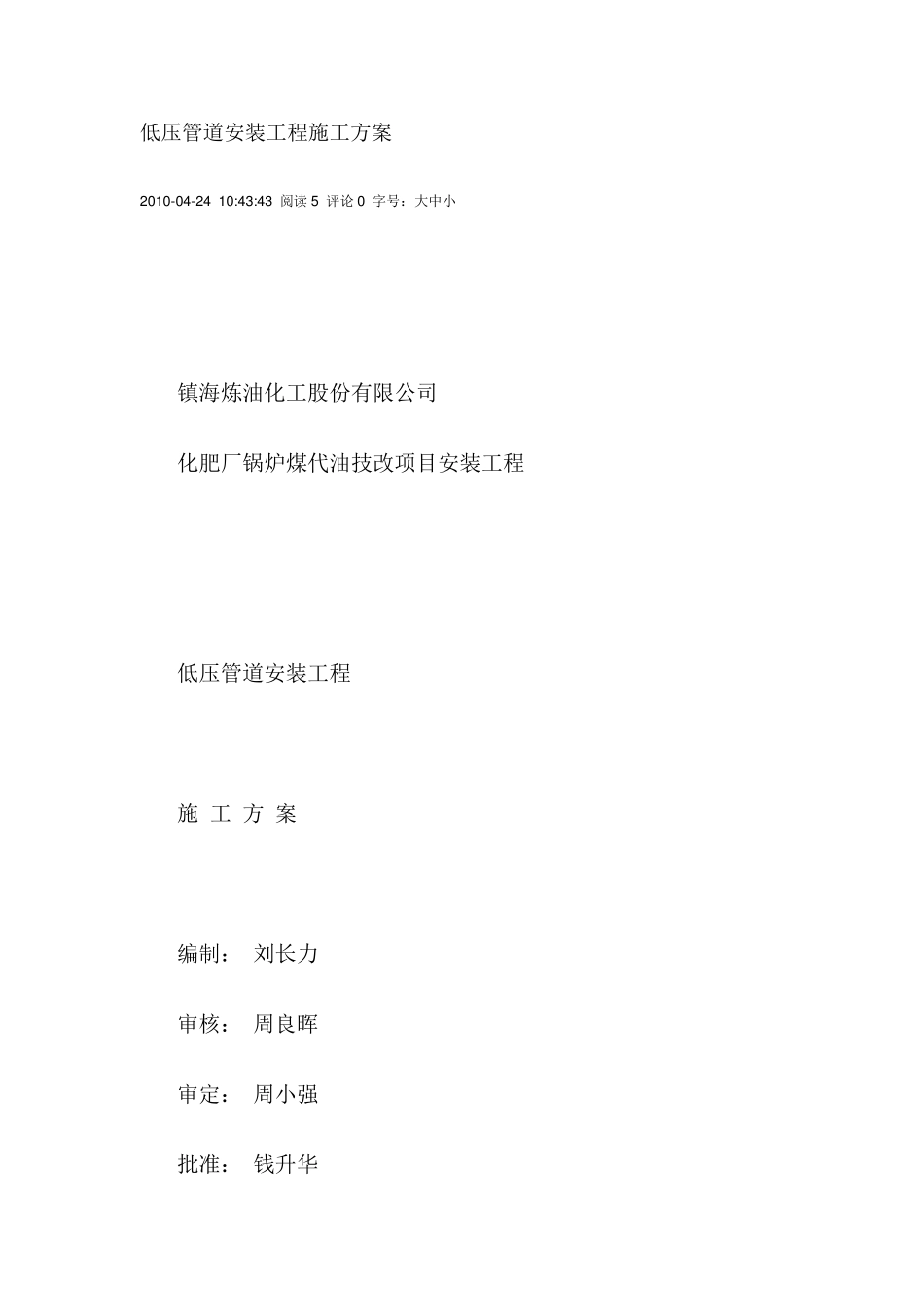

低压管道安装工程施工方案 2010-04-24 10:43:43 阅读5 评论0 字号:大中小 镇海炼油化工股份有限公司 化肥厂锅炉煤代油技改项目安装工程 低压管道安装工程 施 工 方 案 编制: 刘长力 审核: 周良晖 审定: 周小强 批准: 钱升华 浙江省开元安装集团有限公司 炼化热电工程项目经理部 二0 0 二年十二月十八日 目录 1 、工程概况 2 2 、工程执行的施工验收规范、标准 2 3 、施工准备 3 4 、主要施工方法及技术措施 5 5 、施工顺序 6 6 、质量控制及保证措施 1 0 7 、劳动力及机具计划 1 1 8、安全文明措施 13 1、工程概况 1
1 工程名称:低压管道安装工程
2 建设地点:镇海炼化公司化肥厂
3 建设单位:镇海炼化股份有限公司
4 设计单位:机械工业第二设计研究院
5 工程质量监督部门:镇海炼化工程质量监督分站
6 要求质量标准:优良
7 工程内容及简介 本工程设计标高以主厂房地坪±0
00m 为基准,所有管道的标高均指管中心标高
管线设计参数具体详见各管线图纸
工程施工范围包括除氧加热蒸汽管道、汽平衡管道、工业废气管道、硫磺废气管道、给水泵冷却水管道、汽机部分排空管道、低压给水管道、疏水箱上水管道、电除尘器灰斗气化风管道、疏水箱有关管道、冷水再循环管道、除氧低加抽气管道、除氧器溢放水管道、精制器改造管道、厂区动力管道 P1-P4 配管及系统配套中低压管道的安装
2、执行的施工及验收规范、标准 (1)《电力建设施工及验收技术规范(管道篇)》DL5031-94 (2)《电力建设施工及验收技术规范(焊接篇)》DL5007-92 (3)《电力建设施工及验收技术规范》——钢制承压管道对接焊接接头射线检验篇 DL/T5069-96 (4)《电力建设施工及验收技术规范》——管道焊接接头超声波检验篇
