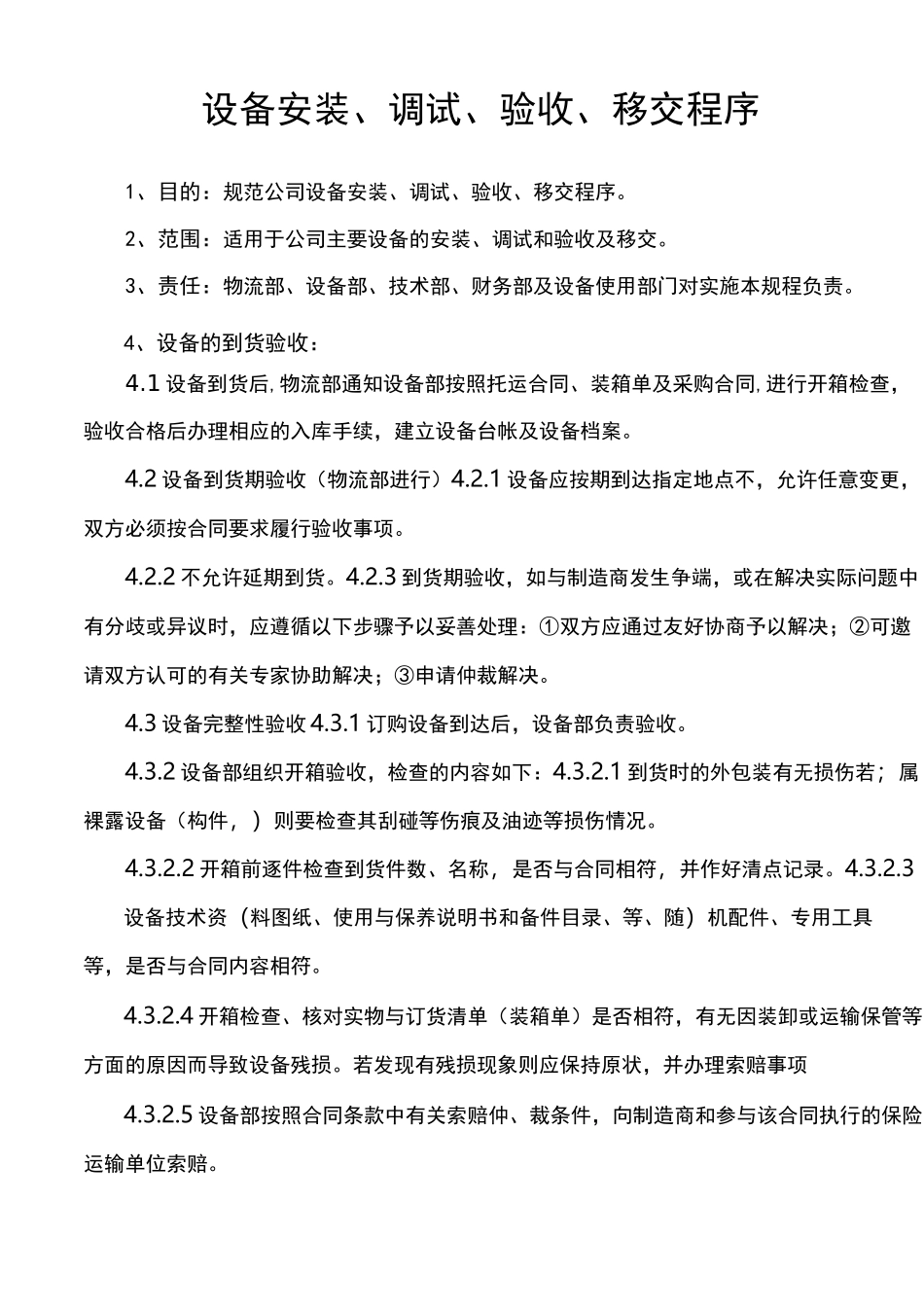

设备安装、调试、验收、移交程序1、目的:规范公司设备安装、调试、验收、移交程序
2、范围:适用于公司主要设备的安装、调试和验收及移交
3、责任:物流部、设备部、技术部、财务部及设备使用部门对实施本规程负责
4、设备的到货验收:4
1 设备到货后,物流部通知设备部按照托运合同、装箱单及采购合同,进行开箱检查,验收合格后办理相应的入库手续,建立设备台帐及设备档案
2 设备到货期验收(物流部进行)4
1 设备应按期到达指定地点不,允许任意变更,双方必须按合同要求履行验收事项
2 不允许延期到货
3 到货期验收,如与制造商发生争端,或在解决实际问题中有分歧或异议时,应遵循以下步骤予以妥善处理:①双方应通过友好协商予以解决;②可邀请双方认可的有关专家协助解决;③申请仲裁解决
3 设备完整性验收 4
1 订购设备到达后,设备部负责验收
2 设备部组织开箱验收,检查的内容如下:4
1 到货时的外包装有无损伤若;属裸露设备(构件,)则要检查其刮碰等伤痕及油迹等损伤情况
2 开箱前逐件检查到货件数、名称,是否与合同相符,并作好清点记录
3设备技术资(料图纸、使用与保养说明书和备件目录、等、随)机配件、专用工具等,是否与合同内容相符
4 开箱检查、核对实物与订货清单(装箱单)是否相符,有无因装卸或运输保管等方面的原因而导致设备残损
若发现有残损现象则应保持原状,并办理索赔事项4
5 设备部按照合同条款中有关索赔仲、裁条件,向制造商和参与该合同执行的保险、运输单位索赔

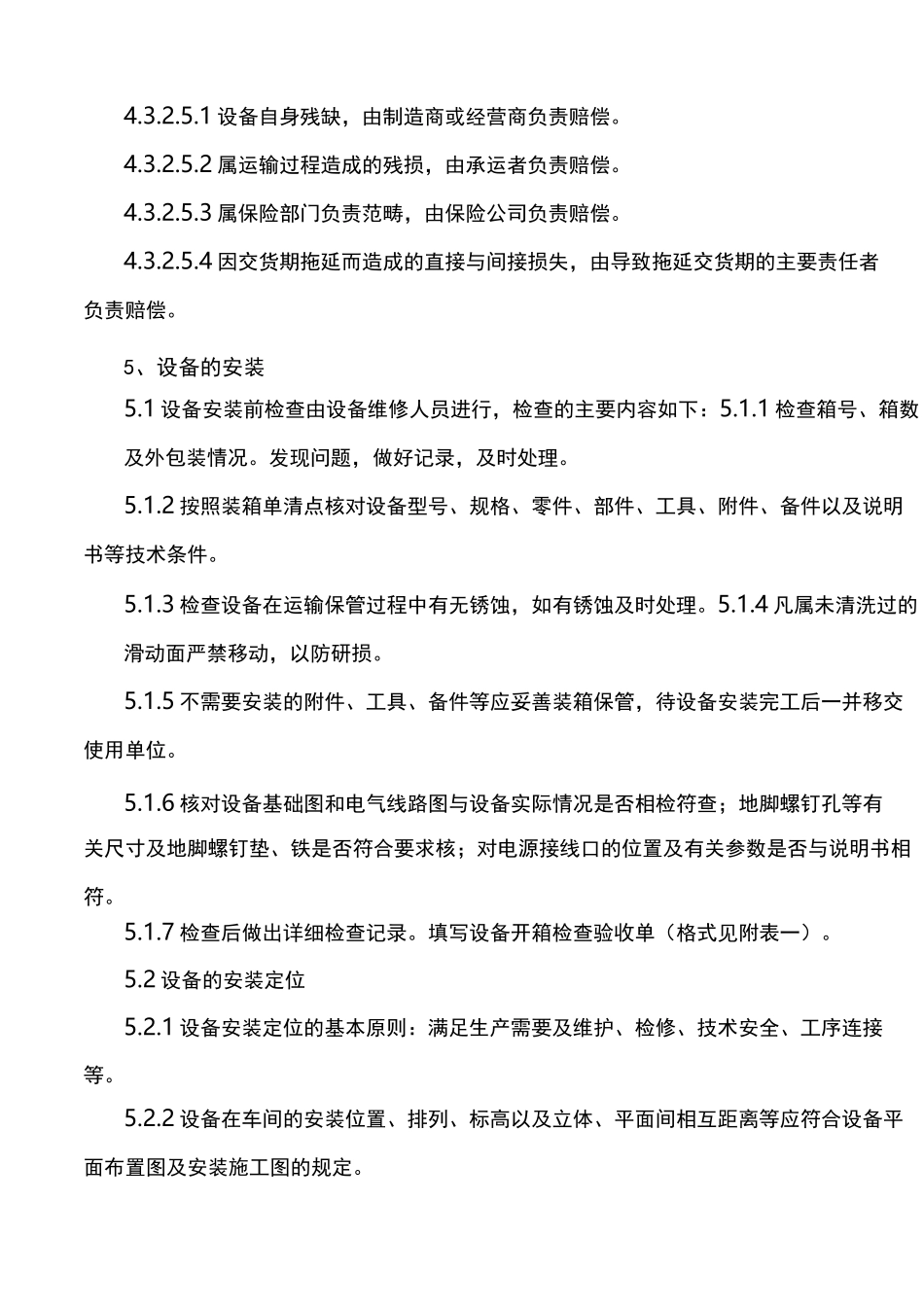

1 设备自身残缺,由制造商或经营商负责赔偿
2 属运输过程造成的残损,由承运者负责赔偿
3 属保险部门负责范畴,由保险公司负责赔偿
4 因交货期拖延而造成的直接与间接损失,由导
