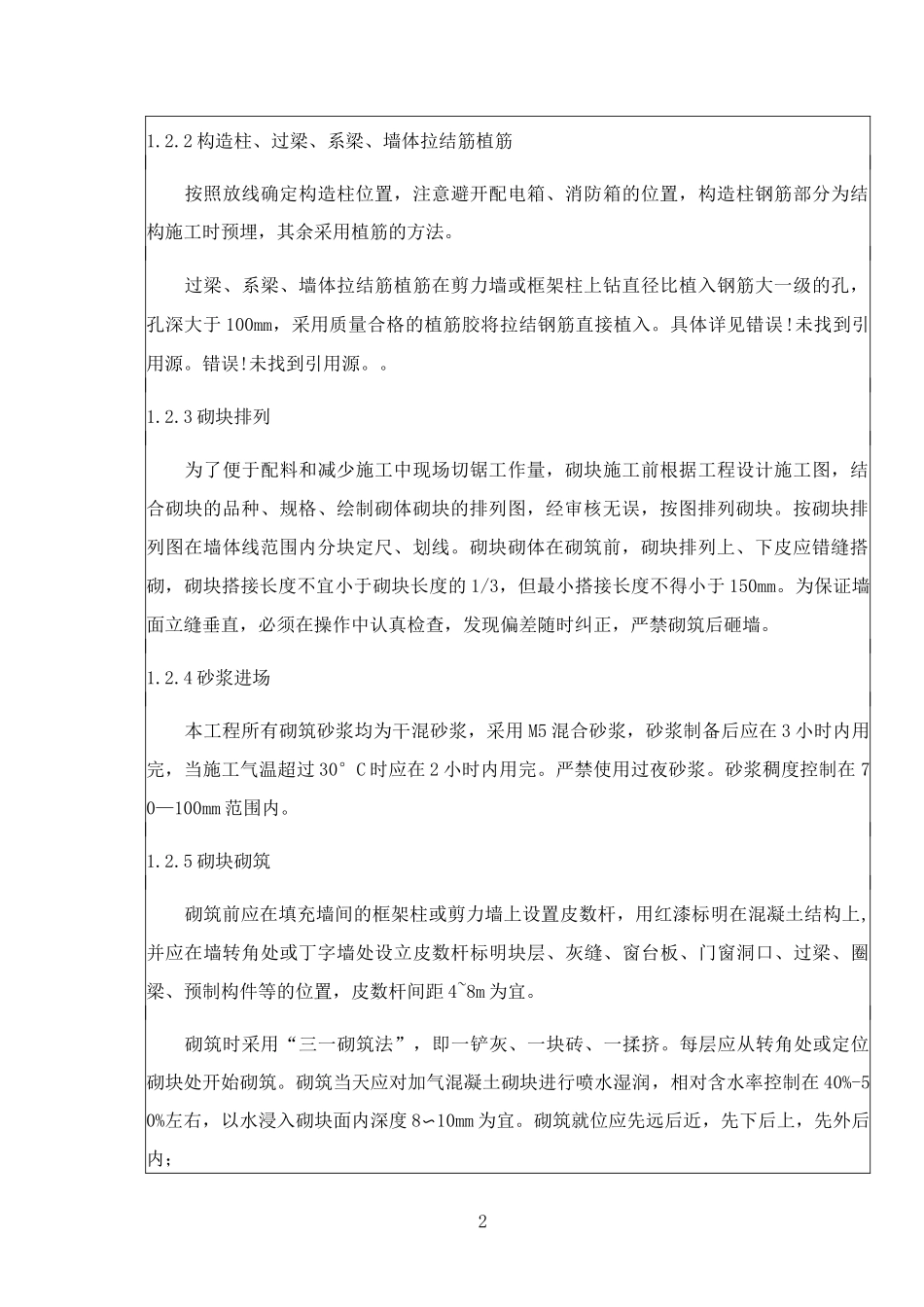

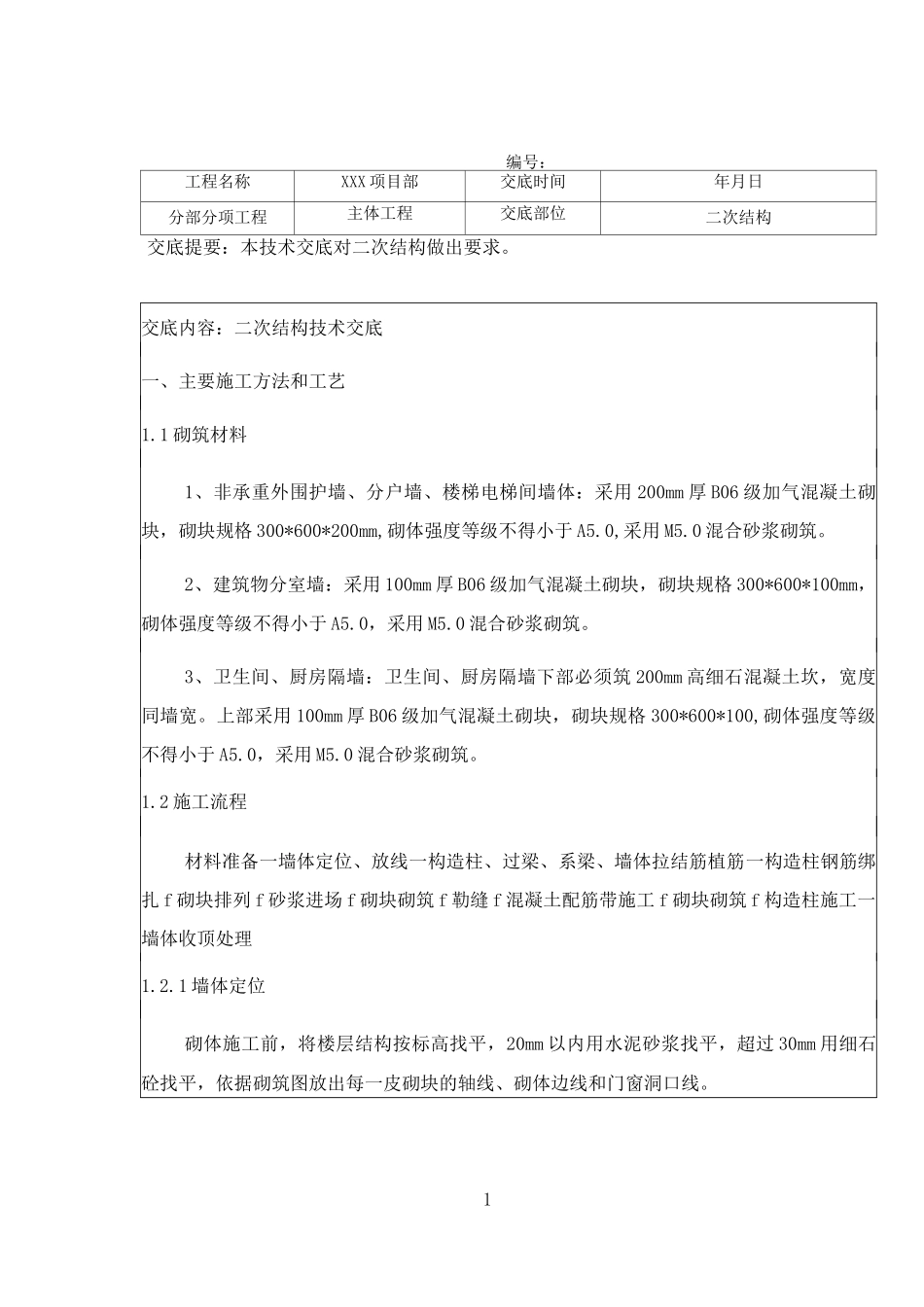

1编号:工程名称XXX 项目部交底时间年月日分部分项工程主体工程交底部位二次结构交底提要:本技术交底对二次结构做出要求。交底内容:二次结构技术交底一、主要施工方法和工艺1.1 砌筑材料1、非承重外围护墙、分户墙、楼梯电梯间墙体:采用 200mm 厚 B06 级加气混凝土砌块,砌块规格 300*600*200mm,砌体强度等级不得小于 A5.0,采用 M5.0 混合砂浆砌筑。2、建筑物分室墙:采用 100mm 厚 B06 级加气混凝土砌块,砌块规格 300*600*100mm,砌体强度等级不得小于 A5.0,采用 M5.0 混合砂浆砌筑。3、卫生间、厨房隔墙:卫生间、厨房隔墙下部必须筑 200mm 高细石混凝土坎,宽度同墙宽。上部采用 100mm 厚 B06 级加气混凝土砌块,砌块规格 300*600*100,砌体强度等级不得小于 A5.0,采用 M5.0 混合砂浆砌筑。1.2 施工流程材料准备一墙体定位、放线一构造柱、过梁、系梁、墙体拉结筋植筋一构造柱钢筋绑扎 f 砌块排列 f 砂浆进场 f 砌块砌筑 f 勒缝 f 混凝土配筋带施工 f 砌块砌筑 f 构造柱施工一墙体收顶处理1.2.1 墙体定位砌体施工前,将楼层结构按标高找平,20mm 以内用水泥砂浆找平,超过 30mm 用细石砼找平,依据砌筑图放出每一皮砌块的轴线、砌体边线和门窗洞口线。21.2.2 构造柱、过梁、系梁、墙体拉结筋植筋按照放线确定构造柱位置,注意避开配电箱、消防箱的位置,构造柱钢筋部分为结构施工时预埋,其余采用植筋的方法。过梁、系梁、墙体拉结筋植筋在剪力墙或框架柱上钻直径比植入钢筋大一级的孔,孔深大于 100mm,采用质量合格的植筋胶将拉结钢筋直接植入。具体详见错误!未找到引用源。错误!未找到引用源。。1.2.3 砌块排列为了便于配料和减少施工中现场切锯工作量,砌块施工前根据工程设计施工图,结合砌块的品种、规格、绘制砌体砌块的排列图,经审核无误,按图排列砌块。按砌块排列图在墙体线范围内分块定尺、划线。砌块砌体在砌筑前,砌块排列上、下皮应错缝搭砌,砌块搭接长度不宜小于砌块长度的 1/3,但最小搭接长度不得小于 150mm。为保证墙面立缝垂直,必须在操作中认真检查,发现偏差随时纠正,严禁砌筑后砸墙。1.2.4 砂浆进场本工程所有砌筑砂浆均为干混砂浆,采用 M5 混合砂浆,砂浆制备后应在 3 小时内用完,当施工气温超过 30°C 时应在 2 小时内用完。严禁使用过夜砂浆。砂浆稠度控制在 70—100mm 范围内。1.2.5 砌块砌筑砌筑前应在填充墙间的框架柱或剪力墙上设置...
