1#循环水凉水塔大修方案一、目的合成车间 1#循环水 NH-4500 型钢混结构冷却塔由海鸥公司 04 年设计并承建;单塔尺寸为 18X18m,单塔配置©9140mm 风机,185kw 电机驱动运行
在运行过程中发现塔组塔芯部件老化,导致换热效果差,拟对该塔组塔芯部件进行更换
二、确立项目检修负责人:刘江成三、隔离方案3
1 循环水工段相关责任人将 1#循环水凉水塔 T-4201A 进水上塔管线切断蝶阀关闭,风机电机断电拆线
2 施工单位、车间办理检修项目施工联络单,做好工作前安全分析及安全风险辨识等工作,按程序办理动火票
3 由庆丰公司在 1#循环水凉水塔底下扎好施工脚手架,并在脚手架上铺防水雨布,放置拆除旧填料时破损填料落入循环水池内
四、施工进度网络图该冷却塔组单塔施工周期 6 天,总施工周期 12 天,雨天延顺(本施工周期不包含前期准备工作,不包含业主部分施工时间)五、改造方案(一)拆除旧塔1、拆除顺序由外协施工单位从凉水塔顶部向下进行拆除:先拆收水器、喷头,再拆凉水塔内部填料
2、拆除填料在 1#循环水凉水塔上塔管线东侧的凉水塔壁上拆除 4*4 平方的运料孔(具体方位根据现场施工定),然后由外协施工人员人工从上往下拆除旧填料,为保证安全,拆空区域铺设跳板
填料共分上下两层,拆除填料时,将填料按纵向分成两个部分,采用分段作业
a、拆除上层填料,将填料通过运料口运出塔外
b、将一半底层填料运至塔外,随机安装底层填料
c、再拆除余下底层填料,再重新安装新填料
d、拆除的旧填料由吊车从 1#循环水凉水塔顶部吊装至循环水凉水塔南侧石子地面上,拆除彻底完成后用运输车装满后直接运至废料厂
(二)安装新塔旧塔拆除完毕后,应根据图纸核对基础尺寸,需整改的应及时整改并复验

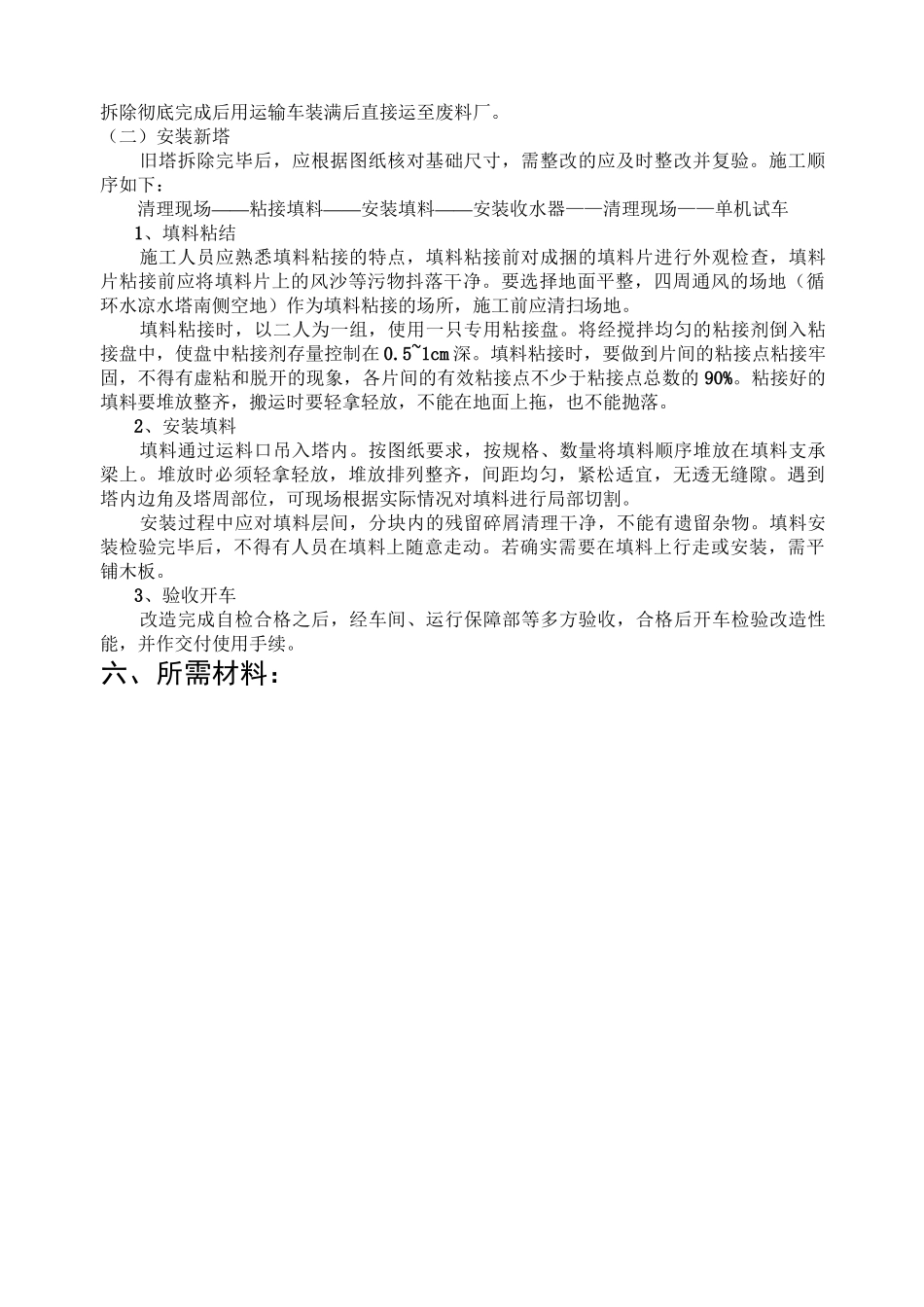

施工顺序如下:清理现场——粘接填料——安装填料——安装收水器——清理现场——单机试车1、填料粘结施工人员
