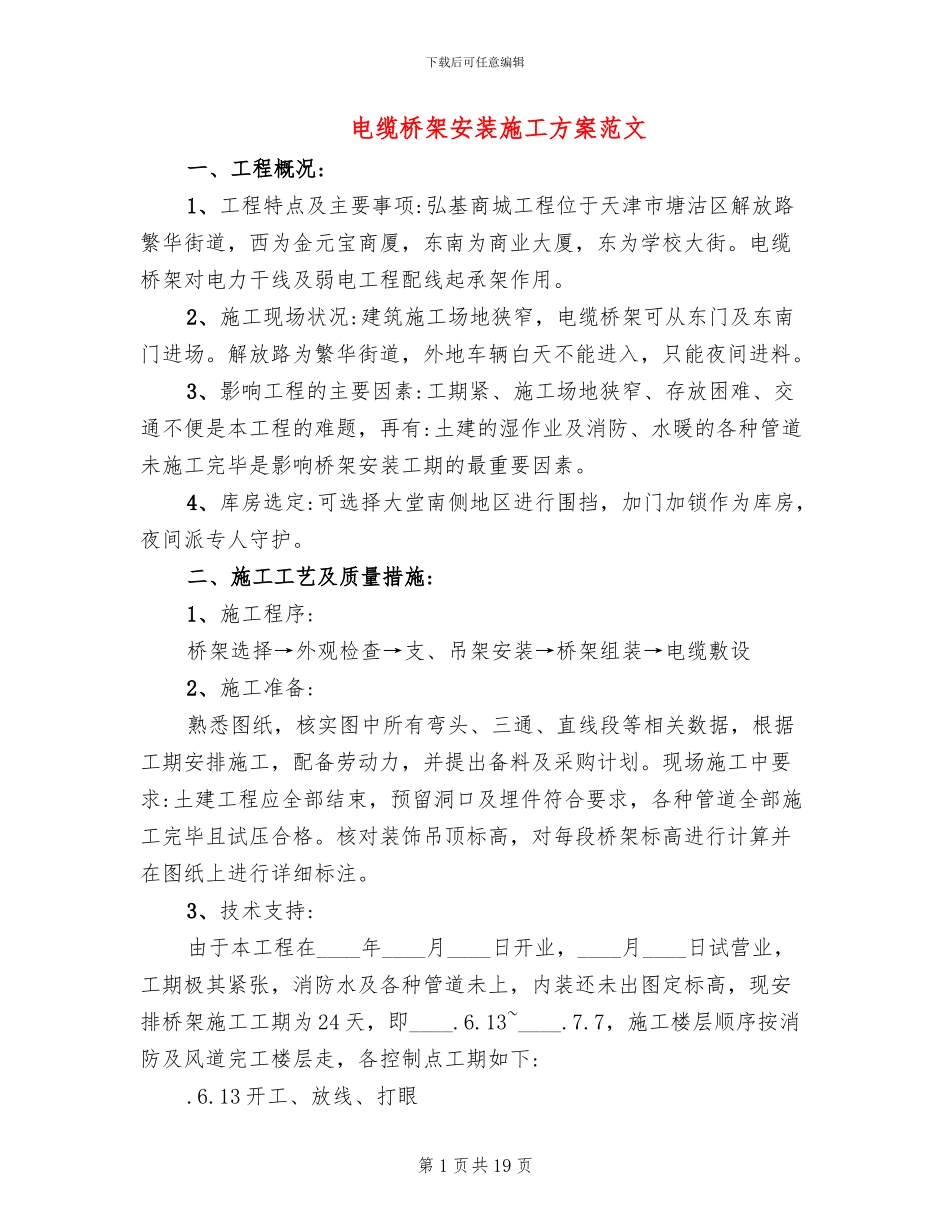

下载后可任意编辑电缆桥架安装施工方案范文一、工程概况:1、工程特点及主要事项:弘基商城工程位于天津市塘沽区解放路繁华街道,西为金元宝商厦,东南为商业大厦,东为学校大街
电缆桥架对电力干线及弱电工程配线起承架作用
2、施工现场状况:建筑施工场地狭窄,电缆桥架可从东门及东南门进场
解放路为繁华街道,外地车辆白天不能进入,只能夜间进料
3、影响工程的主要因素:工期紧、施工场地狭窄、存放困难、交通不便是本工程的难题,再有:土建的湿作业及消防、水暖的各种管道未施工完毕是影响桥架安装工期的最重要因素
4、库房选定:可选择大堂南侧地区进行围挡,加门加锁作为库房,夜间派专人守护

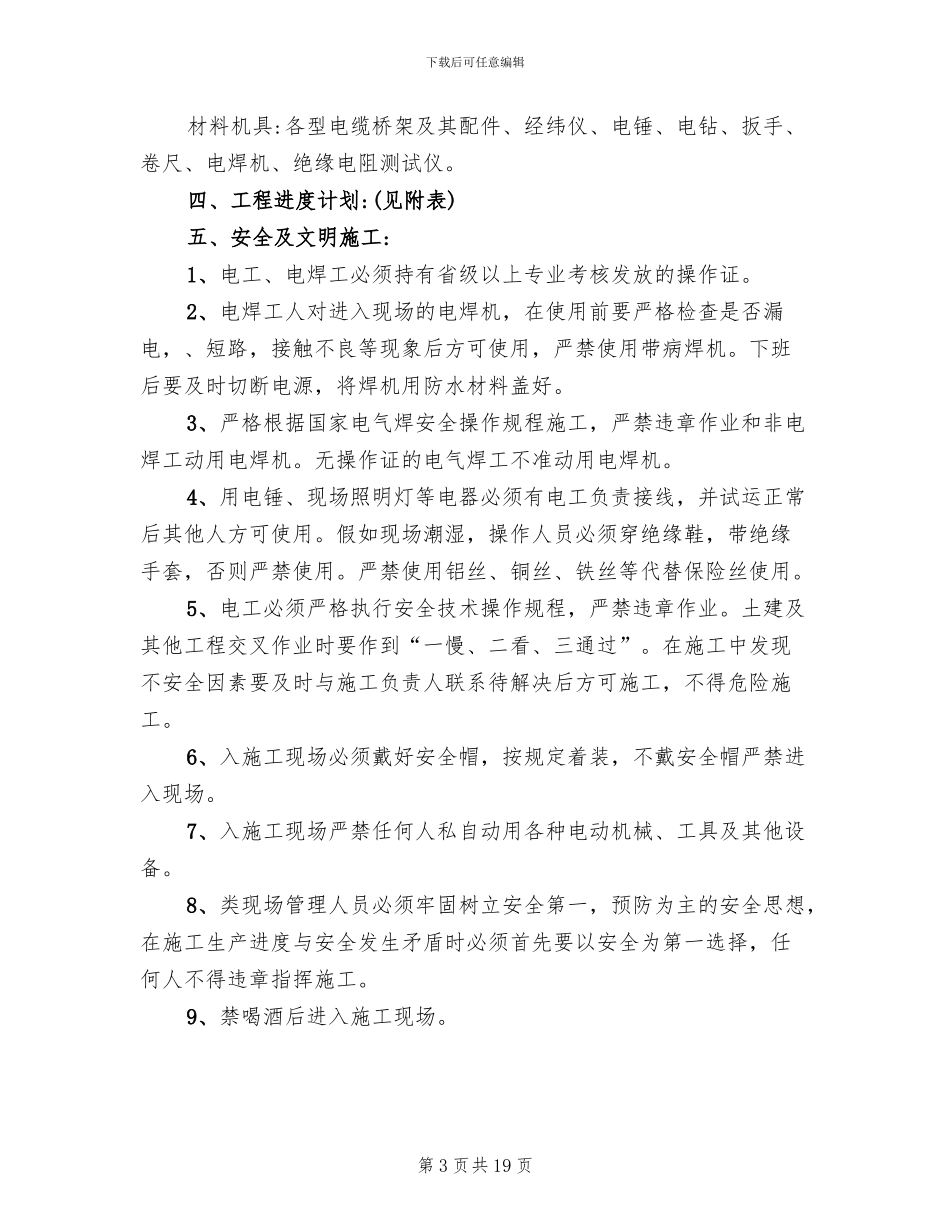

二、施工工艺及质量措施:1、施工程序:桥架选择→外观检查→支、吊架安装→桥架组装→电缆敷设2、施工准备:熟悉图纸,核实图中所有弯头、三通、直线段等相关数据,根据工期安排施工,配备劳动力,并提出备料及采购计划
现场施工中要求:土建工程应全部结束,预留洞口及埋件符合要求,各种管道全部施工完毕且试压合格
核对装饰吊顶标高,对每段桥架标高进行计算并在图纸上进行详细标注
3、技术支持:由于本工程在____年____月____日开业,____月____日试营业,工期极其紧张,消防水及各种管道未上,内装还未出图定标高,现安排桥架施工工期为 24 天,即____
13~____
7,施工楼层顺序按消防及风道完工楼层走,各控制点工期如下:
13 开工、放线、打眼第 1 页共 19 页下载后可任意编辑

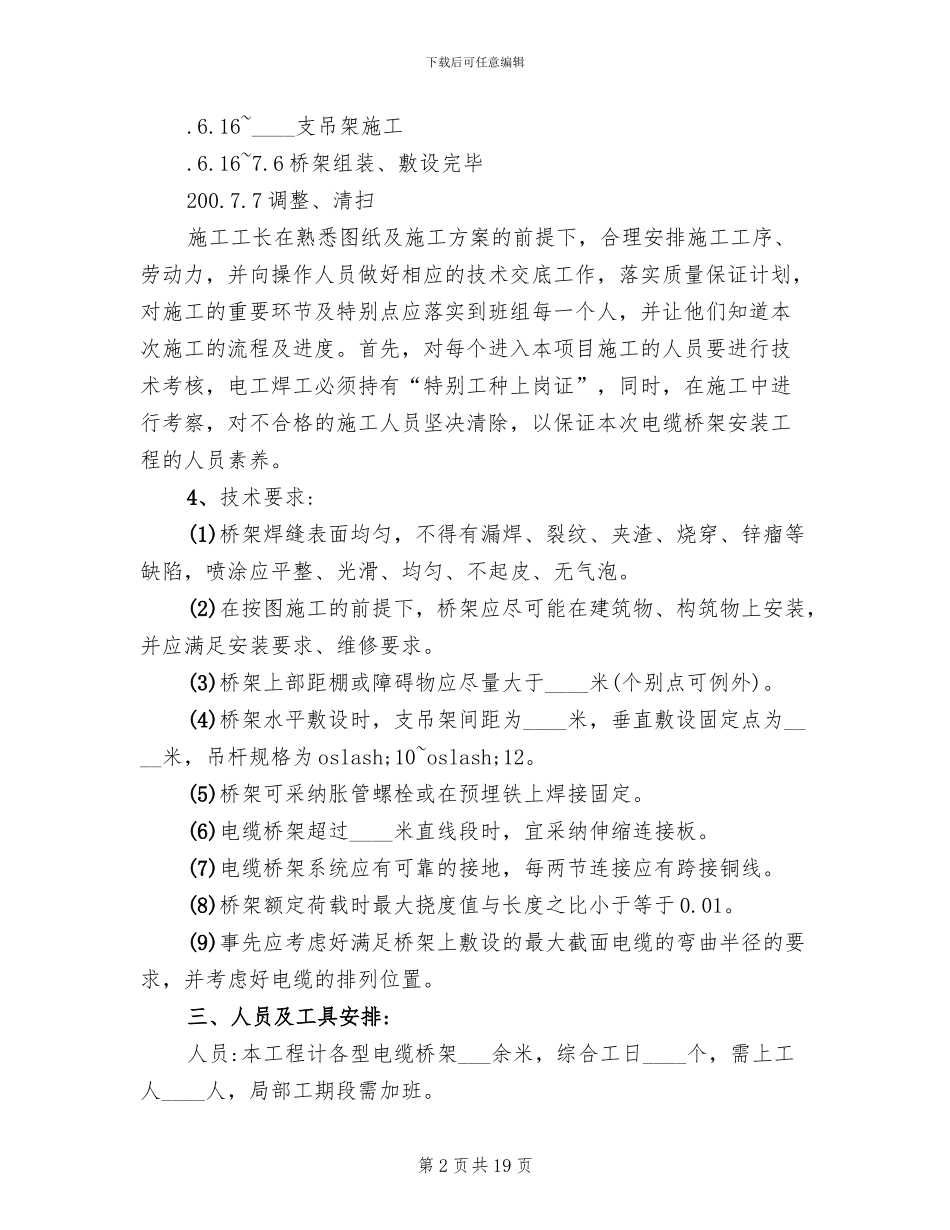

16~____支吊架施工
6 桥架组装、敷设完毕200
7 调整、清扫施工工长在熟悉图纸及施工方案的前提下,合理安排施工工序、劳动力,并向操作人员做好相应的技术交底工作,落实质量保证计划,对施工的重要环节及特别点应落实到班组每一个人,并让他们知道本次施工的流程及进度
首先,对每个进入本项目施工的人员要进
