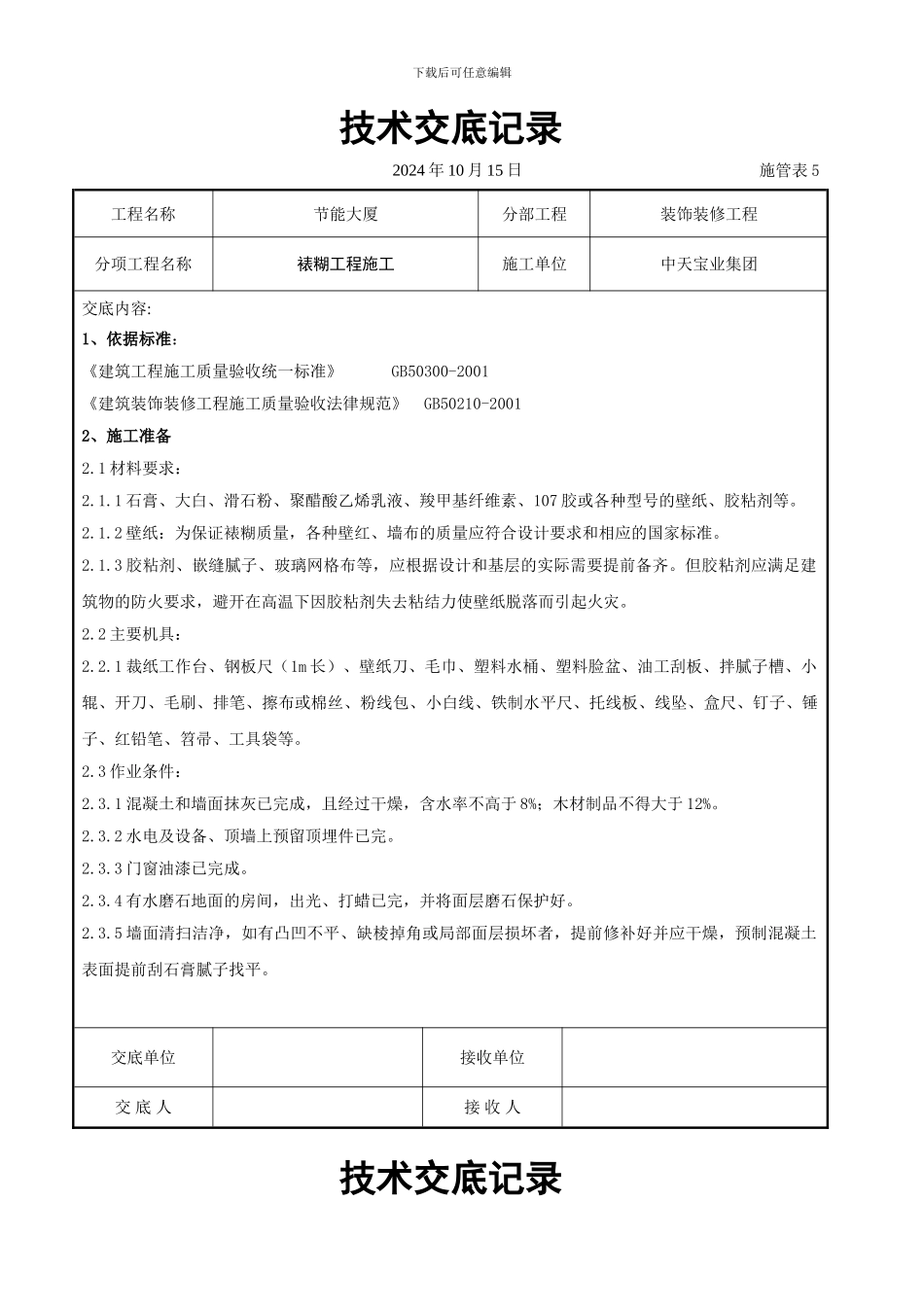

下载后可任意编辑技术交底记录2024 年 10 月 15 日施管表 5工程名称节能大厦分部工程装饰装修工程分项工程名称裱糊工程施工施工单位中天宝业集团交底内容:1、依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑装饰装修工程施工质量验收法律规范》 GB50210-20012、施工准备2.1 材料要求:2.1.1 石膏、大白、滑石粉、聚醋酸乙烯乳液、羧甲基纤维素、107 胶或各种型号的壁纸、胶粘剂等。2.1.2 壁纸:为保证裱糊质量,各种壁红、墙布的质量应符合设计要求和相应的国家标准。2.1.3 胶粘剂、嵌缝腻子、玻璃网格布等,应根据设计和基层的实际需要提前备齐。但胶粘剂应满足建筑物的防火要求,避开在高温下因胶粘剂失去粘结力使壁纸脱落而引起火灾。2.2 主要机具:2.2.1 裁纸工作台、钢板尺(1m 长)、壁纸刀、毛巾、塑料水桶、塑料脸盆、油工刮板、拌腻子槽、小辊、开刀、毛刷、排笔、擦布或棉丝、粉线包、小白线、铁制水平尺、托线板、线坠、盒尺、钉子、锤子、红铅笔、笤帚、工具袋等。2.3 作业条件:2.3.1 混凝土和墙面抹灰已完成,且经过干燥,含水率不高于 8%;木材制品不得大于 12%。2.3.2 水电及设备、顶墙上预留顶埋件已完。2.3.3 门窗油漆已完成。2.3.4 有水磨石地面的房间,出光、打蜡已完,并将面层磨石保护好。2.3.5 墙面清扫洁净,如有凸凹不平、缺棱掉角或局部面层损坏者,提前修补好并应干燥,预制混凝土表面提前刮石膏腻子找平。交底单位接收单位交 底 人接 收 人技术交底记录下载后可任意编辑2024 年 10 月 15 日施管表 5工程名称节能大厦分部工程装饰装修工程分项工程名称裱糊工程施工施工单位中天宝业集团交底内容:2.3.6 事先将突出墙面的设备部件等卸下收存好,待壁纸粘贴完后再将其部件重新装好复原。2.3.7 如基层色差大,设计选用的又是易透底的薄型壁纸,粘贴前应先进行基层处理,使其颜色一致。2.3.8 对湿度较大的房间和常常潮湿的墙体表面,如需做裱糊时,应采纳防水性能的壁纸和胶粘剂等材料。2.3.9 如房间较高应提前准备好脚手架,房间不高,应提前钉设木凳。2.3.10 对施工人员进行技术交底时,应强调技术措施和质量要求。大面积施工前应先做样板间,经质检部门鉴定合格后,方可组织班组施工。3、操作工艺3.1 工艺流程:原则上是先裱糊顶棚后裱糊墙面。基层处理→吊直、套方、找规矩、弹线→计算用料、裁纸→粘贴壁纸→壁纸修整。3.2 裱糊顶棚壁纸:3.2.1 基层处理:...
