电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

催化剂设备安装作业指导书

催化剂设备安装作业指导书_第1页
1/7
催化剂设备安装作业指导书_第2页
2/7
催化剂设备安装作业指导书_第3页
3/7

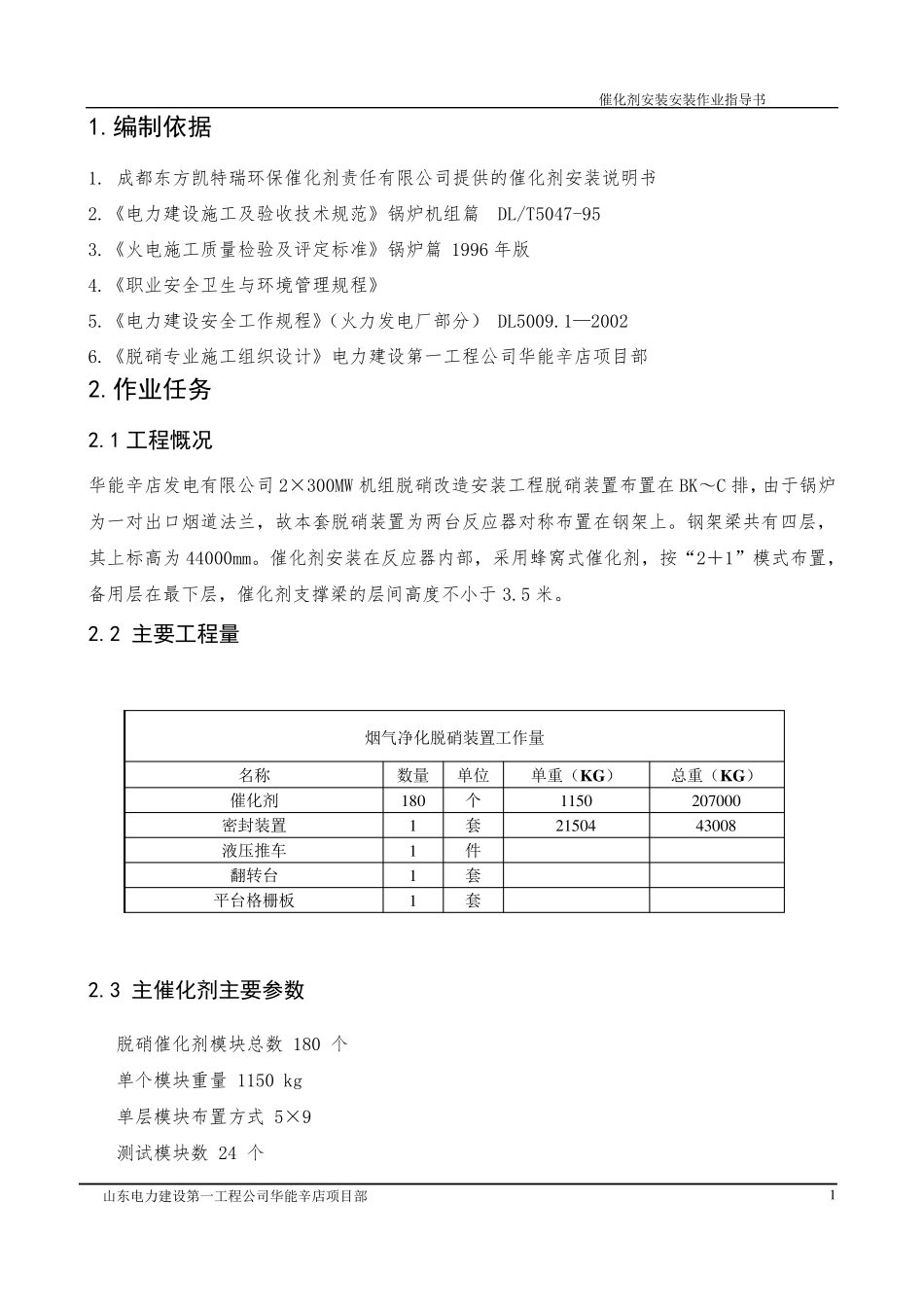

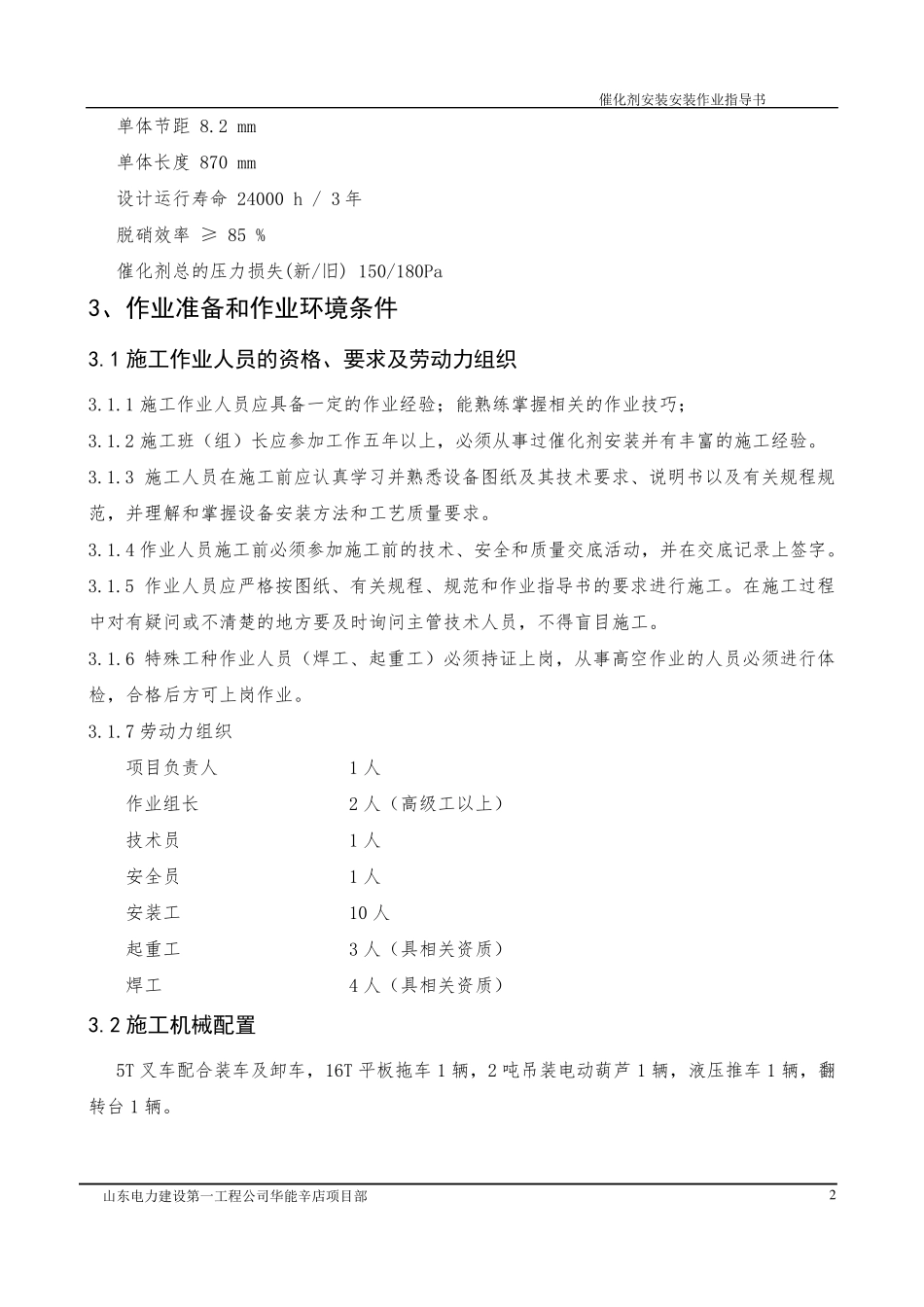

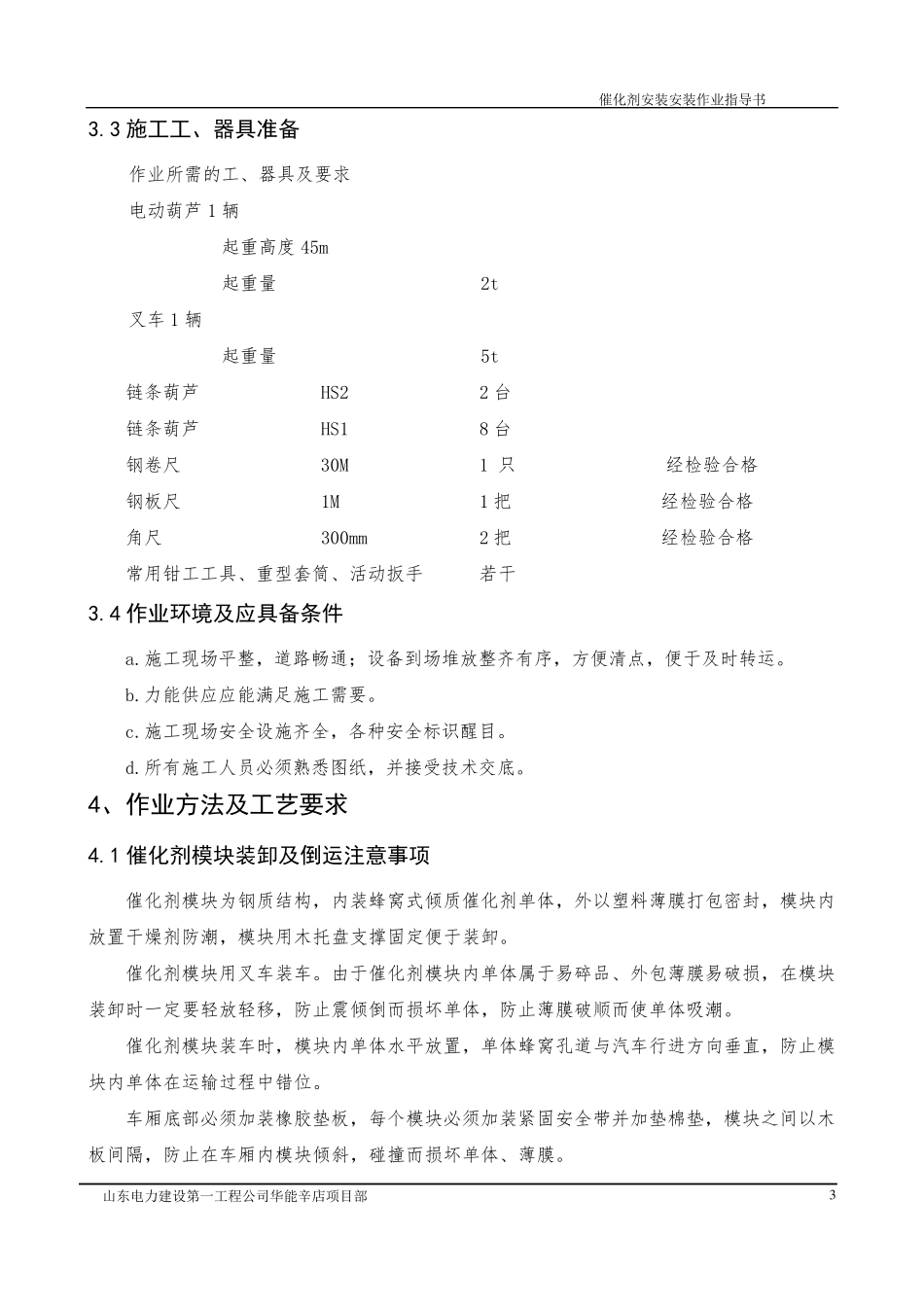

催化剂安装安装作业指导书 山东电力建设第一工程公司华能辛店项目部 1 1.编制依据 1. 成都东方凯特瑞环保催化剂责任有限公司提供的催化剂安装说明书 2.《电力建设施工及验收技术规范》锅炉机组篇 DL/T5047-95 3.《火电施工质量检验及评定标准》锅炉篇 1996 年版 4.《职业安全卫生与环境管理规程》 5.《电力建设安全工作规程》(火力发电厂部分) DL5009.1—2002 6.《脱硝专业施工组织设计》电力建设第一工程公司华能辛店项目部 2.作业任务 2.1 工程慨况 华能辛店发电有限公司2×300MW 机组脱硝改造安装工程脱硝装置布置在 BK~C 排,由于锅炉为一对出口烟道法兰,故本套脱硝装置为两台反应器对称布置在钢架上。钢架梁共有四层,其上标高为 44000mm。催化剂安装在反应器内部,采用蜂窝式催化剂,按“2+1”模式布置,备用层在最下层,催化剂支撑梁的层间高度不小于 3.5 米。 2.2 主要工程量 烟气净化脱硝装置工作量 名称 数量 单位 单重(K G ) 总重(K G ) 催化剂 1 8 0 个 1 1 5 0 2 0 7 0 0 0 密封装置 1 套 2 1 5 0 4 4 3 0 0 8 液压推车 1 件 翻转台 1 套 平台格栅板 1 套 2.3 主催化剂主要参数 脱硝催化剂模块总数 180 个 单个模块重量 1150 kg 单层模块布置方式 5×9 测试模块数 24 个 催化剂安装安装作业指导书 山东电力建设第一工程公司华能辛店项目部 2 单体节距 8.2 mm 单体长度 870 mm 设计运行寿命 24000 h / 3 年 脱硝效率 ≥ 85 % 催化剂总的压力损失(新/旧) 150/180Pa 3、作业准备和作业环境条件 3.1 施工作业人员的资格、要求及劳动力组织 3.1.1 施工作业人员应具备一定的作业经验;能熟练掌握相关的作业技巧; 3.1.2 施工班(组)长应参加工作五年以上,必须从事过催化剂安装并有丰富的施工经验。 3.1.3 施工人员在施工前应认真学习并熟悉设备图纸及其技术要求、说明书以及有关规程规范,并理解和掌握设备安装方法和工艺质量要求。 3.1.4 作业人员施工前必须参加施工前的技术、安全和质量交底活动,并在交底记录上签字。 3.1.5 作业人员应严格按图纸、有关规程、规范和作业指导书的要求进行施工。在施工过程中对有疑问或不清楚的地方要及时询问主管技术人员,不得盲目施工。 3.1.6 特殊工种作业人员(焊工、起重工)必须持证上岗,从事高空作业的人员必须进行体检,合格后方可上岗作业。 3.1.7 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

催化剂设备安装作业指导书

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
