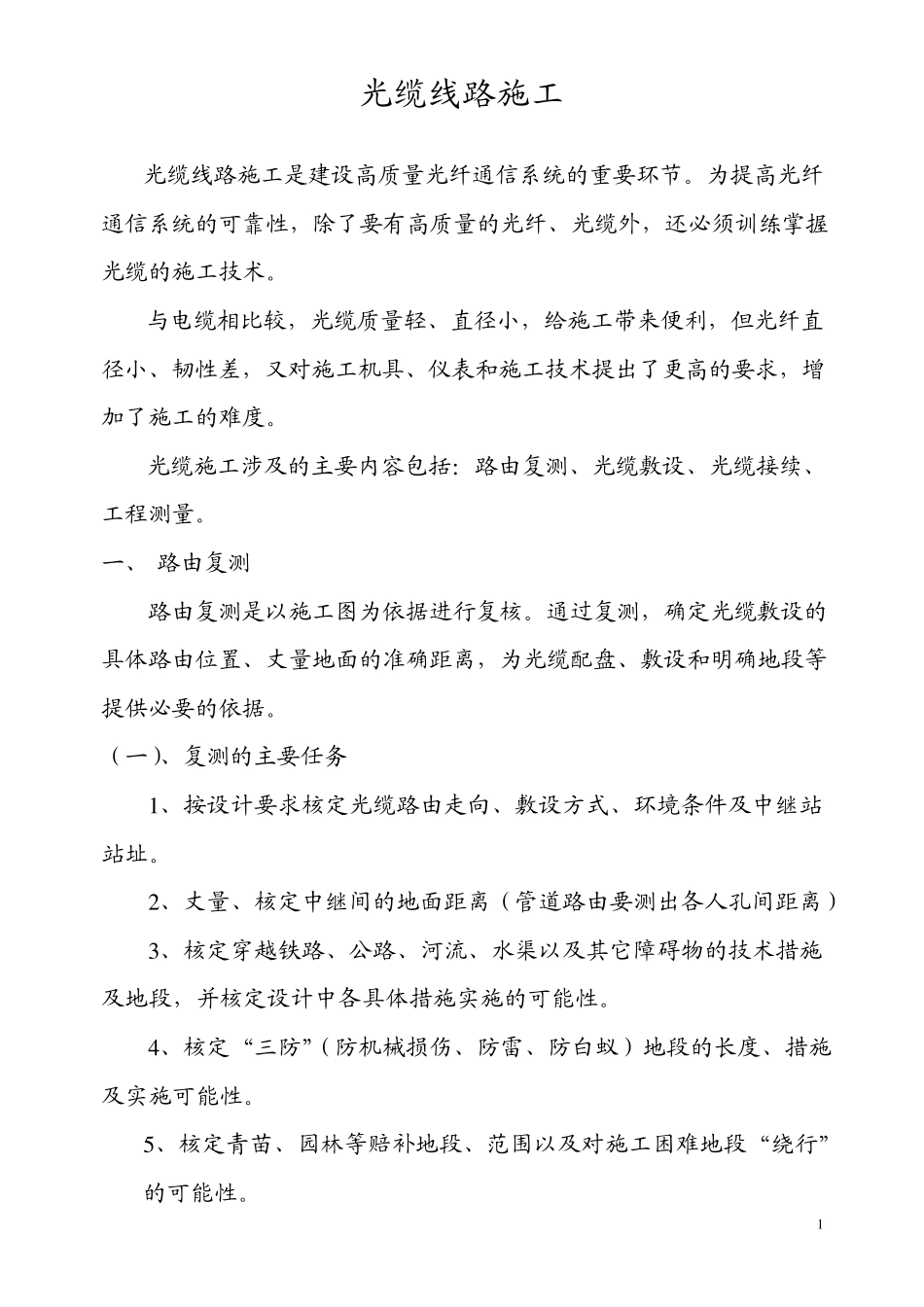

1 光缆线路施工 光缆线路施工是建设高质量光纤通信系统的重要环节
为提高光纤通信系统的可靠性,除了要有高质量的光纤、光缆外,还必须训练掌握光缆的施工技术
与电缆相比较,光缆质量轻、直径小,给施工带来便利,但光纤直径小、韧性差,又对施工机具、仪表和施工技术提出了更高的要求,增加了施工的难度
光缆施工涉及的主要内容包括:路由复测、光缆敷设、光缆接续、工程测量
一、 路由复测 路由复测是以施工图为依据进行复核
通过复测,确定光缆敷设的具体路由位臵、丈量地面的准确距离,为光缆配盘、敷设和明确地段等提供必要的依据
(一)、复测的主要任务 1 、按设计要求核定光缆路由走向、敷设方式、环境条件及中继站站址
2 、丈量、核定中继间的地面距离(管道路由要测出各人孔间距离) 3 、核定穿越铁路、公路、河流、水渠以及其它障碍物的技术措施及地段,并核定设计中各具体措施实施的可能性
4 、核定“三防”(防机械损伤、防雷、防白蚁)地段的长度、措施及实施可能性
5 、核定青苗、园林等赔补地段、范围以及对施工困难地段“绕行”的可能性

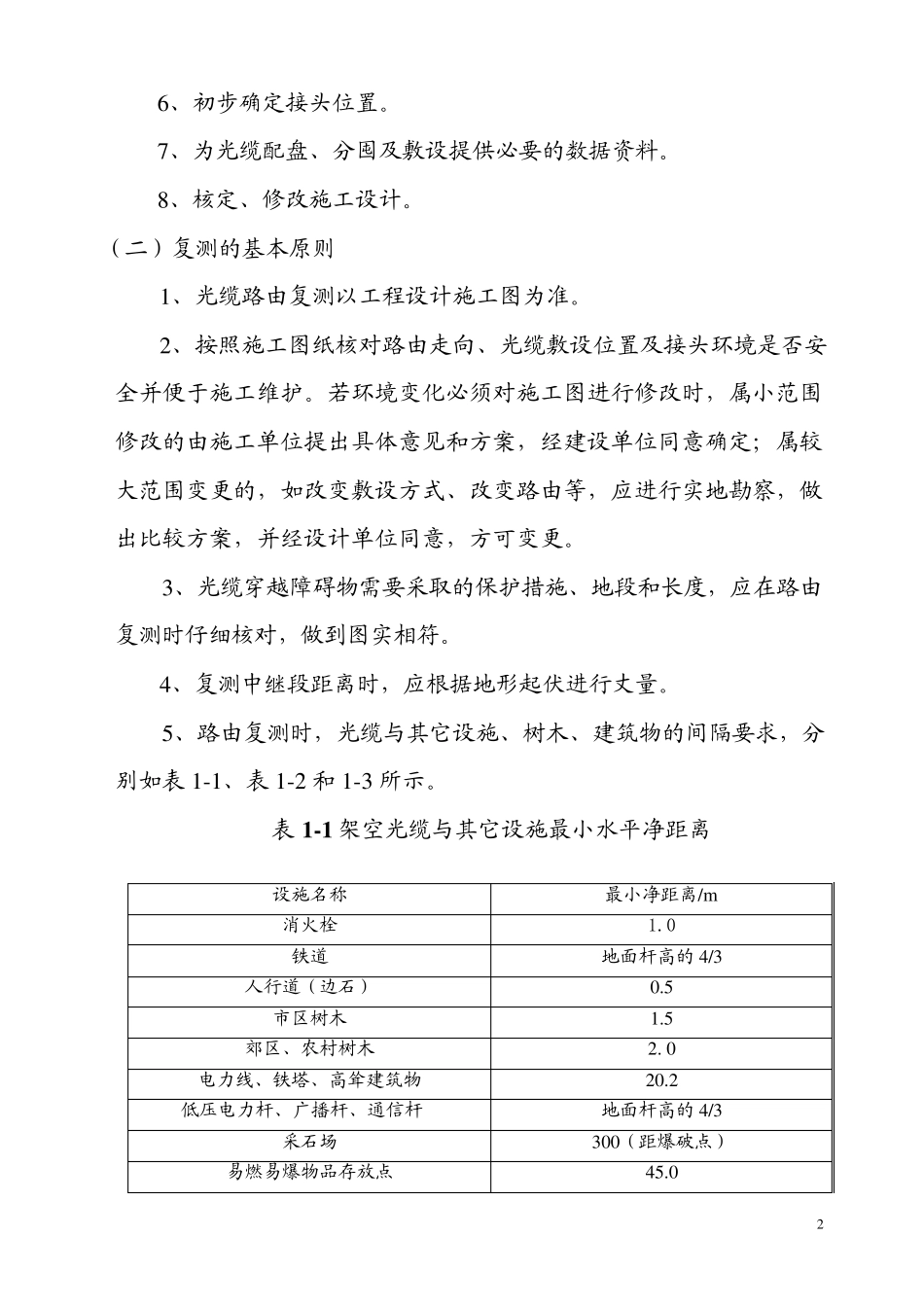

2 6、初步确定接头位臵
7、为光缆配盘、分囤及敷设提供必要的数据资料
8、核定、修改施工设计
(二)复测的基本原则 1、光缆路由复测以工程设计施工图为准
2、按照施工图纸核对路由走向、光缆敷设位臵及接头环境是否安全并便于施工维护
若环境变化必须对施工图进行修改时,属小范围修改的由施工单位提出具体意见和方案,经建设单位同意确定;属较大范围变更的,如改变敷设方式、改变路由等,应进行实地勘察,做出比较方案,并经设计单位同意,方可变更
3、光缆穿越障碍物需要采取的保护措施、地段和长度,应在路由复测时仔细核对,做到图实相符
4、复测中继段距离时,应根据地形起伏进行丈量

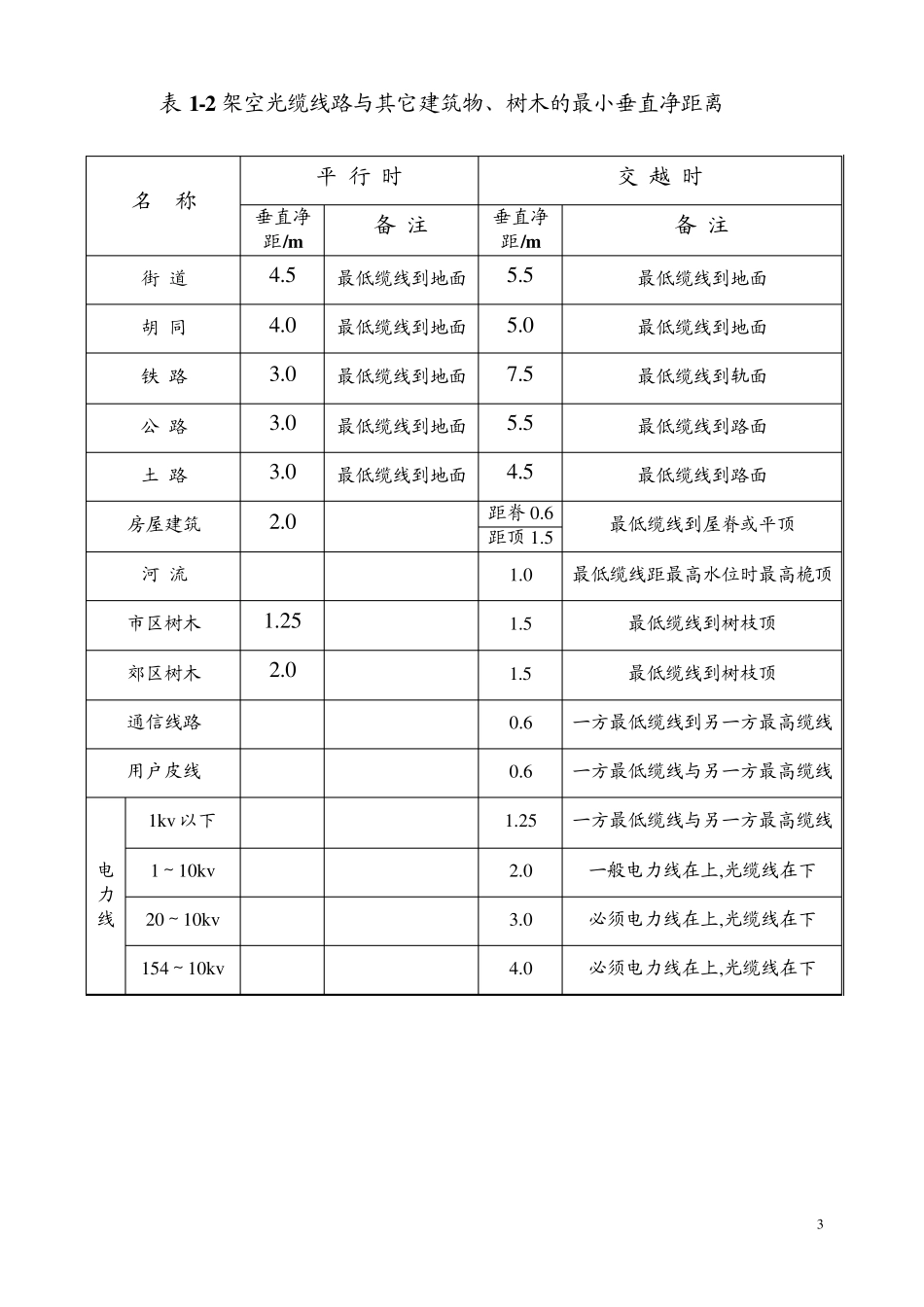

5、路由复测时,光缆与其它设施、树木、建筑物的间隔要求,分别如表 1-1、表 1-2
