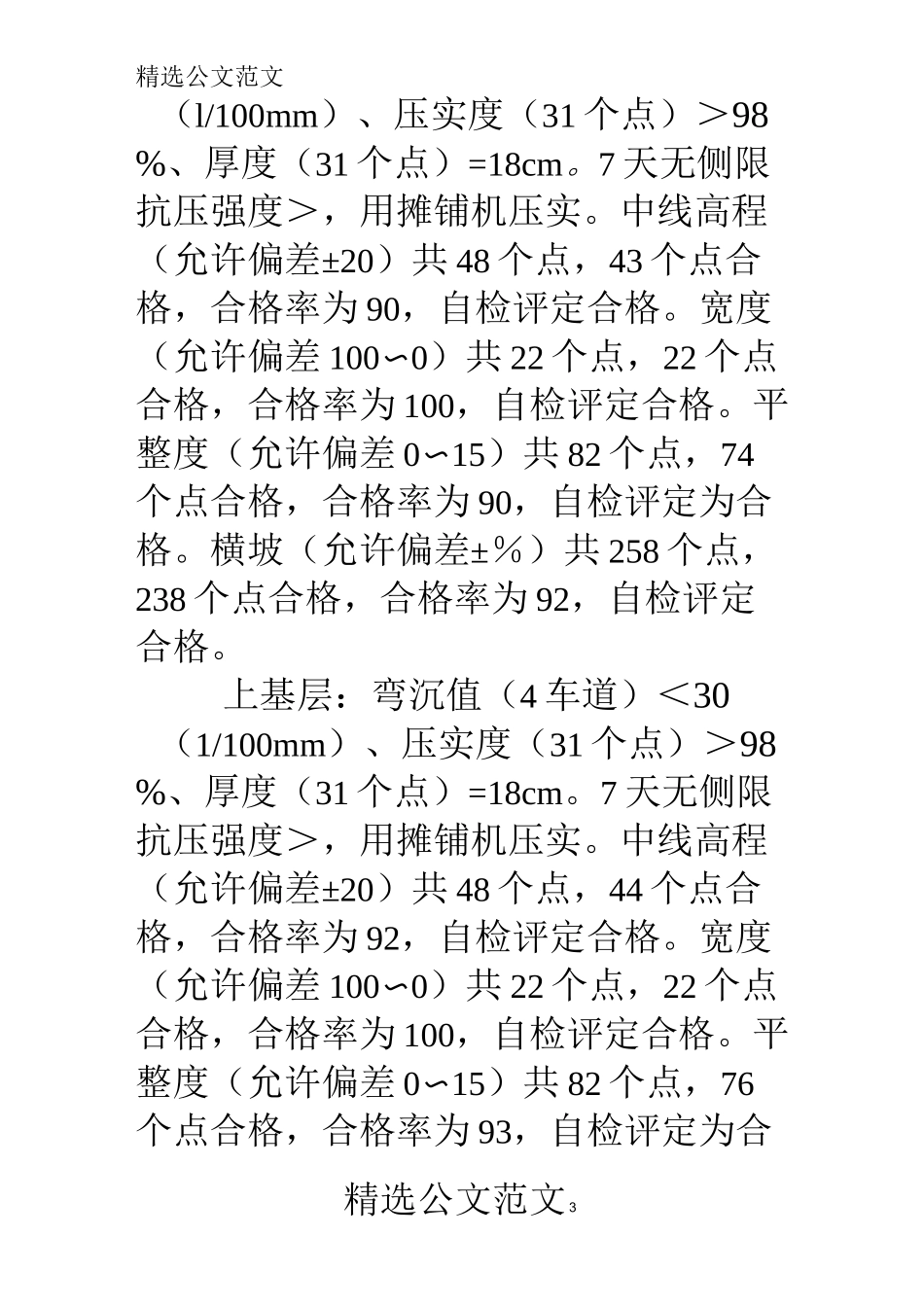

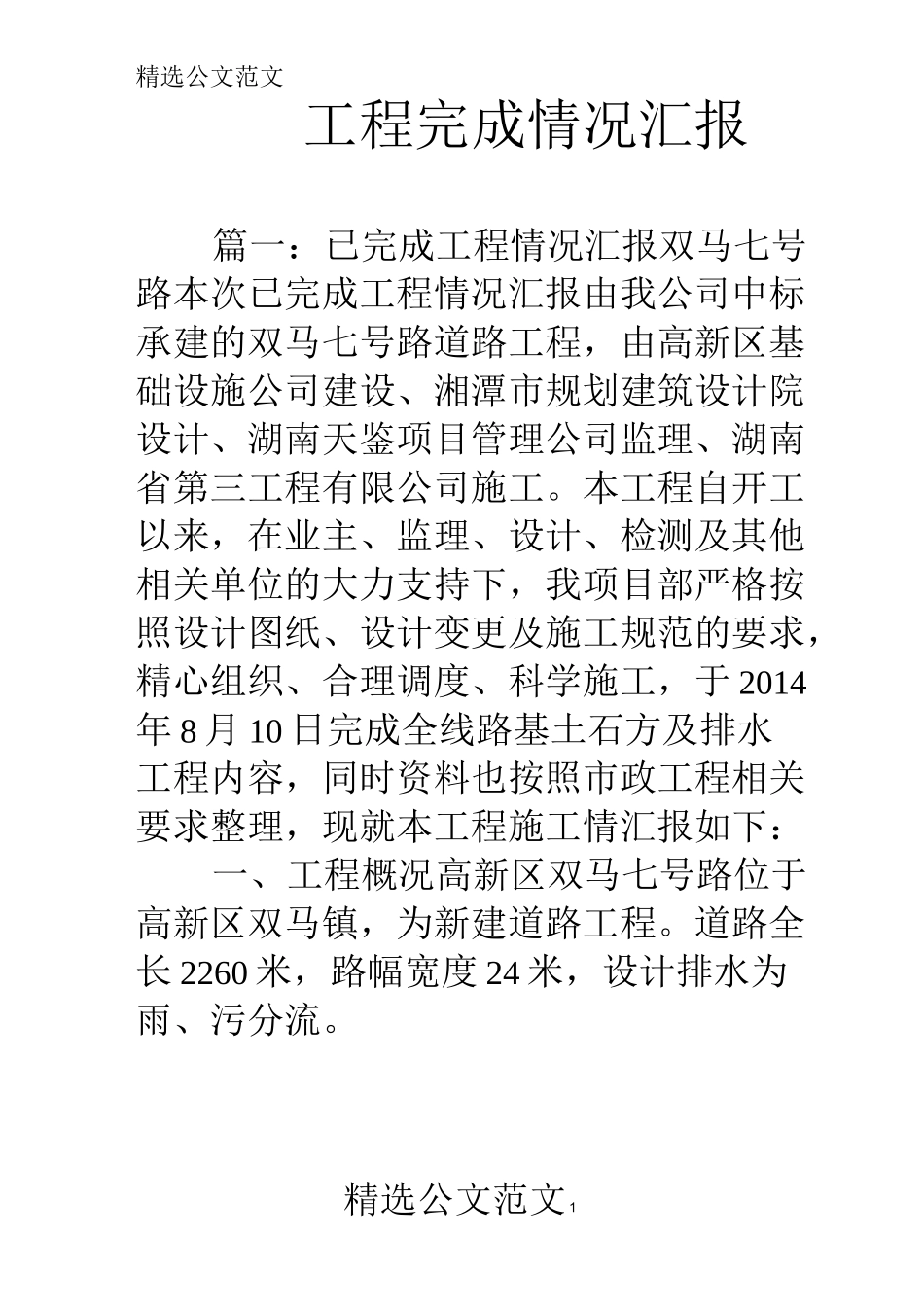

精选公文范文 1精选公文范文工程完成情况汇报篇一:已完成工程情况汇报双马七号路本次已完成工程情况汇报由我公司中标承建的双马七号路道路工程,由高新区基础设施公司建设、湘潭市规划建筑设计院设计、湖南天鉴项目管理公司监理、湖南省第三工程有限公司施工。本工程自开工以来,在业主、监理、设计、检测及其他相关单位的大力支持下,我项目部严格按照设计图纸、设计变更及施工规范的要求,精心组织、合理调度、科学施工,于 2014年 8 月 10 日完成全线路基土石方及排水工程内容,同时资料也按照市政工程相关要求整理,现就本工程施工情汇报如下:一、工程概况高新区双马七号路位于高新区双马镇,为新建道路工程。道路全长 2260 米,路幅宽度 24 米,设计排水为雨、污分流。精选公文范文目前已完成的工程内容为:道路土石方工程、排水工程。二、已完成的主要工程量K0+800-K0+860、K1+375-K2+260(除东二环路口)路面水稳层工程部分:我部水稳层施工按水泥配合比分为三层,每 18cm 一层,%为底基层,%.为下基层,%为上基层。底基层:弯沉值(4 车道)<73(l/100mm)、压实度(31 个点)>97%、厚度(31 个点)=18cm。7 天无侧限抗压强度>,用摊铺机压实。中线高程(允许偏差±20)共 48 个点,44 个点合格,合格率为 92,自检评定合格。宽度(允许偏差 100〜0)共 22 个点,22个点合格,合格率为 100,自检评定合格。平整度(允许偏差 0〜15)共 82 个点,74个点合格,合格率为 90,自检评定为合格。横坡(允许偏差±%)共 258 个点,231 个点合格,合格率为 90,自检评定合格。下基层:弯沉值(4 车道)<43精选公文范文 2精选公文范文 3精选公文范文(l/100mm)、压实度(31 个点)>98%、厚度(31 个点)=18cm。7 天无侧限抗压强度>,用摊铺机压实。中线高程(允许偏差±20)共 48 个点,43 个点合格,合格率为 90,自检评定合格。宽度(允许偏差 100〜0)共 22 个点,22 个点合格,合格率为 100,自检评定合格。平整度(允许偏差 0〜15)共 82 个点,74个点合格,合格率为 90,自检评定为合格。横坡(允许偏差±%)共 258 个点,238 个点合格,合格率为 92,自检评定合格。上基层:弯沉值(4 车道)<30(1/100mm)、压实度(31 个点)>98%、厚度(31 个点)=18cm。7 天无侧限抗压强度>,用摊铺机压实。中线高程(允许偏差±20)共 48 个点,44 个点合格,合格率为...
