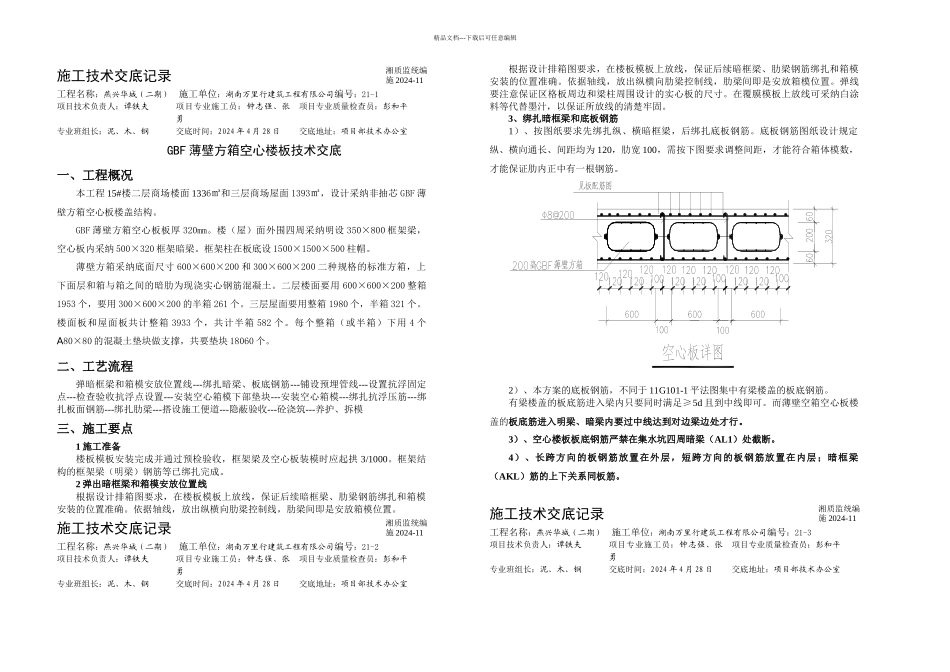

精品文档---下载后可任意编辑施工技术交底记录工程名称:燕兴华城(二期) 施工单位:湖南万里行建筑工程有限公司编号:21-1项目技术负责人:谭铁夫项目专业施工员:钟志强、张勇项目专业质量检查员:彭和平专业班组长:泥、木、钢交底时间:2024 年 4 月 28 日交底地址:项目部技术办公室GBF 薄壁方箱空心楼板技术交底一、工程概况本工程 15#楼二层商场楼面 1336㎡和三层商场屋面 1393㎡,设计采纳非抽芯 GBF 薄壁方箱空心板楼盖结构

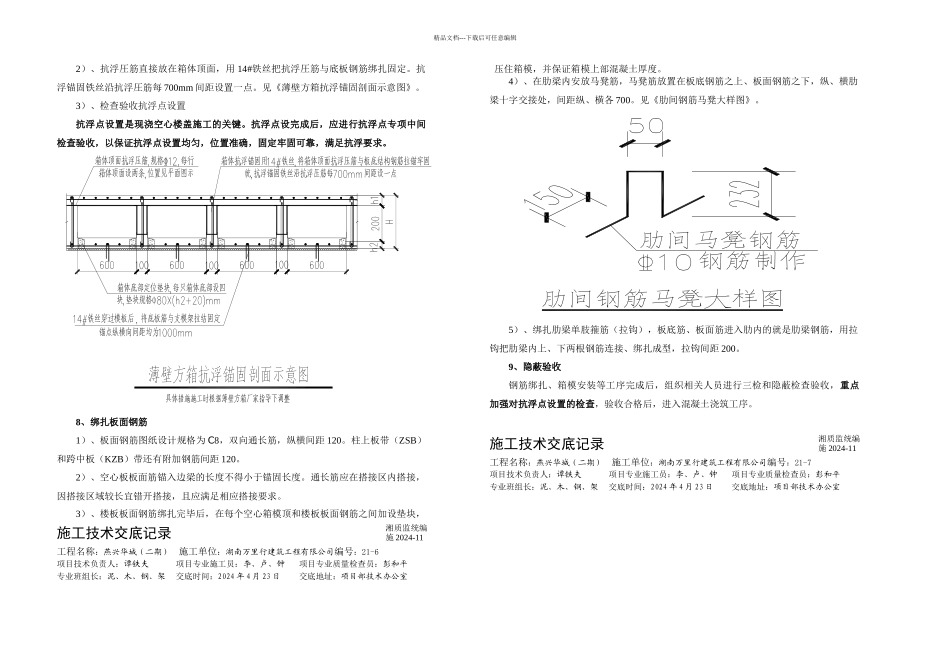

GBF 薄壁方箱空心板板厚 320mm
楼(屋)面外围四周采纳明设 350×800 框架梁,空心板内采纳 500×320 框架暗梁

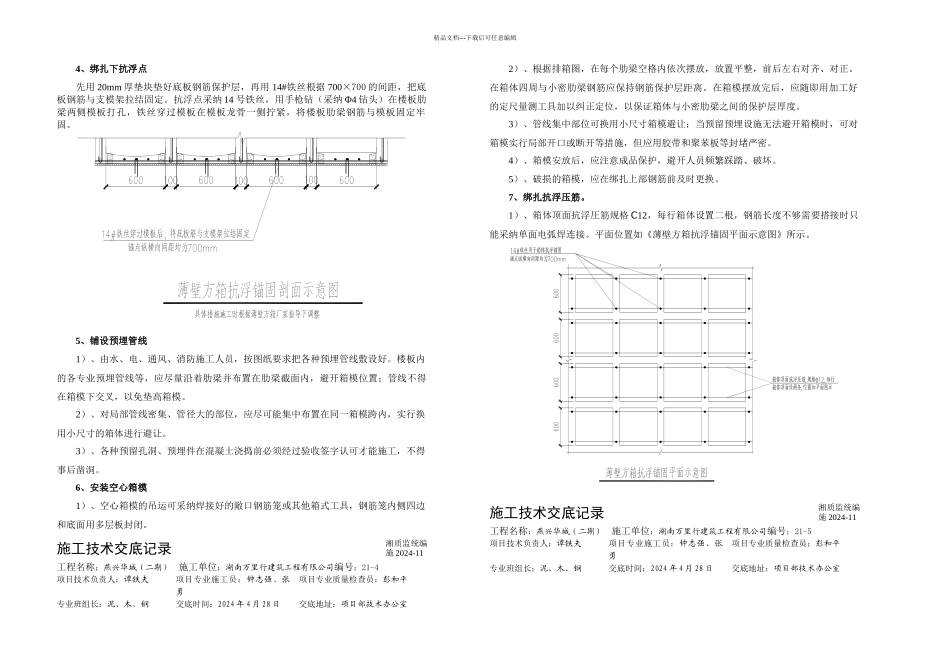

框架柱在板底设 1500×1500×500 柱帽
薄壁方箱采纳底面尺寸 600×600×200 和 300×600×200 二种规格的标准方箱,上下面层和箱与箱之间的暗肋为现浇实心钢筋混凝土
二层楼面要用 600×600×200 整箱1953 个,要用 300×600×200 的半箱 261 个
三层屋面要用整箱 1980 个,半箱 321 个
楼面板和屋面板共计整箱 3933 个,共计半箱 582 个
每个整箱(或半箱)下用 4 个A80×80 的混凝土垫块做支撑,共要垫块 18060 个
二、工艺流程弹暗框梁和箱模安放位置线---绑扎暗梁、板底钢筋---铺设预埋管线---设置抗浮固定点---检查验收抗浮点设置---安装空心箱模下部垫块---安装空心箱模---绑扎抗浮压筋---绑扎板面钢筋---绑扎肋梁---搭设施工便道---隐蔽验收---砼浇筑---养护、拆模三、施工要点1 施工准备楼板模板安装完成并通过预检验收,框架梁及空心板装模时应起拱 3/1000
框架结构的框架梁(明梁)钢筋等已绑扎完成
2 弹出暗框梁和箱模安放位置线根据设计排箱图要求,在楼板模板上放线,保证后续暗框梁、肋梁钢筋绑扎和箱模安装
